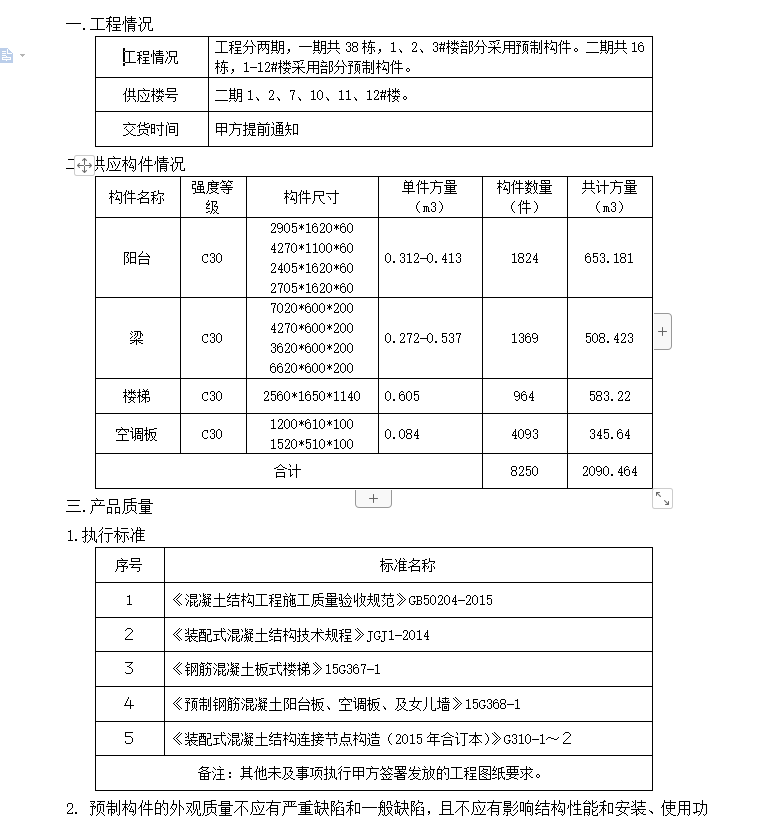

工程分两期,一期共38栋,1、2、3#楼部分采用预制构件。二期共16栋,1-12#楼采用部分预制构件。
主要材料进场前,应提供材料厂家的营业执照、生产许可证、材料型式检验报告,证照及报告均应在有效期内。
4.主要材料进场时,随车应提供材料质量证明文件(运输单据、出厂检测报告、合格证等)。
5.有产品执行标准的辅料进场时,随车应提供材料质量证明文件(运输单据、出厂检测报告、合格证等)。
6. 钢筋进场时,应按国家现行相关标准抽取试件作屈服强度、抗拉强度、伸长率、弯曲性能和重量偏差检验,检验结果应符合GB1499.1-2008、GB1499.2-2007标准的规定。同一厂家、同一类型、同一钢筋来源的成型钢筋,不超过30t为一批。
