制药厂试实验构造柱工程施工技术交底 6P
工艺流程:固定钢板→焊接预留钢筋→绑扎钢筋→砌砖墙→支模→浇筑混凝土。
施工工艺: 1、构造柱钢筋 :
(1)预制构造柱钢筋骨架:在主筋上画出箍筋位置,根据画线位置,将箍筋套在主筋上逐个绑扎,要预留出搭接的长度为防止骨架变形,采用反十字扣或套扣绑扎,并可用两个箍筋作为临时斜支撑绑扎在钢筋骨架内。箍筋与受力筋保持垂直,箍筋弯勾叠合处,应沿受力钢筋方向错开放置弯勾角度不小于135度。箍筋加密范围为楼层上下500mm范围内间距为100mm,中间部分为间距200mm。
(2)装构造柱钢筋骨架:
①构造柱截面位置、尺寸按图纸要求进行定位放线。
②在构造柱位置上下两端居中安装5mm厚钢板:定制钢板尺寸160*160mm,周边四角预留孔,使用8#膨胀螺栓钻孔固定。搭接插筋焊接在钢板上,焊点要求满焊。

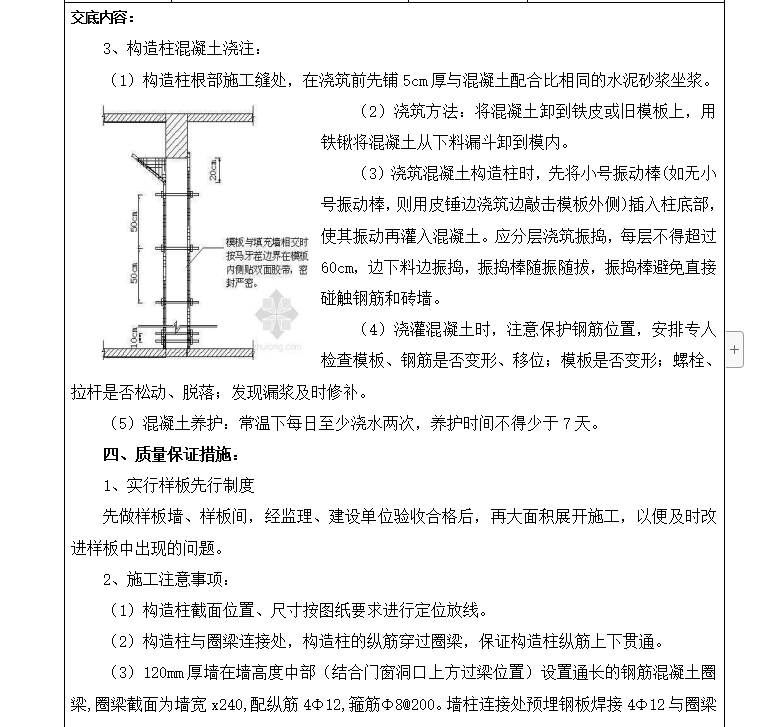

资料截图
