您当前位置:首页 » 建筑工程 » 建筑施工交底
坡屋面、平屋面砂浆找平层施工技术交底 5P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2021-11-21
  • 资料类型:RAR
  • 资料大小:22.4 KB
  • 资料分类:建筑工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
坡屋面、平屋面砂浆找平层施工技术交底 5P

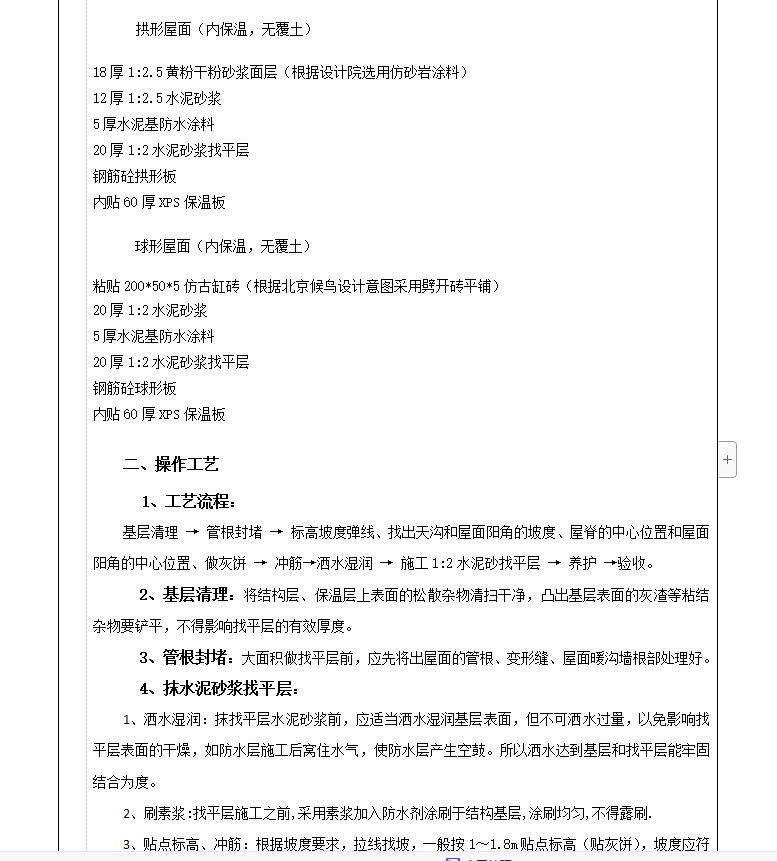

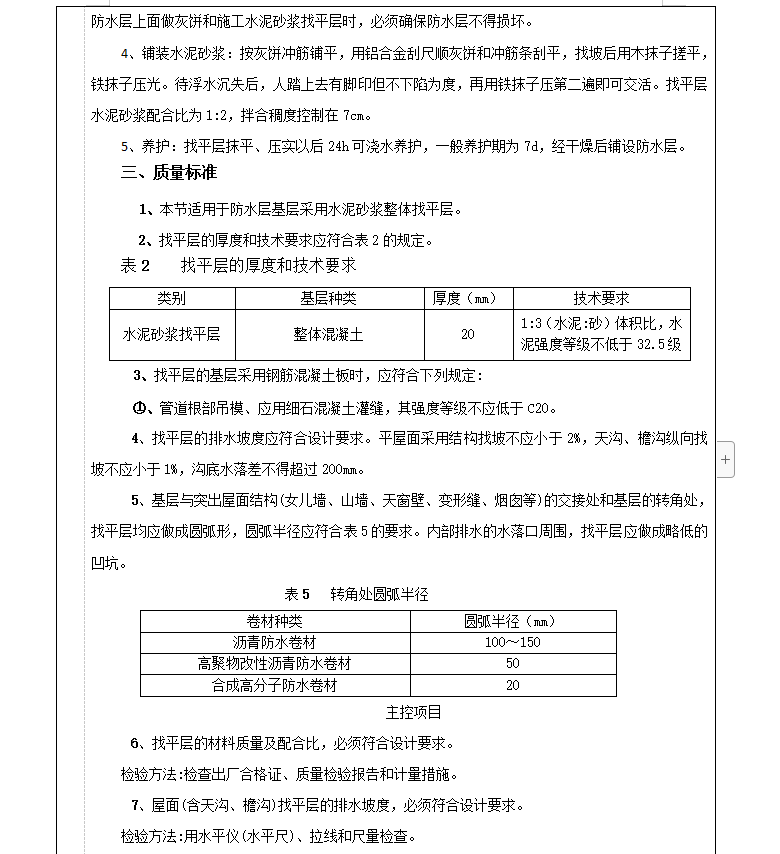

坡屋面、平屋面砂浆找平层技术交底
施工准备:材料及要求:
所用材料的质量、技术性能必须符合设计要求和施工及验收规范的规定。
水泥砂浆:水泥:不低于32.5号的普通硅酸盐水泥。砂:宜用中砂,含泥量不大于3%,不含有机杂质,级配要良好。
2、主要机具:机械:砂浆搅拌机或混凝土搅拌机。工具:运料手推车、铁锹、木抹子、铁抹子、铝合金刮尺、施工线、钢卷尺、拉扒等。
3、作业条件:找平层施工前,屋面保温层应进行检查验收,并办理验收手续。各种穿过屋面的预埋管件、烟囱、女儿墙、暖沟墙、伸缩缝等根部,应按设计施工图及规范要求处理好。根据设计要求的标高、坡度,找好规矩并弹线、做好灰饼(包括檐沟和屋面阳角的坡度,屋脊的中心位置和屋面阳角的中心位置)。施工找平层时应将原表面清理干净、浇水湿润,进行处理(防水层上面施工水泥砂浆找平层不可浇水湿润),有利于基层与找平层的结合。
资料截图
  • 坡屋面、平屋面砂浆找平层施工技术交底 5P
  • 坡屋面、平屋面砂浆找平层施工技术交底 5P
  • 坡屋面、平屋面砂浆找平层施工技术交底 5P
评论网友评论仅供网友表达个人看法,并不表明土木工程网同意其观点或证实其描述!
验证码: 验证码
