高支模施工方案技术交底 16P

高支模所在的区域范围:B2#楼的中间部位,重点是影剧院部位,标高错综复杂,同一楼层5个标超高模板支撑体系在B2#楼的四层和五层的局部位置:支撑高度29.49M分别在B2#楼的: 2-17—2-18/2-Y—2-AB和(1/2-16)-17—2-19/2-AC—2-AF;(负1--4层扶梯部位,)
13.05M层高在:B2#楼的2-AD—2-AH/1/2-14—2-22轴间;(五层局部);(详附图)
9.28M层高分别在:B2#楼的2-14—2-18/2-X—2-AD、2-19—2-21/2-X—2-AD和2-17—1-19/2-AH—2-AK轴间;(五层局部)(详附图)

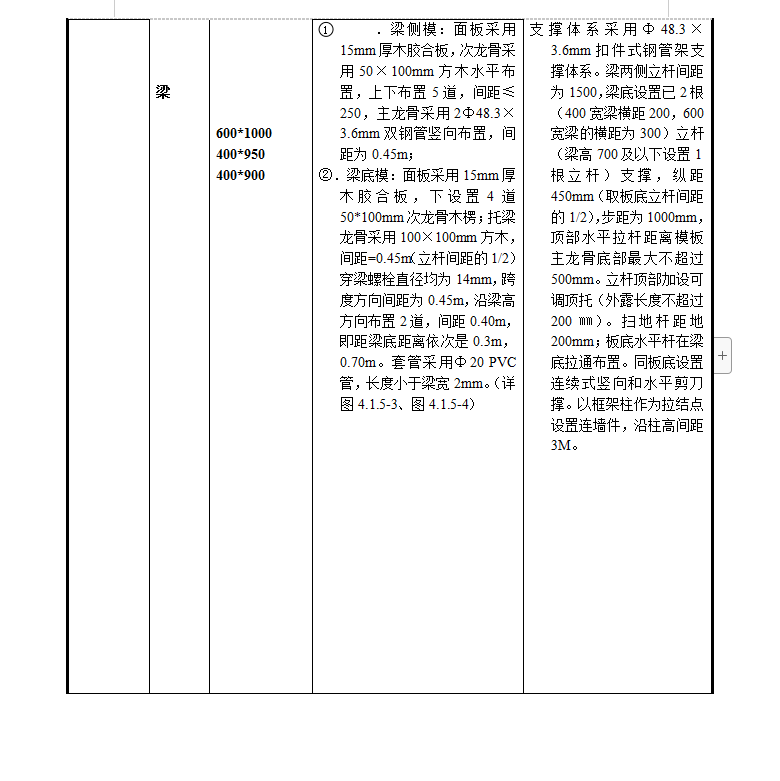

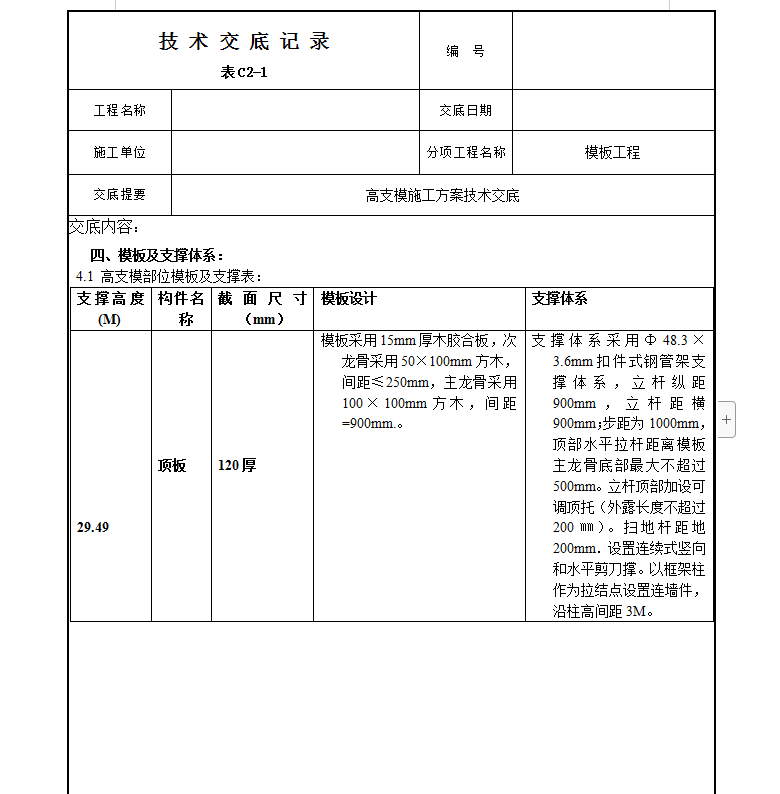

支撑体系采用Φ48.3×3.6mm扣件式钢管架支撑体系,立杆纵距900mm,立杆距横900mm;步距为1000mm,顶部水平拉杆距离模板主龙骨底部最大不超过500mm。立杆顶部加设可调顶托(外露长度不超过200㎜)。扫地杆距地200mm.设置连续式竖向和水平剪刀撑。以框架柱作为拉结点设置连墙件,沿柱高间距3M。
