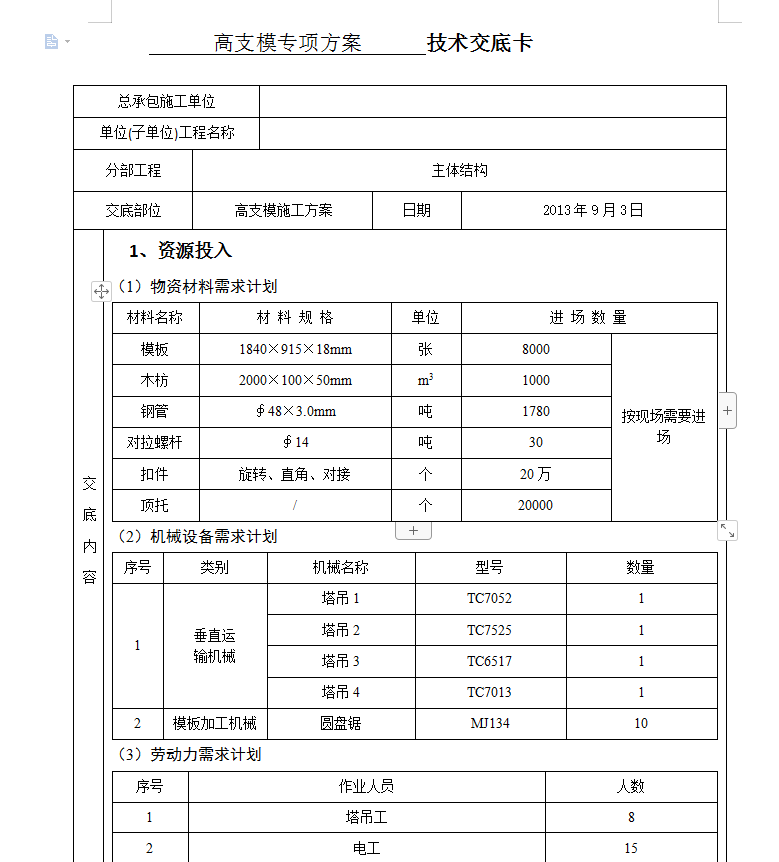

高支模专项方案技术交底 12P

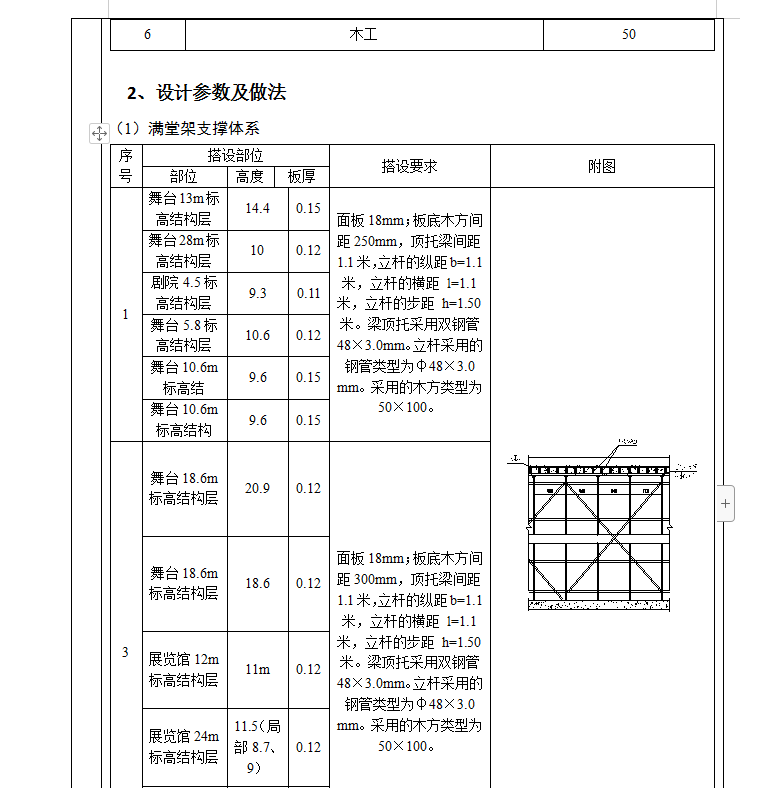

面板18mm;板底木方间距250mm,顶托梁间距1.1米,立杆的纵距b=1.1米,立杆的横距 l=1.1米,立杆的步距 h=1.50米。梁顶托采用双钢管48×3.0mm。立杆采用的钢管类型为φ48×3.0 mm。采用的木方类型为50×100。
面板18mm;板底木方间距300mm,顶托梁间距1.1米,立杆的纵距b=1.1米,立杆的横距 l=1.1米,立杆的步距 h=1.50米。梁顶托采用双钢管48×3.0mm。立杆采用的钢管类型为φ48×3.0 mm。采用的木方类型为50×100。

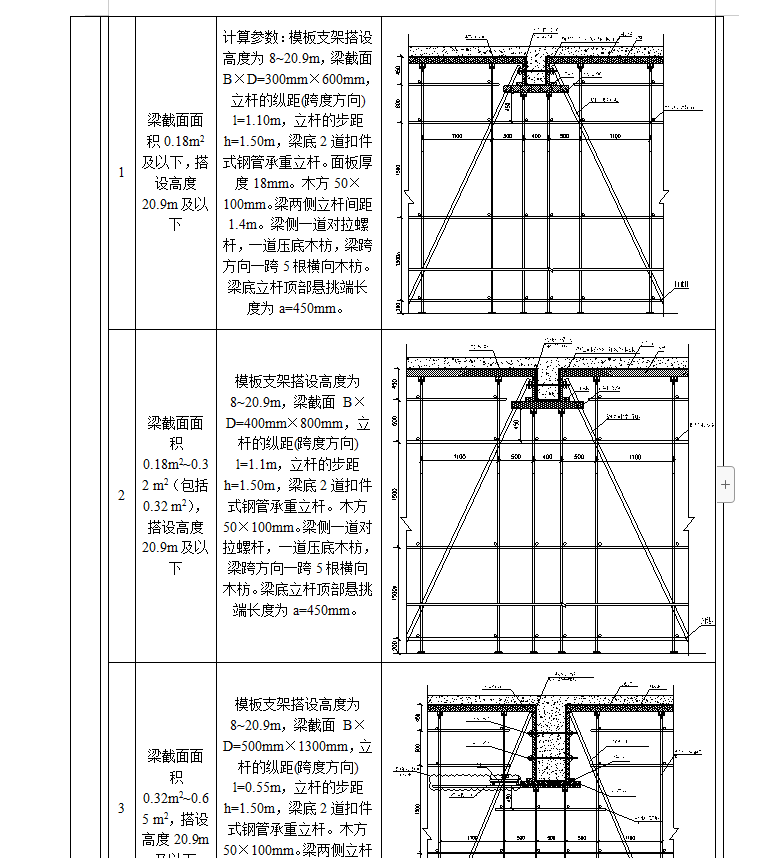

计算参数:模板支架搭设高度为8~20.9m,梁截面 B×D=300mm×600mm,立杆的纵距(跨度方向) l=1.10m,立杆的步距 h=1.50m,梁底2道扣件式钢管承重立杆。面板厚度18mm。木方50×100mm。梁两侧立杆间距1.4m。梁侧一道对拉螺杆,一道压底木枋,梁跨方向一跨5根横向木枋。梁底立杆顶部悬挑端长度为a=450mm。
