本方案中高支模的范围是:搭设高度8m或以上,搭设跨度18m及以上,线荷载超过20KN/m,集中荷载超过15KN/m2及以上的模板支撑体系。
木枋:购买的木枋应及时进行验收,材料最好为松木,尺寸为40mm×90mm,不得使用弯形严重腐朽、坏裂、尺寸不足的木枋。其他参数要求:抗弯强度17KN/m,抗剪强度1.7KN/m,弹性模量10000N/mm2。
模板:模板采用15mm厚双面覆膜多层板,对进场模板应及时进行验收,确保模板无翘曲变形,无裂痕孔洞,无油污等,对模板厚度进行检测,保证模板的质量。
(5)对拉螺杆
采用普通高强对拉螺杆,直径14mm,长度根据梁宽度确定下料尺寸。
(6)螺旋顶撑U托
U托托板壁厚不小于5mm。U托螺杆直径37~39mm,与立杆钢管内径的间隙不得大于3mm。
(7)槽钢
如个别架体基础需使用槽钢,则其进场需具备合格的产品合格证以及进场检验报告,厂家必须具有合格资质,槽钢型号选取10#槽钢,尺寸为100×48×5.3。

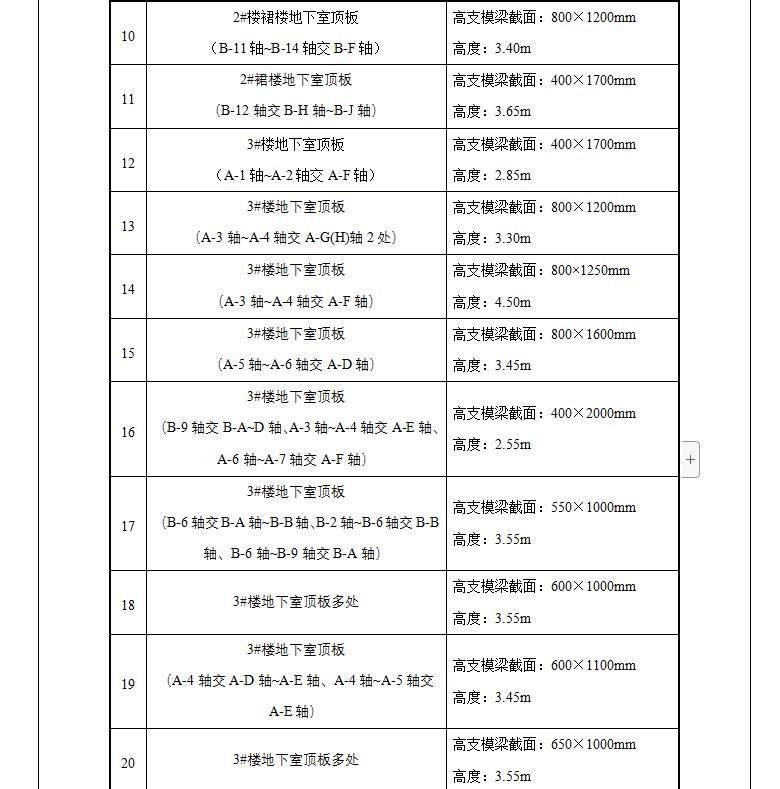

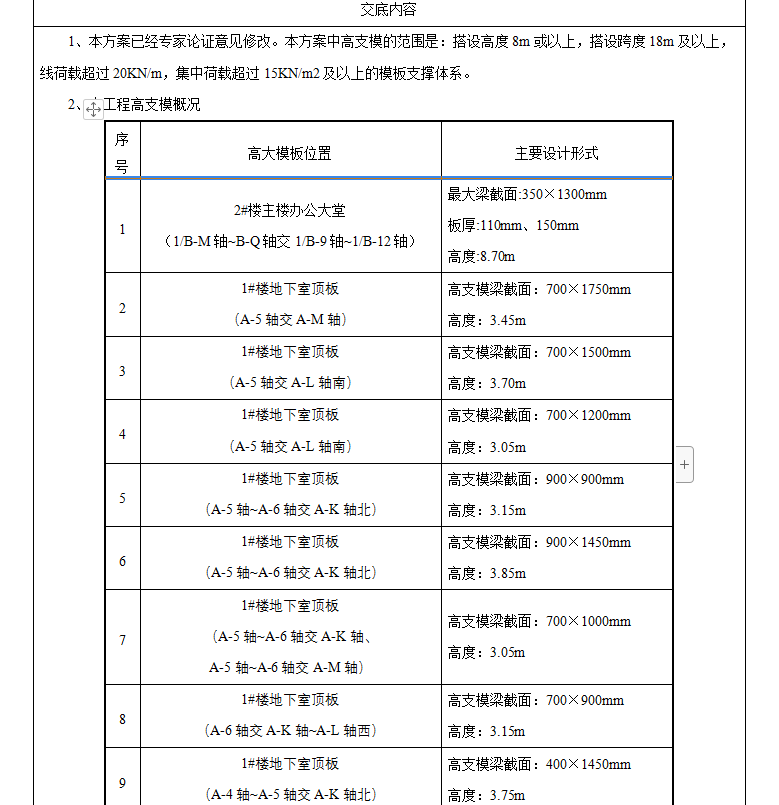

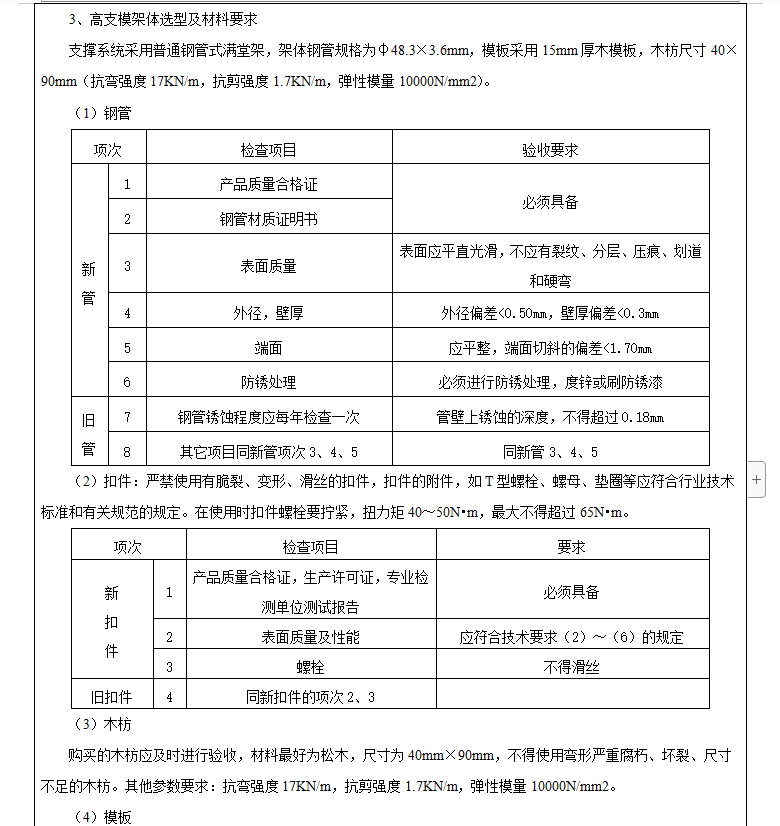

资料截图
