您当前位置:首页 » 建筑工程 » 建筑施工交底
科技园住宅基坑支护施工技术交底 6P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2021-12-03
  • 资料类型:RAR
  • 资料大小:12.1 KB
  • 资料分类:建筑工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
科技园住宅基坑支护施工技术交底 6P

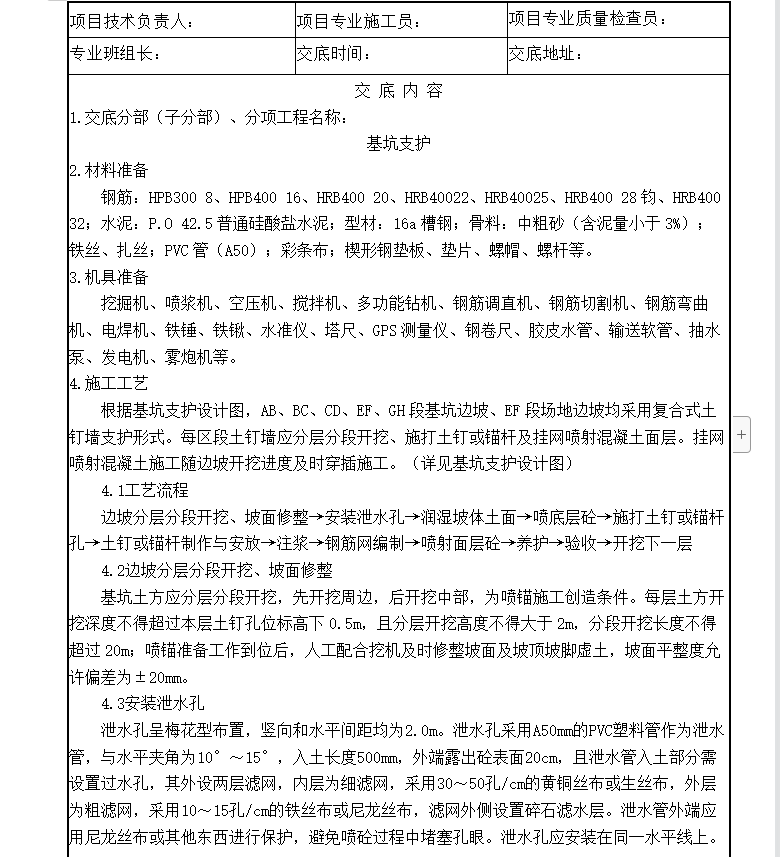

基坑支护材料准备钢筋:HPB300 8、HPB400 16、HRB400 20、HRB40022、HRB40025、HRB400 28钧、HRB400 32;水泥:P.O 42.5普通硅酸盐水泥;型材:16a槽钢;骨料:中粗砂(含泥量小于3%);铁丝、扎丝;PVC管(A50);彩条布;楔形钢垫板、垫片、螺帽、螺杆等。
3.机具准备
挖掘机、喷浆机、空压机、搅拌机、多功能钻机、钢筋调直机、钢筋切割机、钢筋弯曲机、电焊机、铁锤、铁锹、水准仪、塔尺、GPS测量仪、钢卷尺、胶皮水管、输送软管、抽水泵、发电机、雾炮机等。
4.施工工艺
根据基坑支护设计图,AB、BC、CD、EF、GH段基坑边坡、EF段场地边坡均采用复合式土钉墙支护形式。每区段土钉墙应分层分段开挖、施打土钉或锚杆及挂网喷射混凝土面层。挂网喷射混凝土施工随边坡开挖进度及时穿插施工。(详见基坑支护设计图)
4.1工艺流程
边坡分层分段开挖、坡面修整→安装泄水孔→润湿坡体土面→喷底层砼→施打土钉或锚杆孔→土钉或锚杆制作与安放→注浆→钢筋网编制→喷射面层砼→养护→验收→开挖下一层

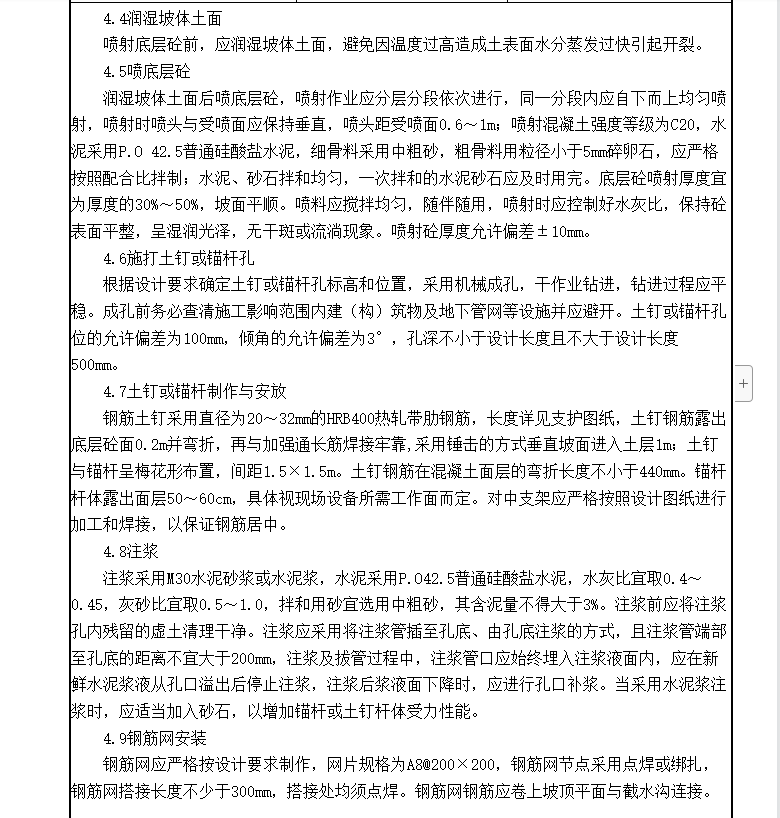

4.2边坡分层分段开挖、坡面修整
基坑土方应分层分段开挖,先开挖周边,后开挖中部,为喷锚施工创造条件。每层土方开挖深度不得超过本层土钉孔位标高下0.5m,且分层开挖高度不得大于2m,分段开挖长度不得超过20m;喷锚准备工作到位后,人工配合挖机及时修整坡面及坡顶坡脚虚土,坡面平整度允许偏差为±20mm。

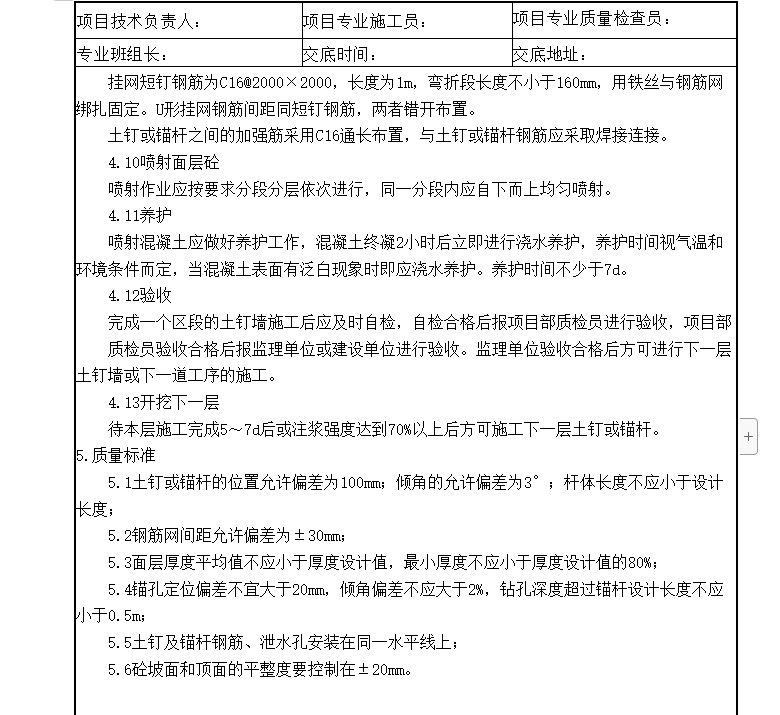

资料截图
  • 科技园住宅基坑支护施工技术交底 6P
  • 科技园住宅基坑支护施工技术交底 6P
  • 科技园住宅基坑支护施工技术交底 6P
评论网友评论仅供网友表达个人看法,并不表明土木工程网同意其观点或证实其描述!
验证码: 验证码
