车库屋面工程技术交底记录(PDF格式)10P

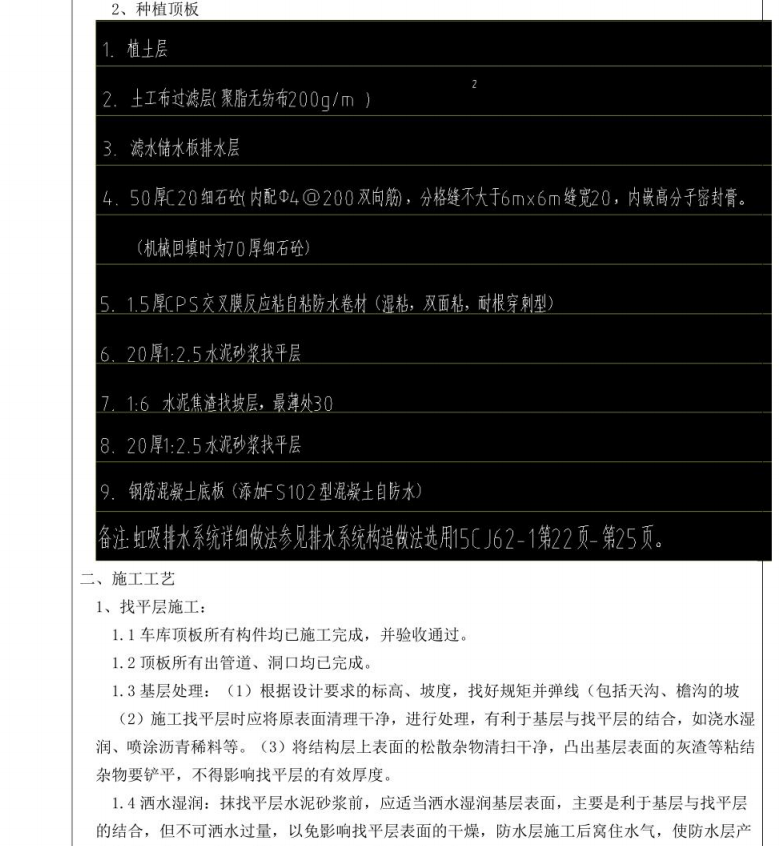

基层处理: (1) 根据设计要求的标高、坡度,找好规矩并弹线(包括天沟、檐沟的坡(2)施工找平层时应将原表面清理干净,进行处理,有利于基层与找平层的结合,如浇水湿润、喷涂沥青稀料等。(3) 将结构层上表面的松散杂物清扫干净,凸出基层表面的灰渣等粘结杂物要铲平,不得影响找平层的有效厚度。
洒水湿润:抹找平层水泥砂浆前,应适当洒水湿润基层表面,主要是利于基层与找平层的结合,但不可洒水过量,以免影响找平层表面的干燥,防水层施工后窝住水气,使防水层产生空鼓。所以洒水达到基层和找平层能牢固结合为度。
