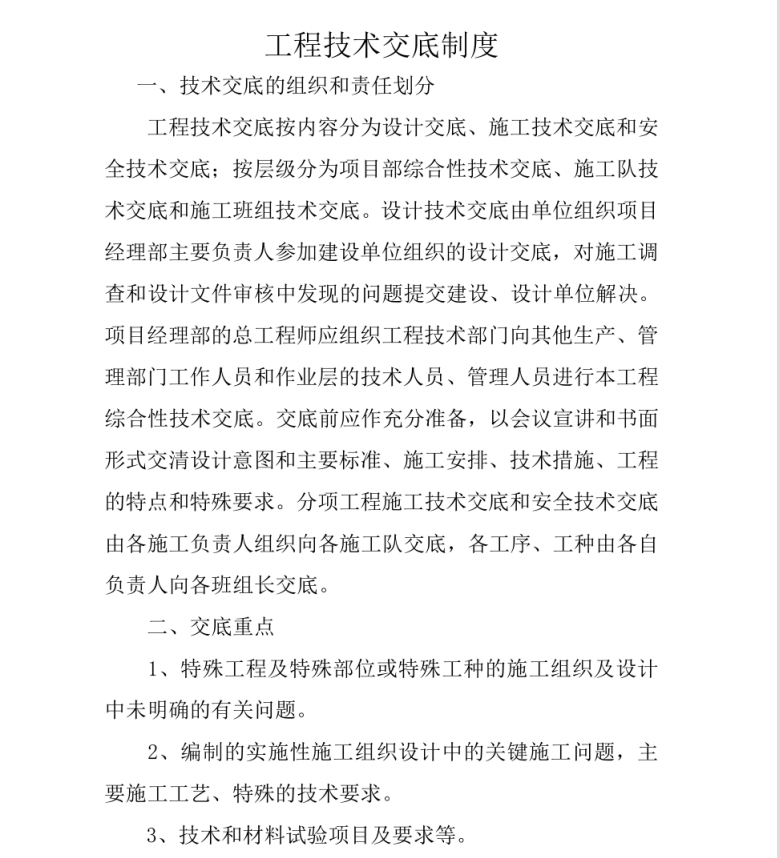

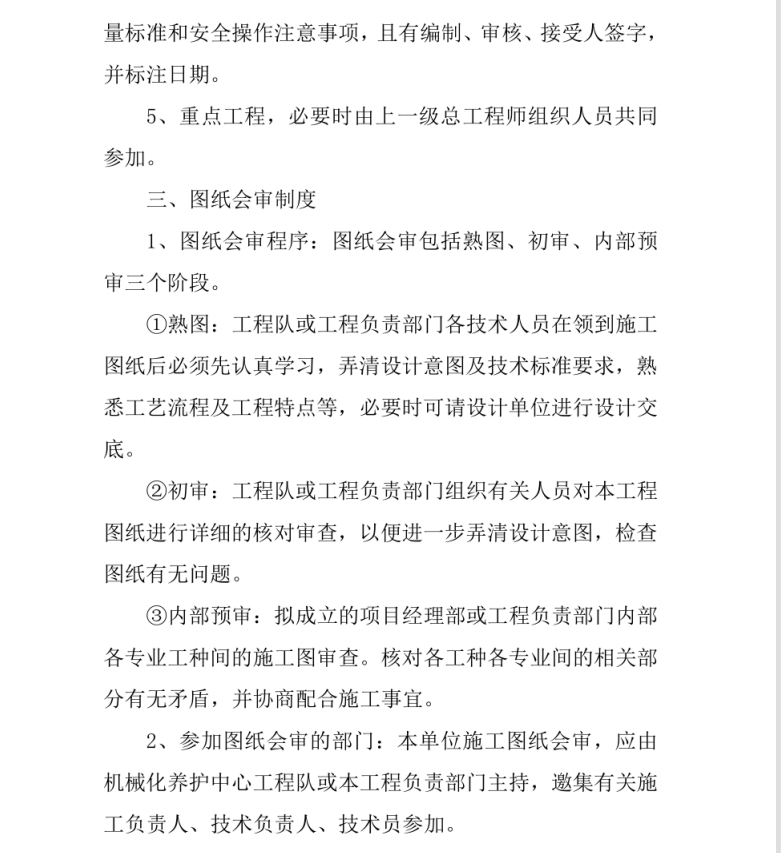

工程技术交底制度(PDF格式)6P
工程技术交底按内容分为设计交底、施工技术交底和安全技术交底;按层级分为项目部综合性技术交底、施工队技
术交底和施工班组技术交底。设计技术交底由单位组织项目经理部主要负责人参加建设单位组织的设计交底,对施工调查和设计文件审核中发现的问题提交建设、设计单位解决。项目经理部的总工程师应组织工程技术部门向其他生产、管理部门工作人员和作业层的技术人员、管理人员进行本工程综合性技术交底。交底前应作充分准备,以会议宣讲和书面形式交清设计意图和主要标准、施工安排、技术措施、工程的特点和特殊要求。分项工程施工技术交底和安全技术交底由各施工负责人组织向各施工队交底,各工序、工种由各自负责人向各班组长交底。
