您当前位置:首页 » 建筑工程 » 建筑施工交底
污水处理厂深基坑施工组织设计 44P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2022-04-12
  • 资料类型:RAR
  • 资料大小:22 KB
  • 资料分类:建筑工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
污水处理厂深基坑施工组织设计  44P

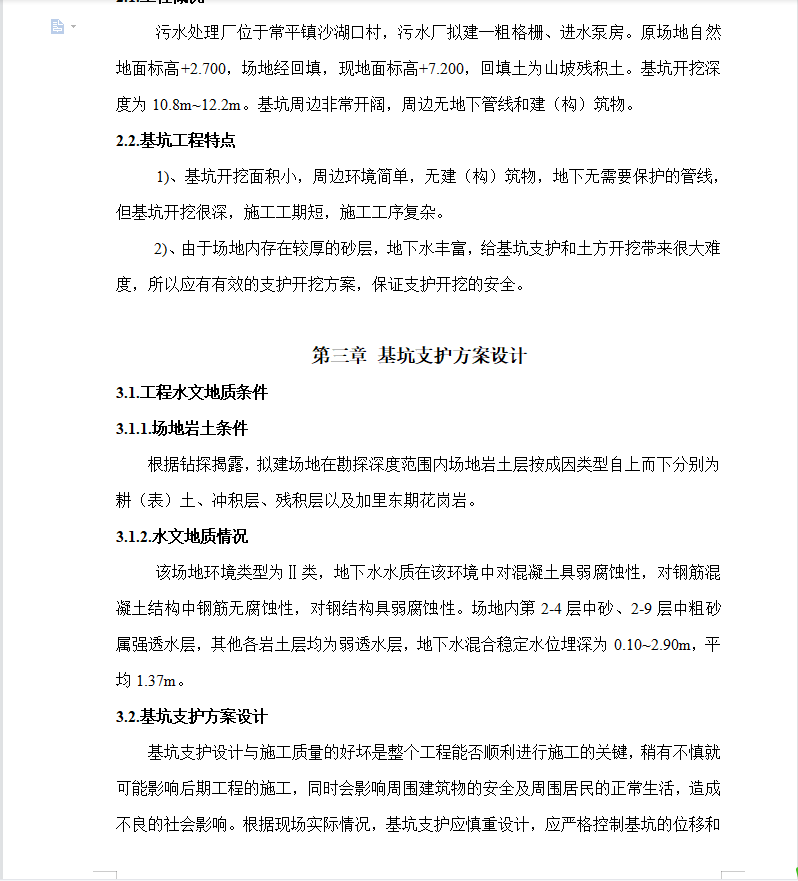

污水厂拟建一粗格栅、进水泵房。原场地自然地面标高+2.700,场地经回填,现地面标高+7.200,回填土为山坡残积土。基坑开挖深度为10.8m~12.2m。基坑周边非常开阔,周边无地下管线和建(构)筑物。
2.2.基坑工程特点
1)、基坑开挖面积小,周边环境简单,无建(构)筑物,地下无需要保护的管线,但基坑开挖很深,施工工期短,施工工序复杂。
2)、由于场地内存在较厚的砂层,地下水丰富,给基坑支护和土方开挖带来很大难度,所以应有有效的支护开挖方案,保证支护开挖的安全。
资料截图
  • 污水处理厂,深基坑施工,施工组织设计
  • 污水处理厂,深基坑施工,施工组织设计
  • 污水处理厂,深基坑施工,施工组织设计
评论网友评论仅供网友表达个人看法,并不表明土木工程网同意其观点或证实其描述!
验证码: 验证码
