出料平台设置时考虑结构东侧为大模板堆放区及现场道路,存在安全隐患,结合现场实际情况,出料平台共制作4个,B座2个,设置在2-1~2-2/2-C轴、2-1~2-2/2-P轴;CD座制作2个,设置在3-1/3-D~3-E轴、3-2/3-J~3-K轴;出料平台自下向上周转使用,具体位置见后附图,如果位置需要调整必须经项目技术室同意。
资料截图

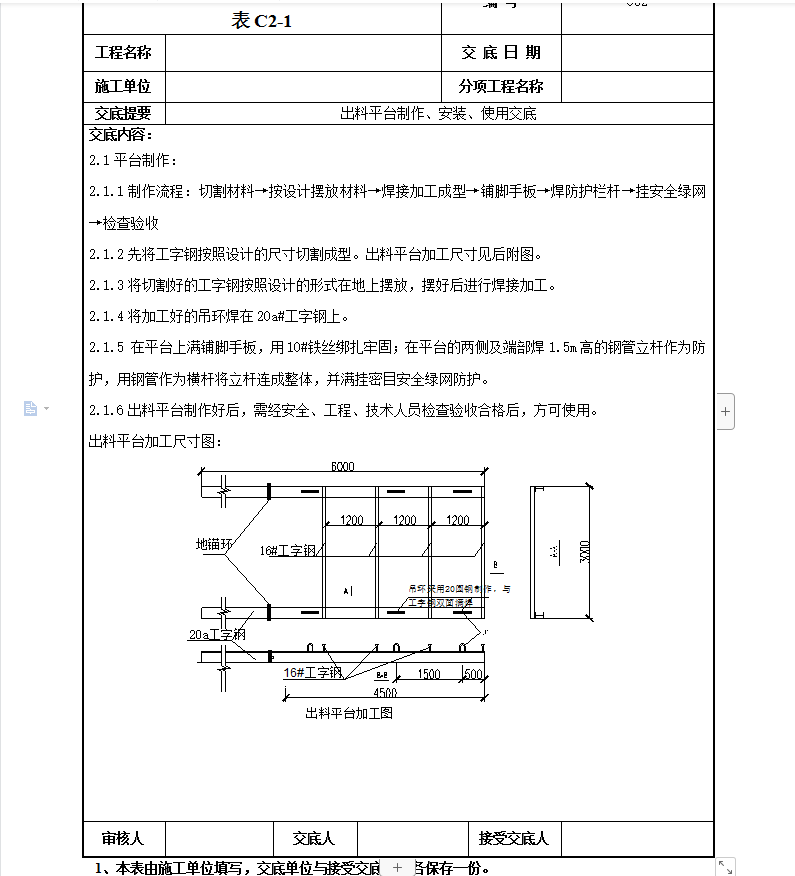

  • 出料平台制作安装使用技术交底

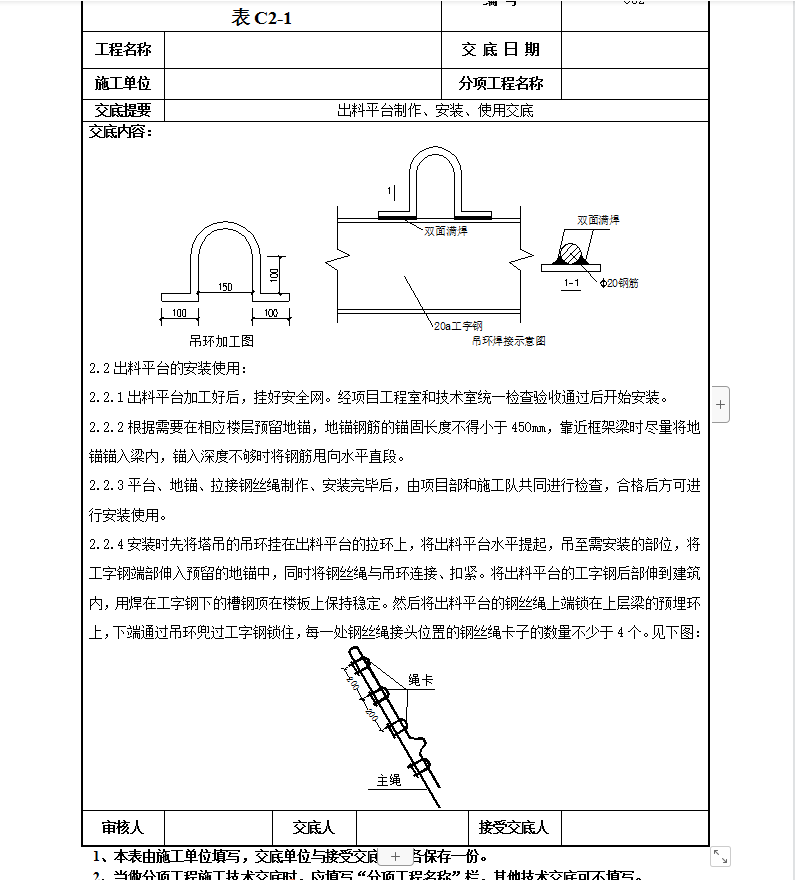

  • 出料平台制作安装使用技术交底

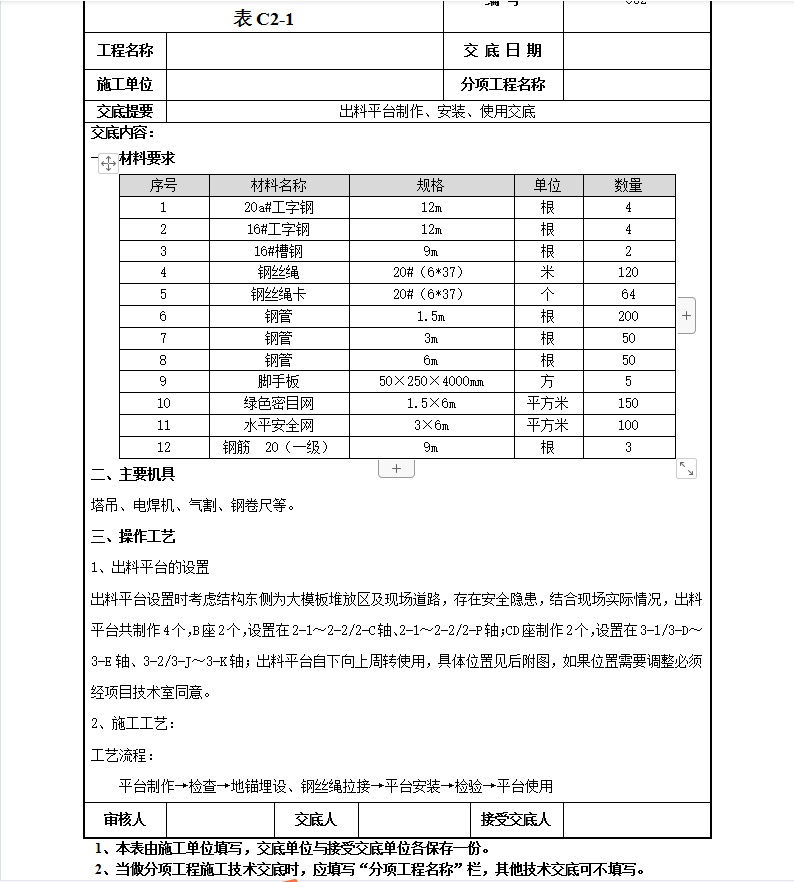

  • 出料平台制作安装使用技术交底
