冬季施工技术交底记录 17P

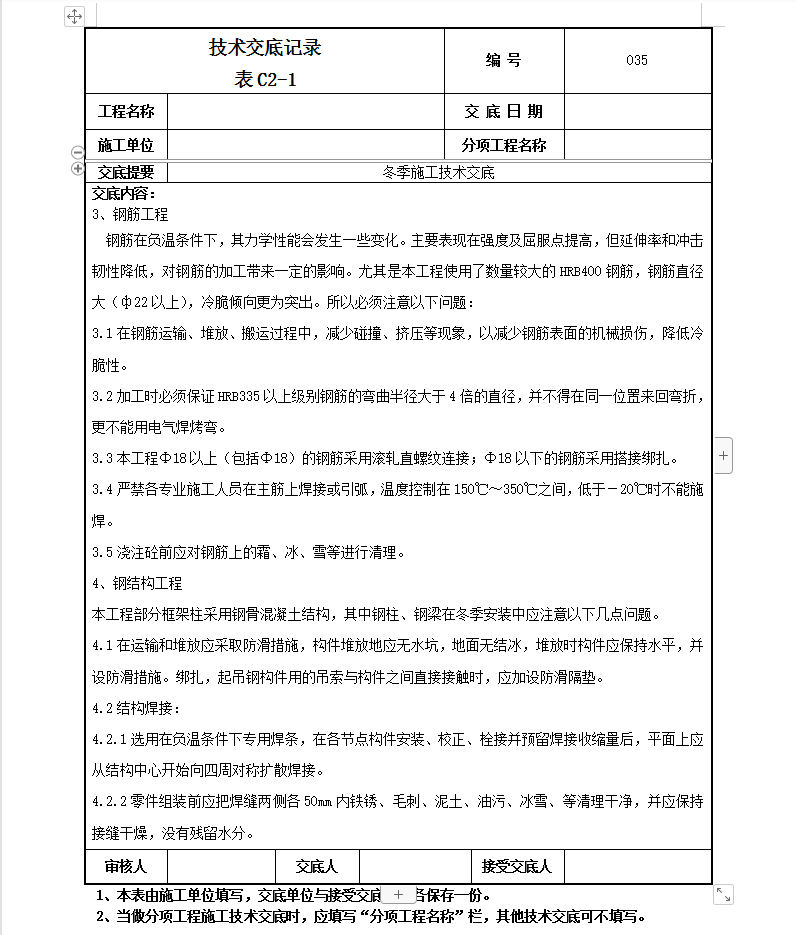

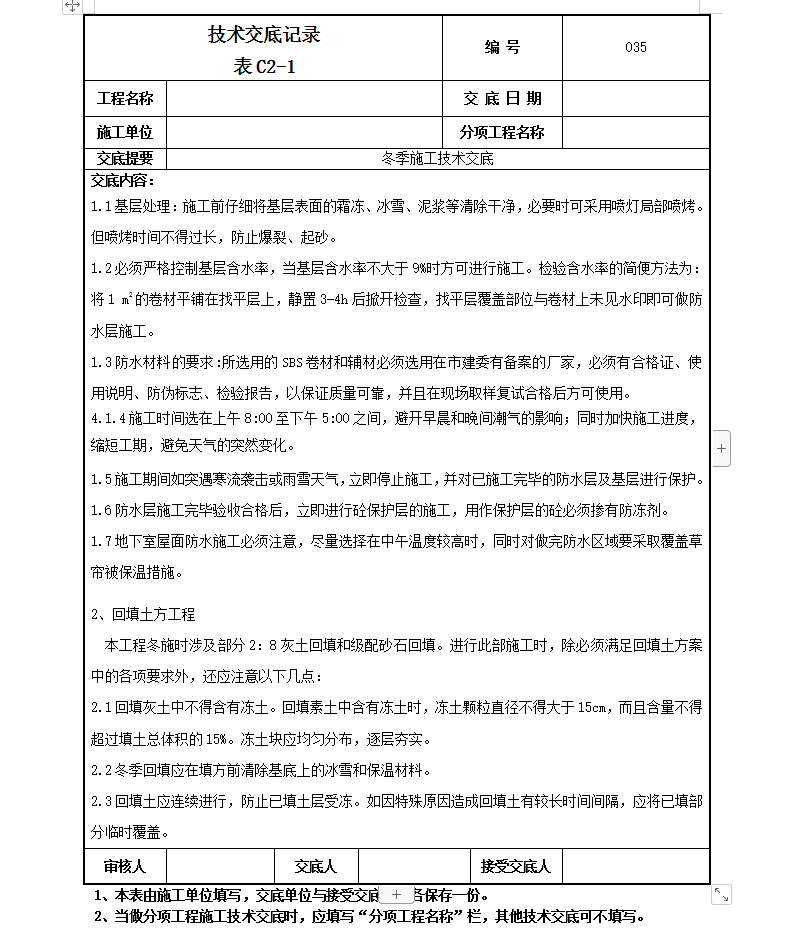

当室外日平均气温连续5天稳定低于5℃或出现负温,即进入冬季施工,当室外日平均气温连续5天高于5℃,解除冬季施工。北京地区一般每年的11月15日至次年的3月15日为冬季施工阶段,冬季施工阶段必须采取冬季施工措施。
