一、单选题(每题1分,共20题,共20分)下列每小题的四个选项中,只有一项是最符合题意的正确答案,多选、错选或不选均不得分。

1.以下通信网中具备信令功能的是()

A.终端节点

B.交换节点

C.业务节点

D.传输系统

【答案】B

【解析】交换节点其主要功能有:

①用户业务的集中和接入功能,通常由各类用户接口和中继接口组成。

②交换功能,通常由交换矩阵完成任意入线到出线的数据交换。

③信令功能,负责呼叫控制和连接的建立、监视、释放等。

④其他控制功能,路由信息的更新和维护、计费、话务统计、维护管理等。

2.EPON中光纤采用的传输方式是()

A.线形

B.环形

C.星形

D.树形

【答案】B

【解析】PON采用波分复用(WDM)技术,上、下行信号分别用不同的波长在同一根光纤中传送,实现单纤双向传输。

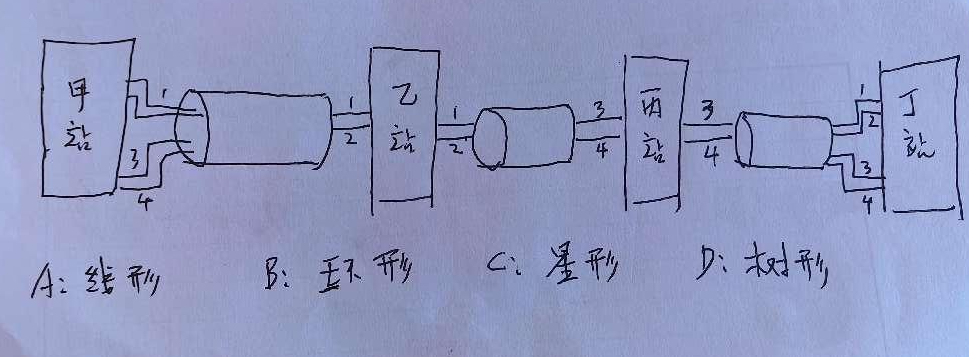

3.按下图搭建的传输中,乙,丙站未显示序号的纤芯采用跳线,拓扑结构式()

A.单纤单向

B.单纤双向

C.双纤单向

D.双纤双向

【答案】B

【解析】环形网:通过闭合环路将所有节点连接起来,结构简单,易于实现。

4.下列关于卫星通信说法正确的是()

A.覆盖范围大,组网不灵活

B.保密性好,存在回波延迟

C.机动性好 可自发自收监测

D.建站成本与距离有关

【答案】C

【解析】(1)通信距离远,且费用与通信距离无关

(2)夏盖面积大,组网灵活,便于多址连接

(3)通信频带宽,传输容量大。

(4)机动性好。

(5)通信线路稳定,传输质量高

(6)可以自发自收进行监测

5.移动通信中,不同的路径产生自干扰的属于()效应

A.阴影

B.远近

C.多径

D.多普勒

【答案】C

【解析】多径效应由于移动台所处地理环境的复杂性,接收到的信号不仅有直射波的主径信号,还有从不同建筑物反射过来及绕射过来的多条不同路径信号,而且它们到达时的信号强度、到达时间及到达时的载波相位都是不一样的。所接收到的信号是上述各路径信号的矢量和,也就是说各路径之间可能产生自干扰。

6.下列5g业务中网络时延不能大于1ms的是()

A.安防监控

B.高清视屏

C.自动驾驶

D.远程抄表

案】C

【解析】低时延高可靠场景 主要满足车联网、工业控制等对时延和可靠性要求高的业务需求。

7.关于蓄电池容量说法正确的()

A.内阻越大,容量越大

B.放电电流越大,容量越大

C.电动势越大,容量越大

D.终了电压值越大,容量越大

【答案】C

【解析】P=Uxl

8.下列属于OTN核心网元的是( )

A.光纤放大器

B.光交叉连接器

C.光终端复用器

D.光分又复用器

【答案】B

【解析】OTN其中核心设备是光交又连接设备,具体采用可重构光分插复用器(ROADM)

9.下列属于数字音频广播标准的是( )

A.DAB HDrido DRM

B.DAB HDrido QAM

C.DTMB HDrido QAM

D.DTMB HDrido ABS

【答案】A

【解析】目前国际上的数字广播主流应用已有三种标准:DAB(数字音频广播)、HD Radio和DRM

10.下列广播中心采取隔音措施,错误的是()

A.采用厚墙或者双层墙

B.采用三层平行玻璃形成观察窗

C.入口设置声闸

D.采用浮筑式形成房中房

【答案】B

【解析】录音室与控制室之间的观察窗应由不平行的三层玻璃制成

11.下列关于割接、换装说法正确的是()

A.待换装设备换装前测试是为了保证满足入网条件

B.建设单位组织、施工单位协助

C.割接报告应由总监理工程师审批

D.换装须在工作日夜间进行

【答案】B

【解析】待换装设备换装后测试是为了保证满足入网条件割接报告应由建设单位代表审批割接工作须在工作日夜间进行

12.某处基站,全向天线与避雪针的安装示意图如下,符合要求的是()

A.3m

B.5m

C.2m

D.1m

【答案】A

【解析】全向天线应处于避雷针45°保护范围全向天线和避雷器之间间距不小于3m

13.反应设备突发报文容纳能力的以太网测试指标是()

A.吞吐量

B.时延

C.过载丢包率

D.背靠背

【答案】D

【解析】背靠背反应了设备突发报文容纳能力

14.下列关于蜂窝移动通信系统测试说法正确的是()

A.驻波比应≤1

B.呼叫质量测试中型城市选30个点

C.5G采用RRU+BBU的工作方式

D.呼叫质量测试应在工作日话务闲的时候测试

案】B

【解析】1≤驻波比≤1.5

5G采用AAU+DU+CU的工作方式

呼叫质量测试应在工作日话务忙的时候测试

15.某处基站语音质量不满足要求,应优先测试()

A.掉话

B.无线接通率

C.切换

D.干扰

案】D

【解析】干扰会增加误码率,降低语音质量。严重超过门限的,还会导致掉话。一般规定误码率应在3%以内,大于10%将无法正常解码还原声音

16.光纤端面制作如下图,主要测试()

A.降低回波损耗

B.消除插入损耗

C.测试熔接机包容性

D.测试切割刀稳定性

案】A

【解析】超纲超范围

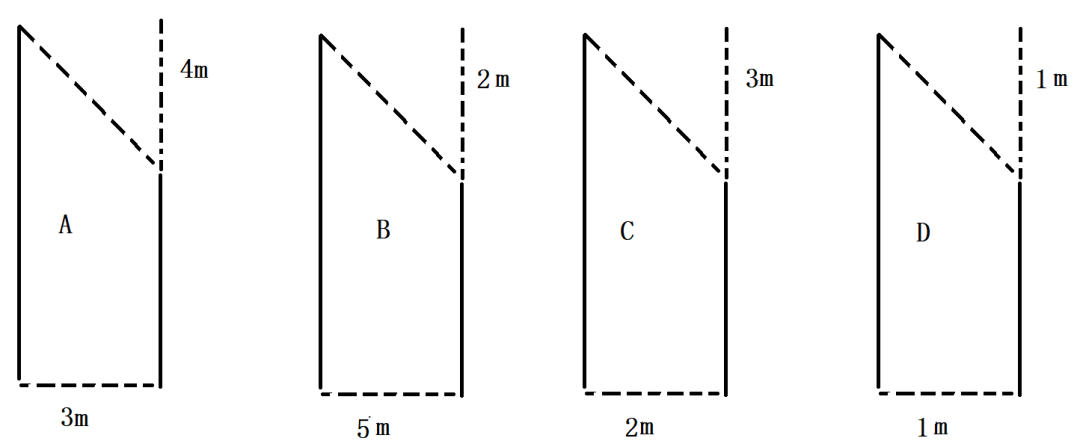

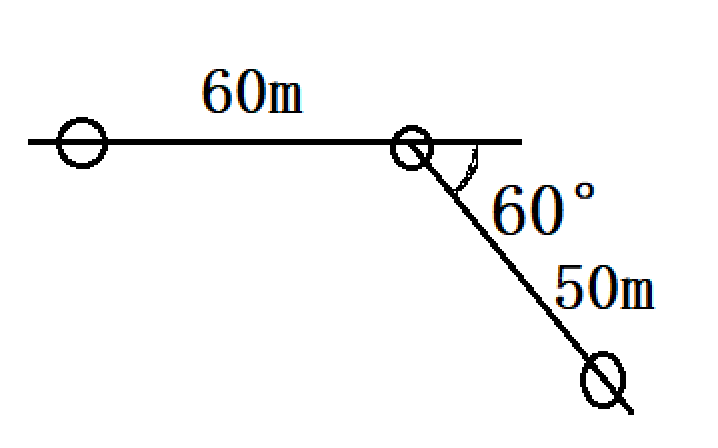

17.一段架空光缆线路角杆如图所示,请计算角深数值()

A.25m

B.30m

C.45m

D.50m

【答案】A

【解析】角深=50*cos(180°-60°)/2

18.广播电视中心机房空调出风口严禁放在设备()

A.正上方

B.正下方办度

C.正前方

D.正后方

案】A

【解析】出风口的位置不能正放在设备机架的上方,以防止出风口的冷凝水滴落损坏设备

19.关于演播室灯光用电负荷,说法错误的是()

A.负荷具有线性负载的特性

B.用电负荷应是连续负荷

C.会产生较大的谐波干扰

D.易造成严重三项不平衡

【答案】A

【解析】1)演播室灯光用电负荷,

① 用电设备集中,负荷性质具有非线性负载的特性。

②用电负荷容量大,且演播室的灯光用电负荷是连续负荷

③用电负荷对工艺用电设备产生较大的谐波干扰。

④ 用电设备的单相负荷在使用中易造成严重的三相不平衡

20.某通信工程,建筑安装工程费100万元规费2万元,施工单位7折中标,签订合同的价款是()

A.71.4万元

B.72万元

C.72.6万元

D.74万元

【答案】C

【解析】(100-2)*0.7+2=72.6万元

 二、多选题(每题2分,共10题,共20分)

下列每小题的备选答案中,有两个或两个以上符合题意的正确答案,至少有1个错项,多选、错选均不得分;少选,所选的每个选项得0.5分。

21.下列关于传输系统说法正确的是()

A.OTN可传送SDH业务

B.ASON支持OTN业务

C.PTN具有独立控制平面

D.IPRAN侧重于二层业务

E.DWDM和OTN没关系

【答案】A,B,C

【解析】ASON支持底层传送平面的多种技术的网络(如SDH、OTN),目前可以支持传送网络中各种不同速率和不同信号格式的业务,包括SDH业务、OTN业务、以太网业务、光波长业务和各种新型业务OTN的设计初衷是将SDH作为净负荷完全封装到OTN中,DWDM相当于是OTN的一个子集。PTN利用网管系统配置业务,还可以通过智能控制面灵活地提供业务

22.下列属于6G典型应用场景的是()

A.沉浸式通信

B.泛在连接

C.热点高容量

D.超大规模连接

E.人工智能与通信融合

【答案】A,B,D,E

【解析】6G在5G场景基础上增强和扩展,包含沉浸式通信、超大规模连接、极高可靠低时延、人工智能与通信的融合、感知与通信的融合、泛在连接6G六大场景

23.下列电源设备系统质量指标中,属于定额指标的是()

A.电压波动范围

B.频率波动范围

C.全程配电压降

D.直流杂音电压

E.电源设备运行负载率

【答案】A,B,E

【解析】定额要求:包括对供电的电压、电流、频率等指标的要求,如电压波动范围,频率波动范围、电源设备运行负载率等

24.关于光纤结构特点和传输特性,以下正确的是()

A.纤芯折射率大于包层折射率

B.单模光纤的直径大于多模光纤的直径

C.单模光纤无模式色散

D.G652D是多模光纤

E.G656是弯曲损耗不敏感光纤

【答案】A,C

【解析】纤芯的折射率大于包层的折射率,它使得光信号封闭在纤芯中传输单模光纤的直径小于多模光纤的直径

G652D是单模光纤

G657是弯曲损耗不敏感光纤

25.超高清晰度电视机的技术特殊包括()

A.高分频率

B.高动态范围和宽色域

C.高帧率和隔行扫描

D.高量化深度

E.高质量音频

【答案】A,B,D,E

【解析】超高清晰度电视有以下技术特征

(1)高分辨率

(2)高动态范围和宽色域

(3)高帧率,采用逐行扫描

(4)高量化深度

(5)高质量音频

26.在楼顶敷设一条30米馈线,以下说法正确的是()

A.进入机房应有防水弯

B.防水弯最低处应低于馈线窗下沿

C.接触牢靠并做防水处理

D.馈线转弯半径是直径的10倍

E.两点接地

【答案】A,B,C

【解析】10-60m应3点接地

线转弯半径是直径的20倍

27.解决部分区域无线信号覆盖不足的问题有效的方法有()

A.调整天线挂高

B.增加天线增益

C.增加载波数量

D.调整天线方位角

E.调整天线俯仰角

【答案】A,D,E

【解析】载波数量和容量有关系,天线增益越高方向性越好,与覆盖无关

28.中继段测试的记录表应填写()

A.中继段光纤衰减统计表

B.中继段通道总衰减测试表

C.后向散射信号曲线表

D.光纤接头损耗测试记录表E.中继段光纤线路衰减测试表

案】A,B,C,E

【解析】光纤接头损耗测试记录表是在接续过程中填写的

29.演播室灯具尽量避免与()设备使用同一相电

A.普通照明

B.音频

C.视频

D.通风空调

E.电力

【答案】B,C

【解析】演播室灯具尽量避免与视频、音频设备使用同一相电,可以与普通照明、动力照明合用同一相电

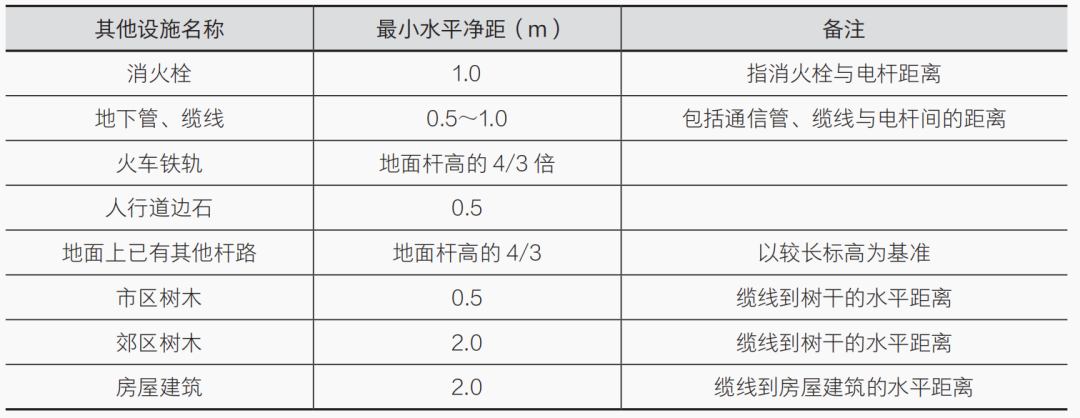

30.符合光缆架空线路与其他设施水平净距规定的是()

A.电杆与消火栓相距2m

B.缆线与郊区树干相距1m

C.缆线与房屋建筑相距1.5m

D.电杆与地下管线相距3m

E.电杆与火车铁轨相距为地面杆高3/2倍

【答案】A,D,E

【解析】

三、案例分析(共5题,前3题每题20分,后2题每题30分,共120分)请根据背景资料,要求作答。

【案例一

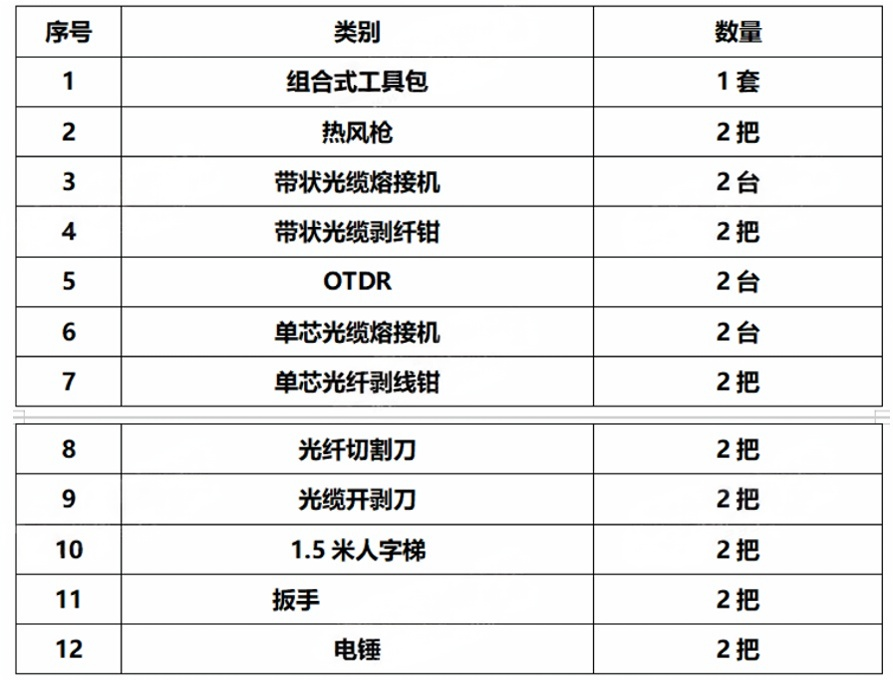

31.某施工单位承接了一处传输系统工程,包括设备安装和利1旧管道光缆线路工程,其中利1日管道线路工程采用GYFDT63 144B1.3光缆,下表为常用光缆施工机具仪表:

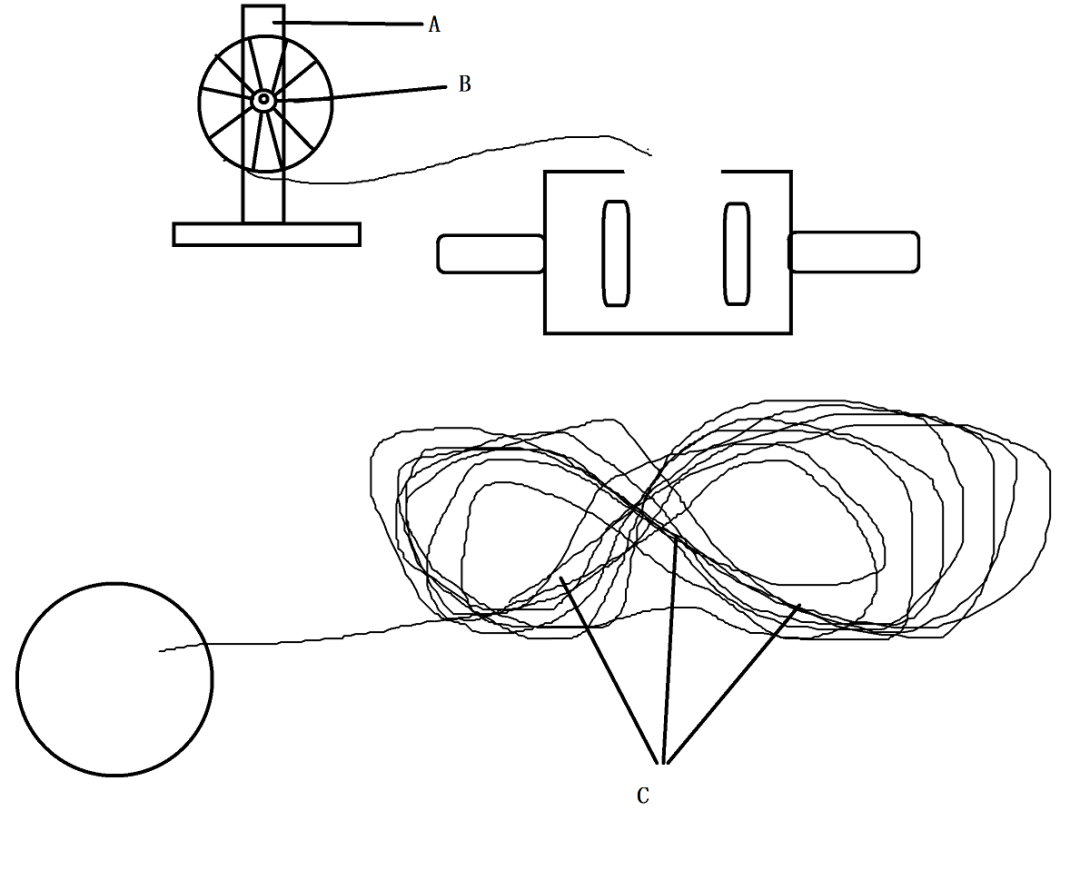

利旧光缆施工中,采用如下两种方式,当前光缆状态如图所示:

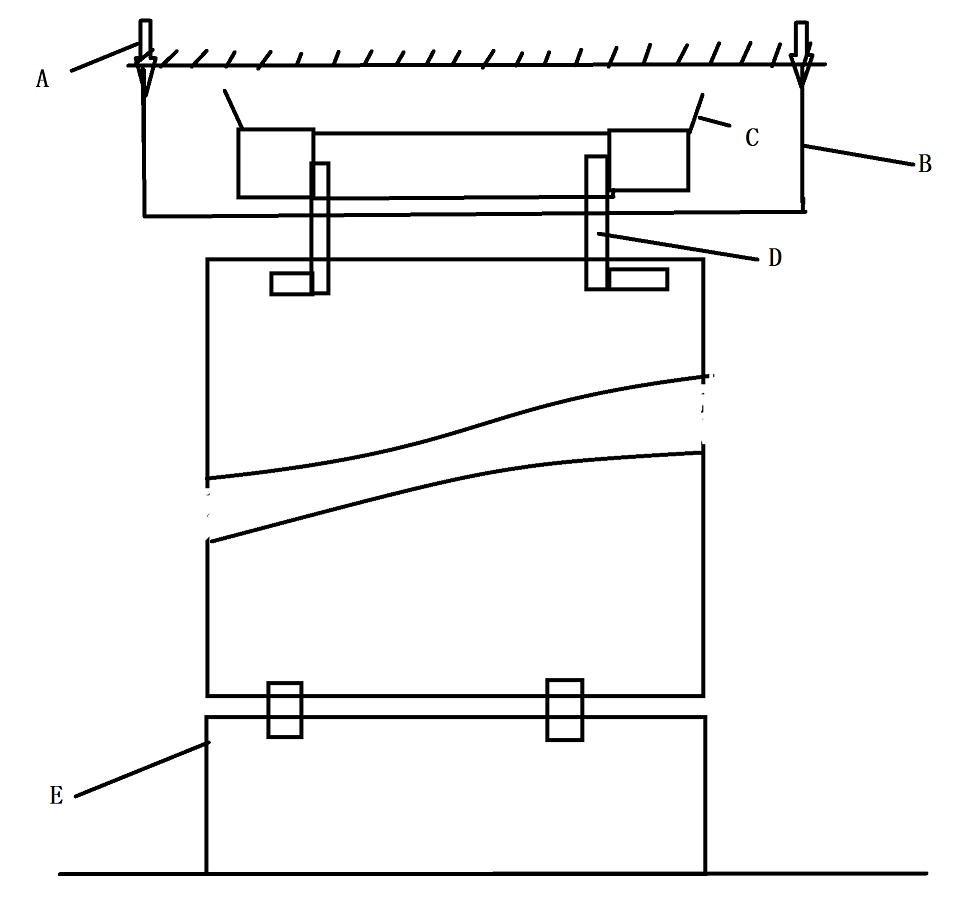

传输设备安装工程中,某设备安装固定示意图如下:

施工中,因封网停工一周,解封后,新的施工队发现某站200MM电源已布放完毕,头柜侧已完成链接,但分支柜侧还未穿入机柜。为确保安全,施工队根据现状确定了后续电源连接三个步骤操作。问题:

1.图1-1、1-2中对应名称是什么?(每个1分,共3分)

2.图中两个工序哪个进展速度快(共3分)

3.选出制作光缆中断必须的5种仪表工具(每个1分,共5分)

4.设备安装图中A-E分别是(每个1分,共5分)

5.电源线连接的后续的三个步骤是:(共4分)

【答案】

1、答案:A:放缆支架(光缆支架)、

B:单盘光缆(光缆盘)

C:光缆盘8字

2、答案:图2进展进展速度更快

3、答案:带状光缆熔接机 带状光缆剥纤钳

OTDR

光纤切割刀   光缆开剥刀

4、答案:A:锚栓(膨胀螺栓) B:吊挂(吊杆) C:走线槽

D:连接板(连固铁) E:底座(抗震底座)

5、答案:(1)确保供电侧(主柜侧)熔丝或空气开关处于断开状态(1分)

(2)布放分柜侧电源线(1分)

(3)依次连接保护地、工作地和工作电源,先连接供电侧(主柜侧)端子,后连接受电侧(分柜侧)端子(2分)

【案例二

32.某地运营商公开招标一移动通信基站设备安装工程,共计100个基站(20塔站,80屋顶站)无线设备、天馈线系统及电源设备安装及调测。项目定于10月1日开始发售招标文件,10月28日开标。10月15日建设单位临时修改招标文件,10月28日正常开标。1经评标和中标候选人公示,11月5日招标人向施工单位甲发出招标通知书,12月15日签订双方签订正式合同。施工单位甲成立项目部,委任项目经理,下设10支施工队伍,项目部采用直线式组织方式。

某天,天空小雨,风力3级,施工单位现场施工队长重点检查了高处作业所需劳保用具安全带,绝缘鞋,制定防止高处队伍伤人的安全防护措施。某天当地通信管理局质监人员前往现场检查,发现存在安全隐患,并通知施工单位予以整改。施工单位质量隐患治理方案,内容包括:负责治理的部门及人员、采取的方法及措施、经费和物资的落实问题:

1.招标人不妥之处,并说明正确做法(共4分)

2、本项目部选用直线式组织方式是否恰当,简述优缺点。(共5分)

3.队长兼职安全员是否妥当?简述理由(共3分)

4、补全应检查物品;简述防止高空坠物伤人的具体预防措施。(共计5分)

5、隐患治理方案内容(每条1分,共计3分)

【答案】

1、答:(1)不妥之处1:10月28日开标不要(1分)

正确做法:招标人应当在提交投标截止时间至少15日前,以书面形式通知所有获取招标文件的潜在投标人;不足15日的,招标人应当顺延提交投标文件的截止时间。本工程10月15日修改澄清,开标时间不得早于10月30日。(1分)

(2)不妥之处2:12月15日签订双方签订正式合同(1分)

正确做法:招标人和中标人应当自中标通知书发出之日起30日内,按照招标文件和中标人的投标文件订立书面合同。本项目11月5日发出中标通知书(1分)签订合同时间不得晚于12月5日。

2、答:不恰当。(1分)

(1)优点是组织机构简单、权力集中、命令统一、职责分明、决策迅速、隶属关系明确。(2分)

(2)缺点是没有职能部门的专业化管理,要求项目负责人通晓各种业务和多种专业技能。(2分)

3、答:不妥当(1分)理由:高处作业属于危险性较大作业工程,应编制安全技术措施,经施工单位技术负责人、总监理工程师签字后实施,由专职安全生产管理人员进行监督,不能由队长兼职(2分)

4、答:吊装设备、塔上抱杆螺栓、天线、线、作业工具、手套(2分)

高空坠物伤人的具体预防措施:(每条1分,共计3分)

(1)应划定安全禁区,设置警示牌,作业过程中禁止无关人员进入安全禁区

(2)作业用的各种工、器具要加保险绳、钩、袋,防止失手散落伤人。

(3)严禁 在杆、塔上抛掷物件

5、答:治理的时限和要求、安全措施和应急预案、复音工作要求和安排

【案例三

33.某施工单位承担了一项干线光缆工程,主要工程量包括新建直埋光缆50km,敷设架空光缆20km,管道光缆20km,直埋部分与其他光纤存在一处交越施工前,项目部识别关键过程并制定控制措施,包括穿越800m宽河流,架空光缆与电力线交越。为了防止出现光缆埋深不足而反工现象,项目部制定了具体措施包括缆沟开挖深度严格按照设计要求和有关验收标准执行;放缆前应清理沟底杂物。

项目开工后,发现如下问题:

事件一:项目部负责人XX发现在铁路链路的杆路使用吊线坐板安装挂钩,要求立即整改事件二:项目部列支安全生产费包括购买工作服,购买意外伤害保险,投保安全生产责任险,项目安全评价和气体检测仪,报账时单位财务以安全生产费列支不符合要求为理由要求剔除部分款项。问题:

1、关键过程控制要求还应该包括什么?(每条1分,共计4分)

2、补充直埋光缆埋深不够的预防措施(每条1分,共计4分)

3、铁路施工吊板作业是否符合要求?应采用什么方式?还有哪些场景不适用吊板作业。(共计4分)

4、简述交越施工安全防护具体措施(每条1分,共计4分)

5、指出项目部列支安全生产费不符合要求项?简述安全生产费使用原则。(共4分)

【答案】

1、答:(1)进行技术交底

(2)落实"三检"制度

(3)确保测量设备处于良好状态

(4)制定并落实纠正措施

2、答:(1)全面检查沟底深度

(2)重点检查沟、坎等特殊点沟底的深度,并保持沟底平整

(3)光缆应顺直地贴在沟底;

(4)回填土应满足规范要求

3、答:不符合要求(1分)

可采用机械云梯或者伸缩杆(1分)

不适合吊板作业场景:

跨越公路杆档安装挂钩、拆除吊线滑轮时、跨越街巷、居民区院内通道地段的墙壁间吊线上(2分)

4、答:(1)应及时通知管线产权单位,充分了解施工现场的具体情况,制定保护地下管线及其他设施的方案。

(2)开挖城市路面前,应与当地的规划部门联系,必要时应使用仪器探明地下管线的深度和位置,应人工开挖,禁止使用大型机械。对暴露的管线应及时采取措施保护。

(3)挖出文物时,项目部应保护好现场,并及时向文物管理部门报告,等候处理。

(4)在开挖光缆沟坑时,如果当天不能回填,应根据现场的实际特点,晚上在沟坑的周围燃亮红灯,以防人员跌落。

5、答:购买意外伤害保险、项目安全评价应剔除(2分)

使用原则:筹措有章、支出有据、管理有序、监督有效(2分)

【案例四】

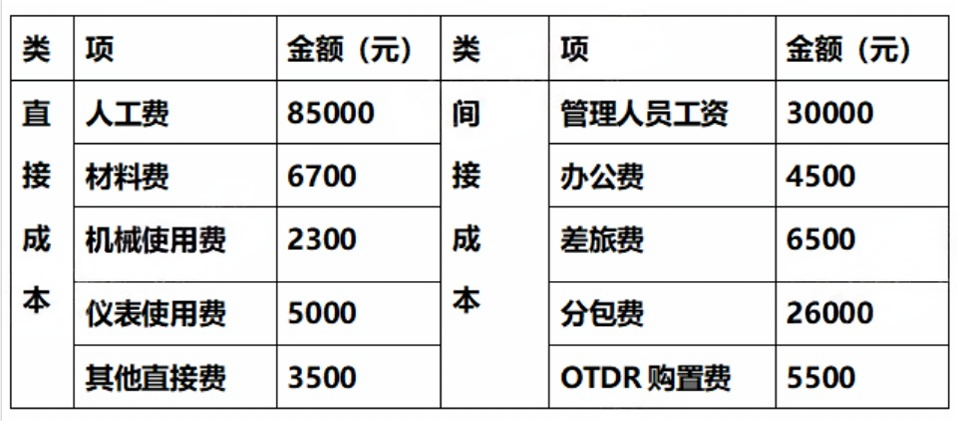

34.某施工单位承接一项光缆线路整治工程建设单位要求本项目执行新的质量标准,并要求尽快安排现场勘查。施工单位根据设计文件、相关法律法规及标准规范、企业内部施工定额及相关管理制度编制了实施性成本计划。项目部编制了直接成本和间接成本表,内容包括:

施工单位在整治过程有一处光缆需要进行割接,施工单位编制割接方案后报送建设单位,建设单位以报送流程不符合要求让施工单位重新报送。某处架空杆路终端杆整治示意图如下:

问题:

1、补充实施性成本计划编制依据。(每条1分,共5分)

2、指出表4中成本归属的错误,计算归属正确的直接成本和间接成本。(5分)

3、成本计划编制的方式,本项目采用哪种方式。(4分)

4、事件1中割接需要掌握光缆哪些主要信息。(3分)

5、割接方案的正确审批程序。(3分)

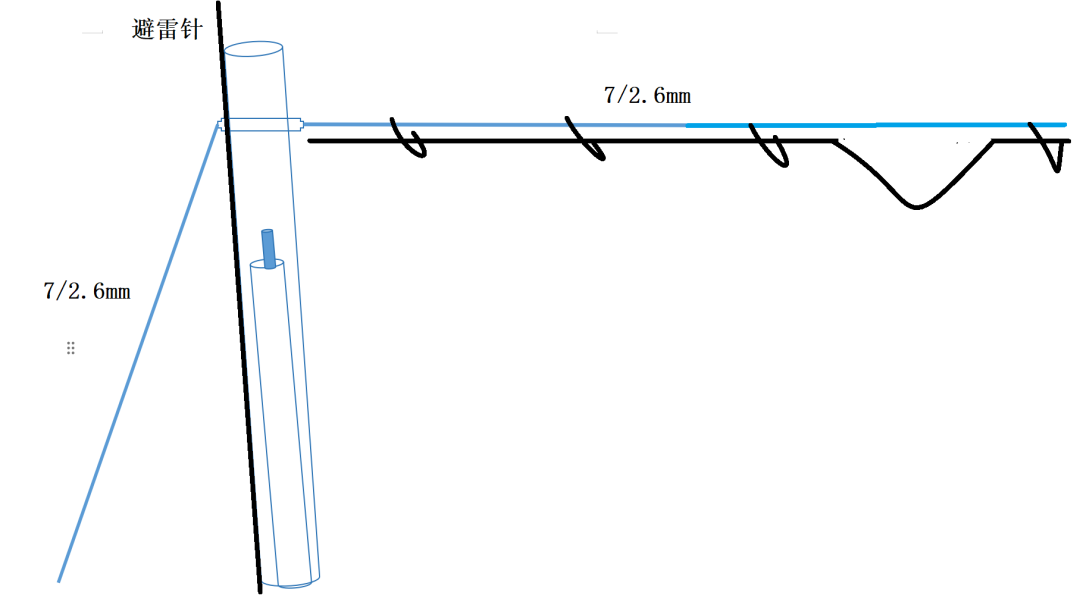

6、指出图中不符合规范的地方,并说明理由(共10分)

【答案】

1、答:(1)合同文件

(2)工作分解结构WBS;

(3)施工方案、项目进度计划及资源配置计划

(4)市场价格信息;

(5)类似项目的成本资料。

2、答:错误之处一:分包费应计入直接成本(1分)

错误之处二:仪表购置费不应计入间接成本(1分)

直接成本

=85000+6700+2300+5000+3500+26000元=128500元(2分)

间接成本=30000+4500+6500元=41000元(1分)

3、答:(1)按施工成本组成编制施工成本计划(1分)

(2)按施工项目组成编制施工成本计划(1分)

(3)按施工进度编制施工成本计划(1分)

本项目采用按施工成本组成编制施工成本计划(1分)

4、答:路由走向、规格型号、敷设方式、敷设位置、环境因素业务使用情况、光纤占用情况

5、答:(1)割接方案应由施工单位技术部门组织相关专家评审,施工单位技术负责人批准

(2)在施工单位审批后,应当报送监理单位,经专业监理工程师审核后由总监理工程师审批。

(3)对达到一定规模的危险性较大工程的专项施工方案及割接工程的割接方案还需由建设单位代表审批。

6、答:(1)不符合规范之处1:光缆挂钩间距600mm(1分)

理由:光缆挂钩间距500mm(1分)

(2)不符合规范之处2:终端拉线程式7/2.6mm(1分)

理由:终端拉线程式应比吊线高一级,应采用7/3.0程式(1分)

(3)不符合规范之处3:吊线和拉线共用一处抱箍(1分)

理由:拉线抱箍应和吊线抱箍分开,比吊线抱箍高100mm(1分)

(4)不符合规范之处4:避雷线未断开50mm间隙(1分)

理由:避雷线应断开50mm间隙(1分)

(5)不符合规范之处5:光缆从挂钩处脱落(1分)

理由:光缆应通过挂钩附挂在吊线上(1分)

【案例五

35.某施工单位承接一省级电信传输设备安装工程,包括三个站的设备安装、网元测试、系统测试等内容,6月20日签订合同,合同约定如下:

(1)建设单位负责负责将采购甲乙丙设备并将设备运至施工现场,甲站、乙站、丙站设备运至机房时间分别为7月5日、6月28日、7月13日

(2)施工负责采购材料。

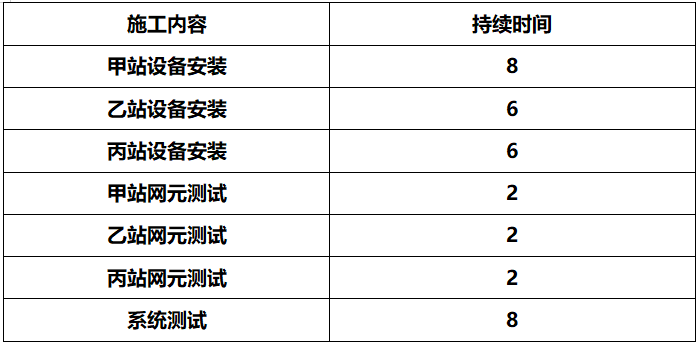

(3)合同工期7月1日到8月1日。施工单位在施工组织设计中制定了进度管理计划,包括进度管理的组织措施、技术措施和合同措施等。施工内容及持续时间见下

项目部在仪表连续使用的条件下,依据施工合同,相关法律法规,本单位的相关管理制度和程序,施工定额,以及类似项目的实际进度及经济指标等编制了施工进度计划,计算工期30天。为了不设置临时仓库,项目部要求供应商按进度计划准时将材料运达现场。施工单位于7月1日正式开工,并于当日向工信部质检中心进行了质量监督申报。工程发生事件如下:

事件一:因洪水造成交通中断,导致安装设备均比计划晚到5天;

事件二:由于采购部的失误,造成工程材料均比计划晚到2天;

事件三:测试仪表比计划使用时间延后2天送达

事件四:由于施工队员的原因,造成甲站设备安装持续时间延长1天。

问题:

1、补充进度管理计划缺失内容(每条1分共4分)

2、补充进度计划编制缺失内容(每条1分共4分)

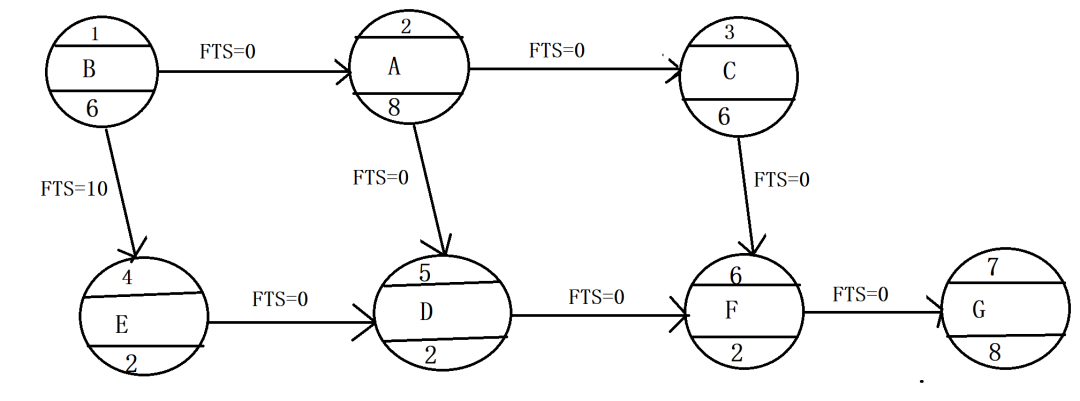

3、画出单代号搭接网络计划(4分)

4、写出关键线路(2分)

5、指出质量监督申报不妥之处,并说明理由。(共6分)

6.上述事件分别影响工期多少天;分别索赔多少天;本工程最后完工是哪一天?

【答案】

1、答案:(1)逐级分解的阶段性进度目标

(2)进度管理的组织结构及职责分工;

(3)进度的动态管理机制和特殊情况下的赶工措施;

(4)减少外部因素对进度影响的协调措施

2、答案:(1)批准的设计文件

(2)通信工程各专业施工工序之间的工艺关系

(3)现场摸底报告,或者已经掌握的施工现场具体环境条件。

(4)拟投入项目的人员、工器具仪表设备数量材料和设备供应条件。

3、答案:

4、答案:B-A-C-F-GB-E-D-F-G

5、答案:(1)不妥之处1:施工单位申报(1分)

理由:应由建设单位申报(1分)

(2)不妥之处2:当日申报(1分)

理由:应在开工前5个工作日申报(1分)

(3)不妥之处3:向工信部质检中心申报(1分)

理由:省级项目应向本省通信管理局通信工程质量监督机构申报(1分)

6、答案:(共计10分)

事件一:影响工期4天(2分)

事件二:不影响工期(0.5分)

事件三:影响工期2天(1分)

事件四:影响工期1天(1分)

事件一:可以索赔工期2天(2分)

事件二:不能进行工期索赔(0.5分)

事件三:不能进行工期索赔(0.5分)

事件四:不能进行工期索赔(0.5分)

工程最终完工日期:8月3日(2分)
