您当前位置:首页 » 路桥工程 » 检修与维护
路面大修施工组织设计 22P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2022-03-22
  • 资料类型:RAR
  • 资料大小:54.9 KB
  • 资料分类:路桥工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
路面大修施工组织设计 22P

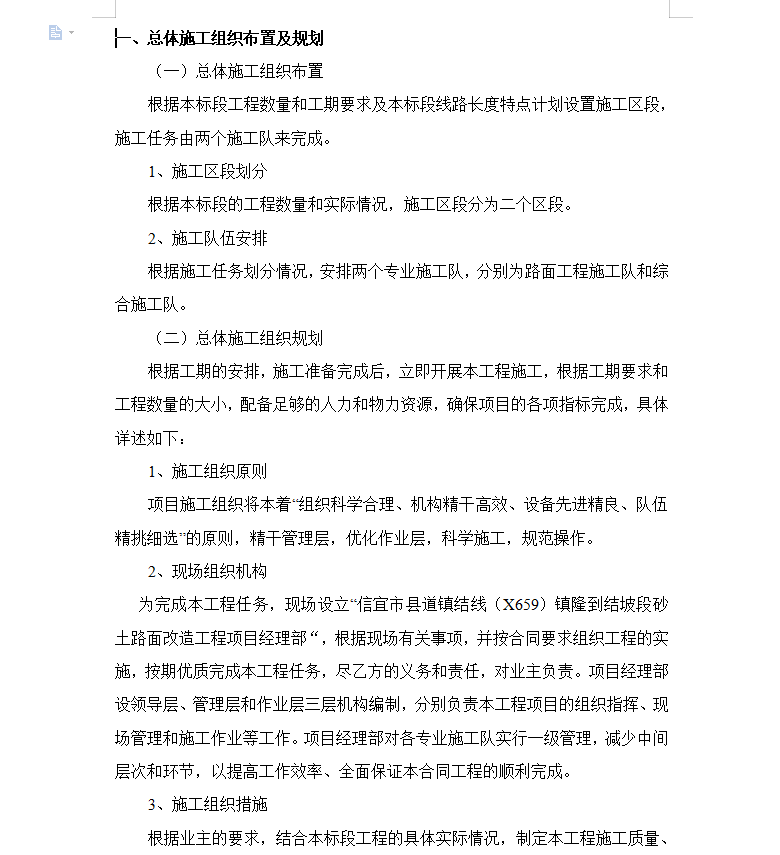

根据本标段工程数量和工期要求及本标段线路长度特点计划设置施工区段,施工任务由两个施工队来完成。根据施工任务划分情况,安排两个专业施工队,分别为路面工程施工队和综合施工队。
项目施工组织将本着“组织科学合理、机构精干高效、设备先进精良、队伍精挑细选”的原则,精干管理层,优化作业层,科学施工,规范操作。

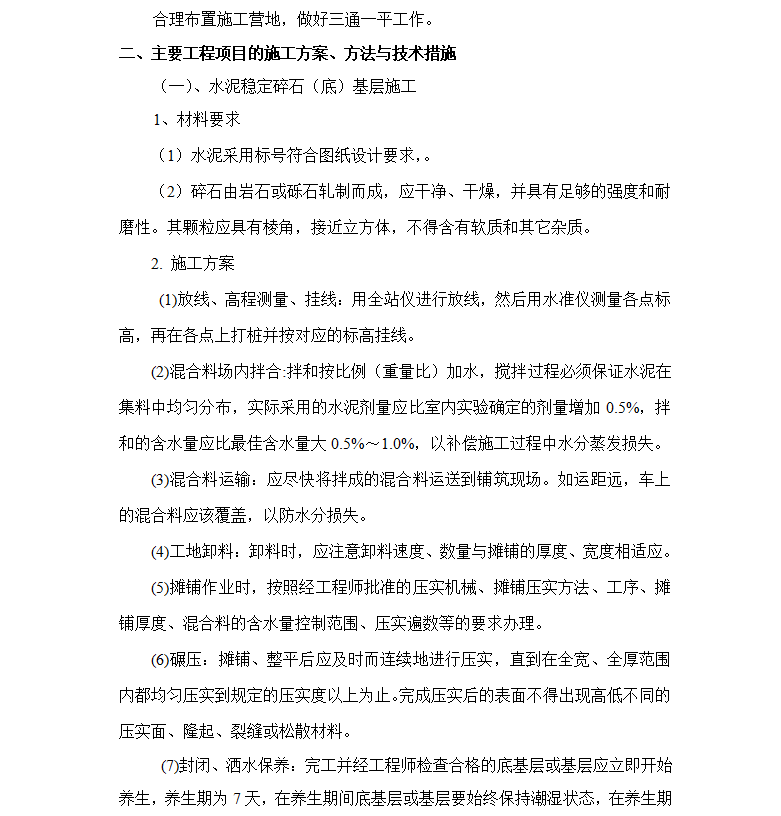

(1)放线、高程测量、挂线:用全站仪进行放线,然后用水准仪测量各点标高,再在各点上打桩并按对应的标高挂线。
(2)混合料场内拌合:拌和按比例(重量比)加水,搅拌过程必须保证水泥在集料中均匀分布,实际采用的水泥剂量应比室内实验确定的剂量增加0.5%,拌和的含水量应比最佳含水量大0.5%~1.0%,以补偿施工过程中水分蒸发损失。
(3)混合料运输:应尽快将拌成的混合料运送到铺筑现场。如运距远,车上的混合料应该覆盖,以防水分损失。
资料截图
  • 路面大修施工,施工组织设计
  • 路面大修施工,施工组织设计
  • 路面大修施工,施工组织设计
