铁路隧道实施性施工组织设计 148p
铁路旗岭隧道位于xxxxx。隧道全长326m,其中进口56米明洞,出口35米明洞,暗挖段235米。隧道进出口里程分别为DK354+520,DK354+846。隧道进口采用帽檐斜切开孔式缓冲结构洞门(L=18m),隧道出口采用帽檐倒切式洞门(L=18m)。隧道洞身范围除局部有土路通往外,其余地段多为山坡,交通不便。
(2)隧道平面及纵断面
隧道进口DK354+520至出口DK354+846位于左偏曲线上。
本隧道设置单向上坡坡度为7.126‰。

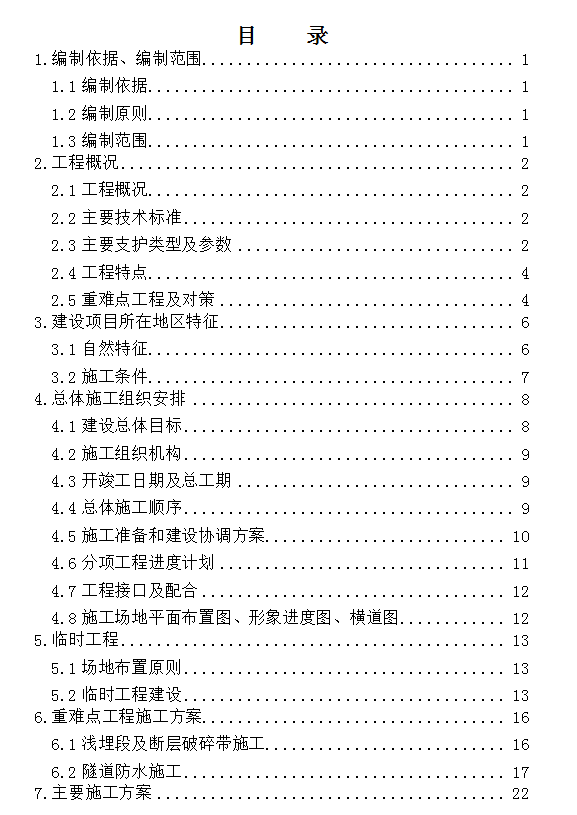

1.编制依据、编制范围
1.1编制依据
1.2编制原则
1.3编制范围

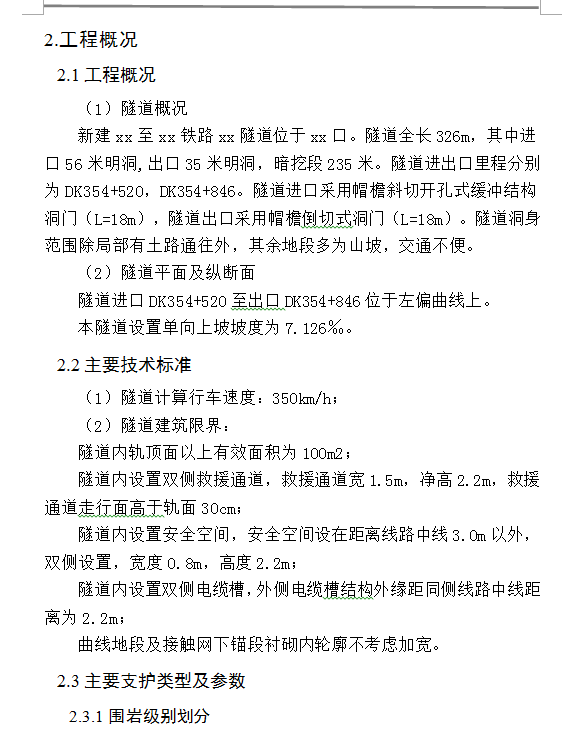

2.工程概况
2.1工程概况
2.2主要技术标准
2.3主要支护类型及参数

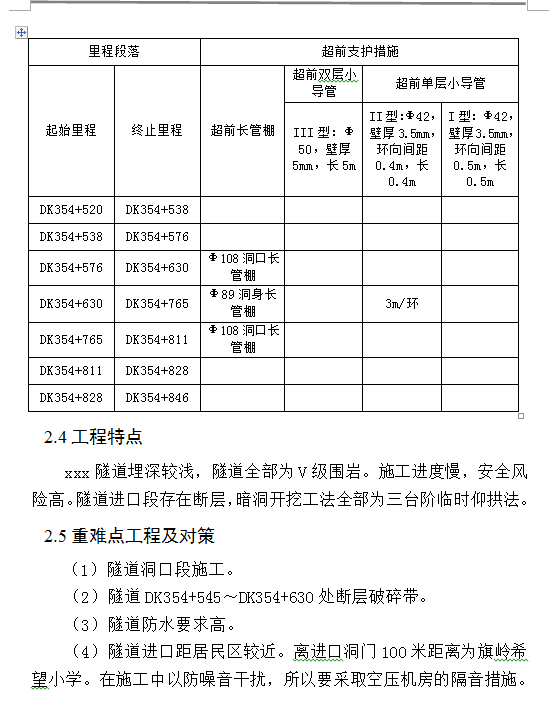

2.4工程特点
2.5重难点工程及对策
3.建设项目所在地区特征
3.1自然特征
3.2施工条件
4.总体施工组织安排
4.1建设总体目标
4.2施工组织机构
4.3开竣工日期及总工期
4.4总体施工顺序
4.5施工准备和建设协调方案
4.6分项工程进度计划
4.7工程接口及配合

4.8施工场地平面布置图、形象进度图、横道图
5.临时工程
5.1场地布置原则
5.2临时工程建设
6.重难点工程施工方案
6.1浅埋段及断层破碎带施工
6.2隧道防水施工
