您当前位置:首页 » 路桥工程 » 路桥施工方案
高速公路高架桥下部结构施工方案 15p
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-07-21
  • 资料类型:RAR
  • 资料大小:38.9 KB
  • 资料分类:路桥工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
高速公路高架桥下部结构施工方案 15p

桥墩墩柱直径为1.8m。桩基采用群桩基础,桥墩与桩基之间采用承台相连。

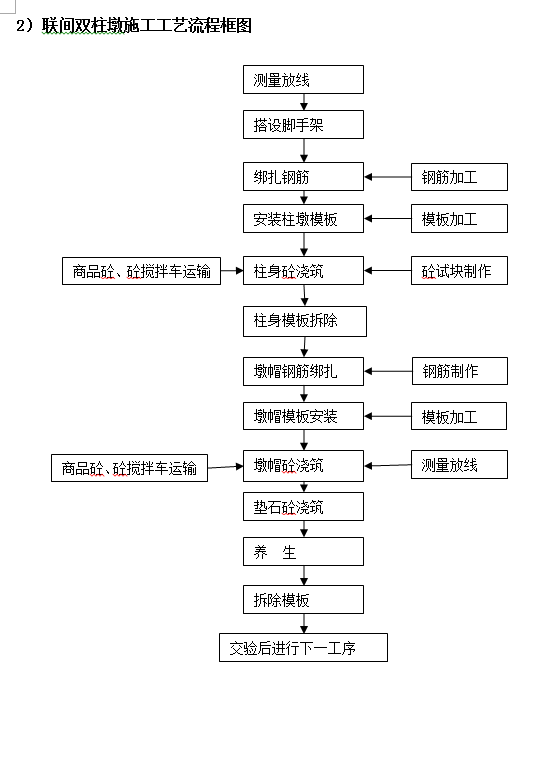

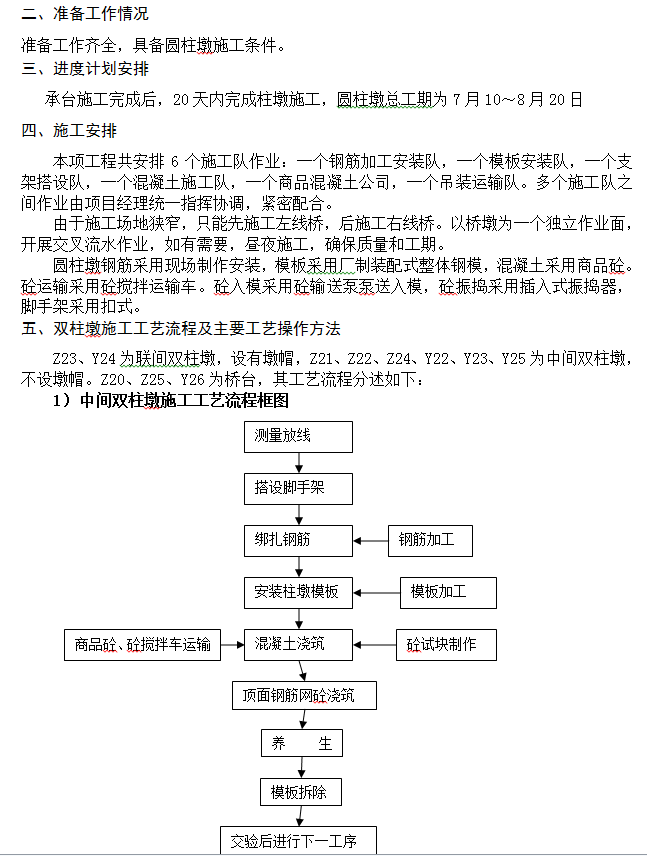

本项工程包括3个桥台、8个柱墩:Z20、Z25、Y26为桥台;Z21、Z22、Z23|Z24、Y22、Y23、Y24、Y25桥墩为双柱式圆柱墩。其中:联间双柱墩2个(Z23和Y24);由于布置支座需要,设置墩帽;中间墩6个,不设墩帽,柱长9.6~15.6m。
本标段柱墩工程量: C30砼537.2m3,R235 钢筋8.9T、HRB335 钢筋90.1T;墩帽C40砼31.2 m3。墩帽HRB335钢筋6616.4Kg;支座26个,台身C30砼211.3m3;台身HRB335钢筋30T;
Z22、Z23、Y24、Y25柱墩标高有设计变更,Z20、Z25、Y26台背回填有变更,在Z24、Y25号柱墩及基础内,需要埋设电气接地设施,施工时要对相关图纸反复核对。
资料截图
  • 高速公路高架桥下部结构施工方案 15p
  • 高速公路高架桥下部结构施工方案 15p
  • 高速公路高架桥下部结构施工方案 15p
