您当前位置:首页 » 路桥工程 » 路桥施工方案
高速公路T梁预制及架设施工方案 30P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-10-14
  • 资料类型:RAR
  • 资料大小:39.4 KB
  • 资料分类:路桥工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
高速公路T梁预制及架设施工方案 30P

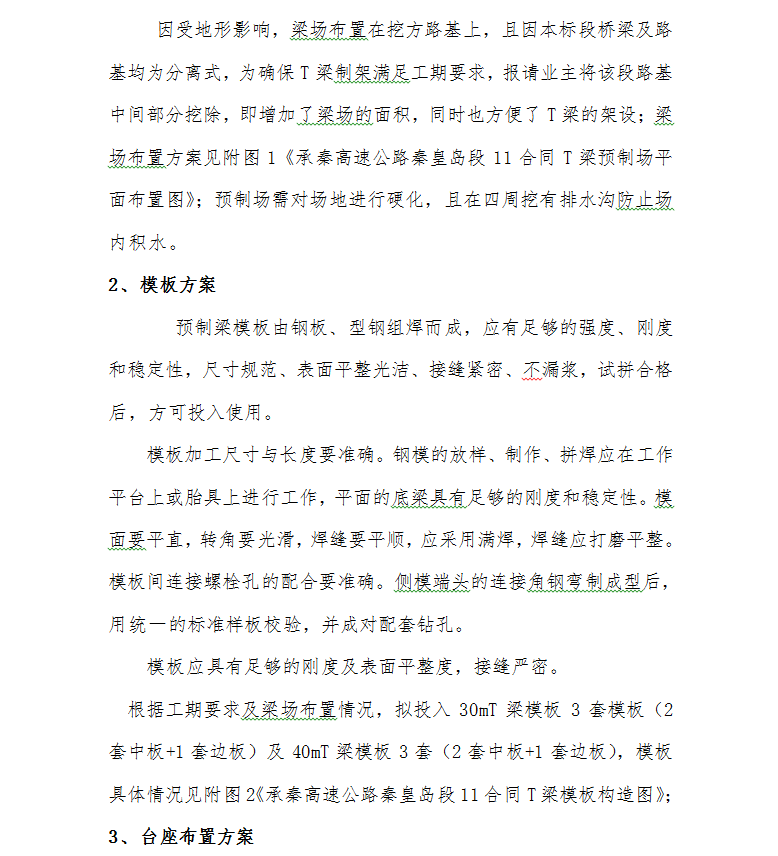

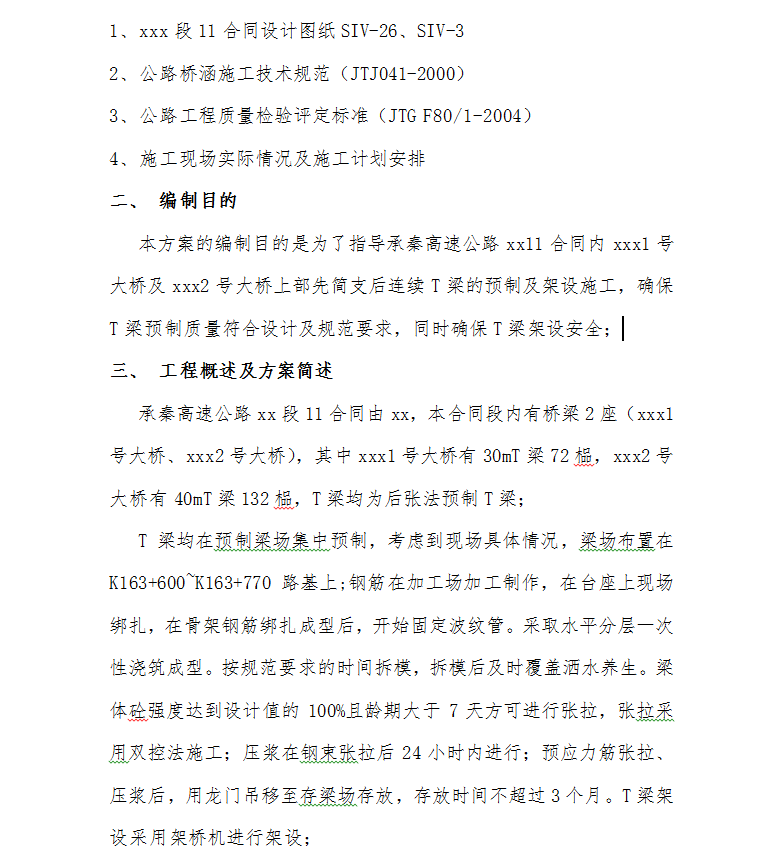

本合同段内有桥梁2座(xx1号大桥、xx2号大桥),其中xx1号大桥有30mT梁72榀,xx2号大桥有40mT梁132榀,T梁均为后张法预制T梁;

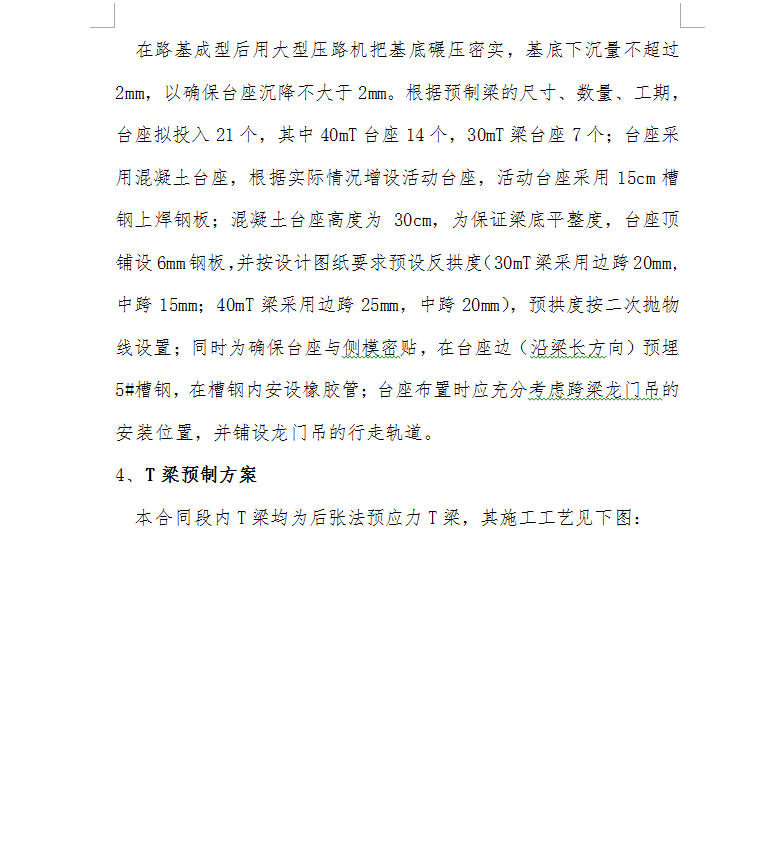

T梁均在预制梁场集中预制,考虑到现场具体情况,梁场布置在K163+600~K163+770路基上;钢筋在加工场加工制作,在台座上现场绑扎,在骨架钢筋绑扎成型后,开始固定波纹管。采取水平分层一次性浇筑成型。按规范要求的时间拆模,拆模后及时覆盖洒水养生。梁体砼强度达到设计值的100%且龄期大于7天方可进行张拉,张拉采用双控法施工;压浆在钢束张拉后24小时内进行;预应力筋张拉、压浆后,用龙门吊移至存梁场存放,存放时间不超过3个月。T梁架设采用架桥机进行架设;
资料截图
  • 高速公路T梁预制及架设施工方案 30P
  • 高速公路T梁预制及架设施工方案 30P
  • 高速公路T梁预制及架设施工方案 30P
