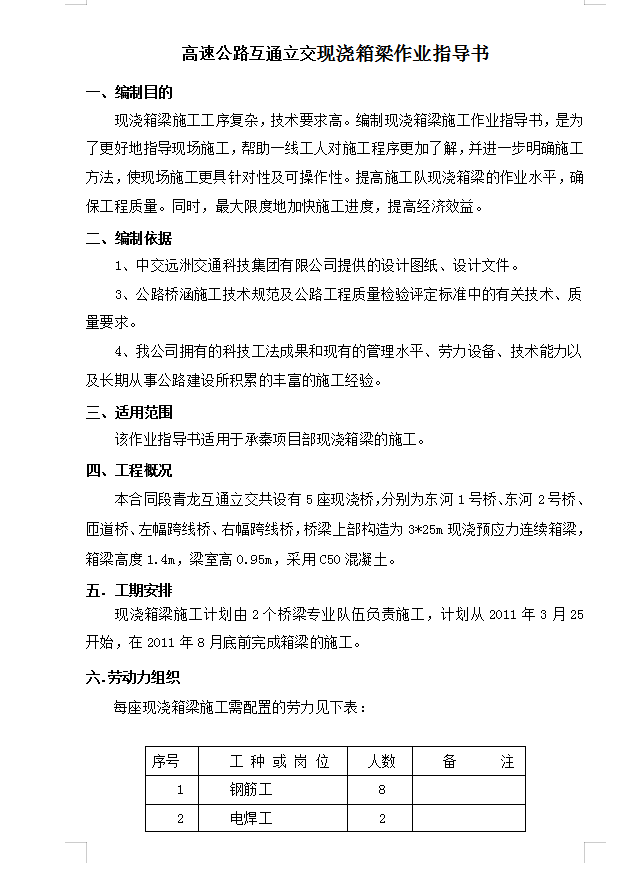

本合同段XX互通立交共设有5座现浇桥,分别为东河1号桥、东河2号桥、匝道桥、左幅跨线桥、右幅跨线桥,桥梁上部构造为3*25m现浇预应力连续箱梁,箱梁高度1.4m,梁室高0.95m,采用C50混凝土。
现浇箱梁施工方案

现浇箱梁支架采用满堂式钢管支架,箱梁底模板、侧模板及内模采用高强度竹胶板。箱梁砼浇筑采用二次浇筑法,第一次浇筑至腹板与翼缘板连接处,第二次浇筑顶板,待箱梁砼强度达到100%时进行预应力张拉,并及时压浆、封端,待压浆强度达到90%后卸架。

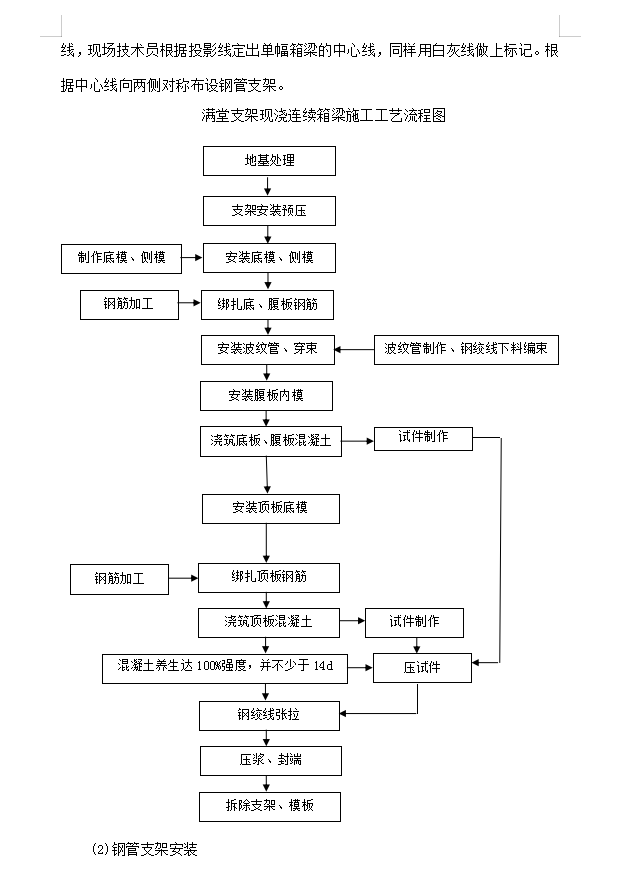

1、现浇箱梁施工流程图
2、地基处理
由于桥区位于河沟处,地质软弱,雨季有水流,对桥区基础进行换填处理,将桥区内淤泥挖出后,采用隧道洞渣进行换填,换填时分层进行碾压夯实,顶面20cm采用C20混凝土浇筑,地基承载力能够满足要求,支架直接立于混凝土面上。
3、支架搭设
现浇箱梁为单幅3跨整体施工,满堂式支架采用钢管脚手架搭设,满堂支架在顺桥向立柱排距0.9m,横桥向立柱排距0.9m,水平横杆步距1.2m;箱梁为变截面处,根据图纸尺寸要求加宽支架。支架下设底座,上设U型可调托撑。底模横桥向承重方木采用10cm×10cm方木,承重方木中心排间距为0.3m,顺桥向分布方木采用10cm×15cm方木, 分布方木中心排间距为0.9m,底模采用12mm厚竹胶板;为保证满堂支架整体稳定,在箱梁下每四排立柱设置一排横桥向剪刀撑,每三排立柱设置一排顺桥向剪刀撑。

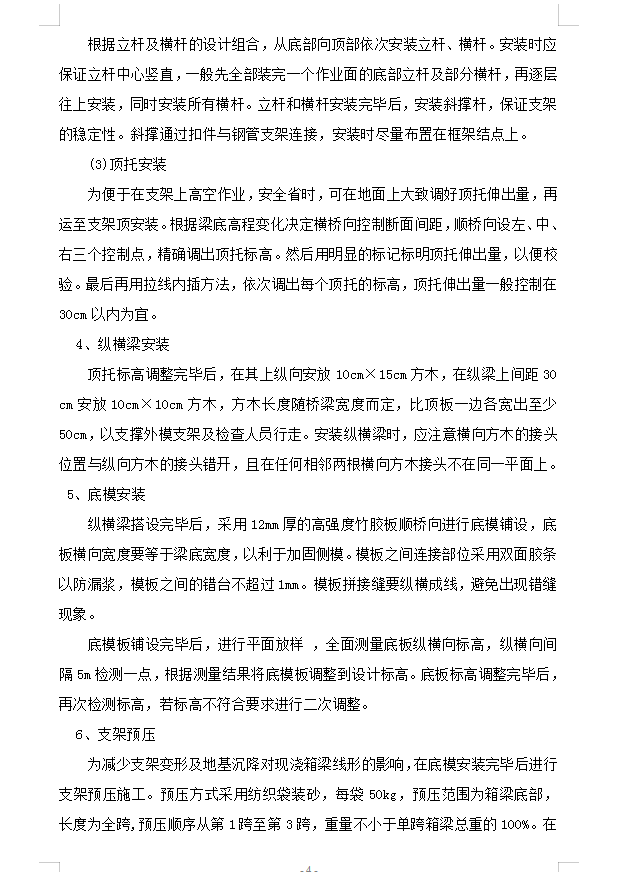

(1)测量放样
测量人员用全站仪放样出箱梁在地基上的竖向投影线,并用白灰撒上标志线,现场技术员根据投影线定出单幅箱梁的中心线,同样用白灰线做上标记。根据中心线向两侧对称布设钢管支架。
