您当前位置:首页 » 路桥工程 » 路桥施工方案
公路工程爆破施工作业指导书 10P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-10-24
  • 资料类型:RAR
  • 资料大小:25.5 KB
  • 资料分类:路桥工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com

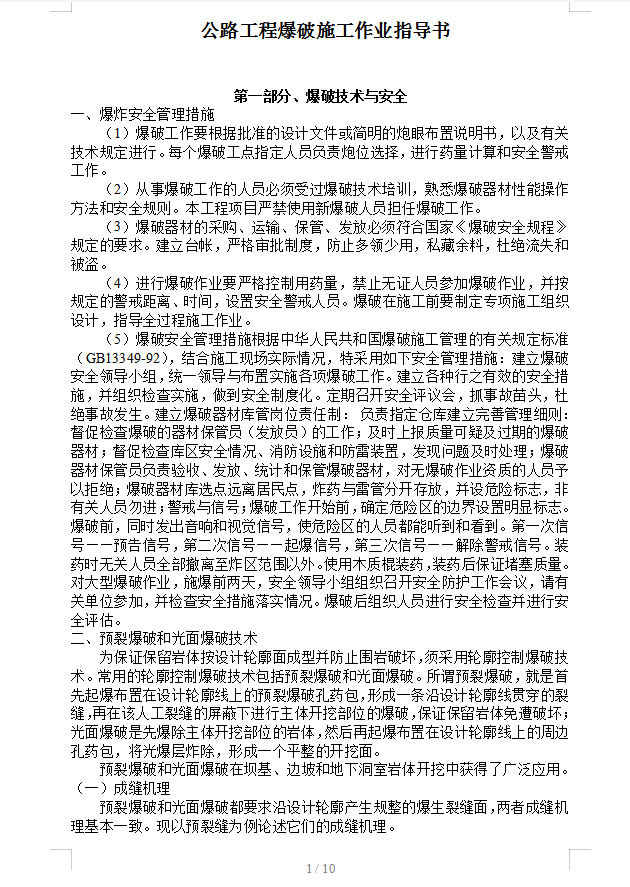

公路工程爆破施工作业指导书 10P
第一部分、爆破技术与安全
一、爆炸安全管理措施
(1)爆破工作要根据批准的设计文件或简明的炮眼布置说明书,以及有关技术规定进行。每个爆破工点指定人员负责炮位选择,进行药量计算和安全警戒工作。
(2)从事爆破工作的人员必须受过爆破技术培训,熟悉爆破器材性能操作方法和安全规则。本工程项目严禁使用新爆破人员担任爆破工作。
(3)爆破器材的采购、运输、保管、发放必须符合国家《爆破安全规程》规定的要求。建立台帐,严格审批制度,防止多领少用,私藏余料,杜绝流失和被盗。
(4)进行爆破作业要严格控制用药量,禁止无证人员参加爆破作业,并按规定的警戒距离、时间,设置安全警戒人员。爆破在施工前要制定专项施工组织设计,指导全过程施工作业。
(5)爆破安全管理措施根据中华人民共和国爆破施工管理的有关规定标准(GB13349-92),结合施工现场实际情况,特采用如下安全管理措施:建立爆破安全领导小组,统一领导与布置实施各项爆破工作。建立各种行之有效的安全措施,并组织检查实施,做到安全制度化。定期召开安全评议会,抓事故苗头,杜绝事故发生。建立爆破器材库管岗位责任制: 负责指定仓库建立完善管理细则:督促检查爆破的器材保管员(发放员)的工作;及时上报质量可疑及过期的爆破器材;督促检查库区安全情况、消防设施和防雷装置,发现问题及时处理;爆破器材保管员负责验收、发放、统计和保管爆破器材,对无爆破作业资质的人员予以拒绝;爆破器材库选点远离居民点,炸药与雷管分开存放,并设危险标志,非有关人员勿进;警戒与信号;爆破工作开始前,确定危险区的边界设置明显标志。爆破前,同时发出音响和视觉信号,使危险区的人员都能听到和看到。第一次信号——预告信号,第二次信号——起爆信号,第三次信号——解除警戒信号。装药时无关人员全部撤离至炸区范围以外。使用木质棍装药,装药后保证堵塞质量。对大型爆破作业,施爆前两天,安全领导小组组织召开安全防护工作会议,请有关单位参加,并检查安全措施落实情况。爆破后组织人员进行安全检查并进行安全评估。
三部分、分项施工方案(爆破)
一、土石方施工
路基石方开挖采用爆破作业(软石部分直接采用挖掘机开挖),松动石方采用挖掘机和装载机上料,自卸车运往填方段。根据路基沿线石方集中的程度、微地形的变化、路基设计断面的形状、以及地质条件所能允许的爆破规模,对石方开挖进行全面规划。路基施工采用机械化施工,依据土石方调配表和机械作业能力合理安排施工机械,形成挖、运、填一体化,紧凑、连续、高质量地完成路基施工。
1. 爆破方式选取

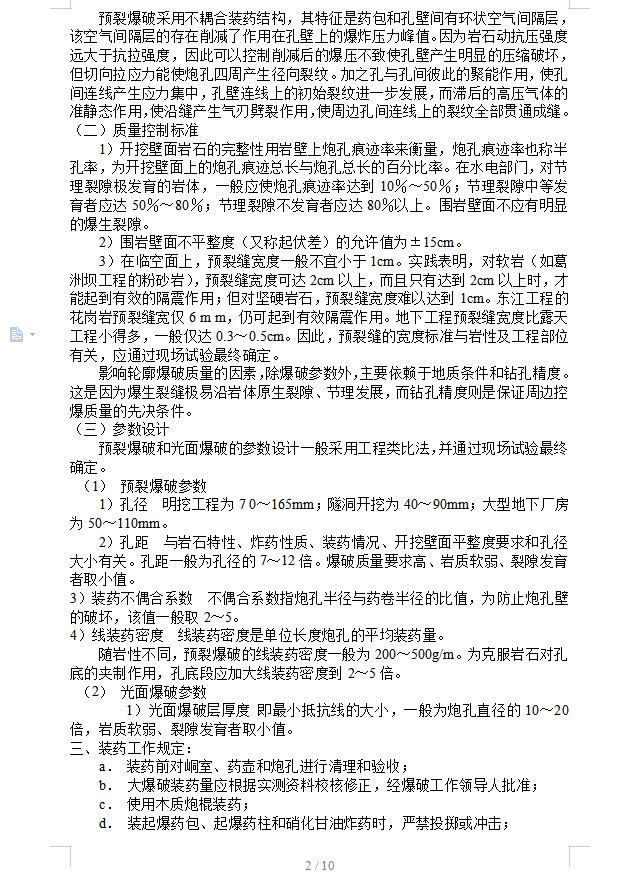

石方开挖随时根据路堑深度、岩石的工程分类,决定开挖方案。本合同段挖方以软石、次坚石为主,软石和强风化岩直接采用挖掘机开挖,次坚石全部采用爆破作业。采用的爆破方式主要有光面爆破和预裂爆破两种。一般的挖石方段,均采用预裂爆破;石方开挖接近边坡面时,为保证坡面平顺,尽量避免扰动和损坏边坡岩体,采用光面爆破或预裂爆破。
资料截图
  • 公路工程爆破施工作业指导书 10P
  • 公路工程爆破施工作业指导书 10P
  • 公路工程爆破施工作业指导书 10P
