您当前位置:首页 » 路桥工程 » 路桥施工方案
高速公路预制T箱梁施工作业指导书
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-10-24
  • 资料类型:RAR
  • 资料大小:87.6 MB
  • 资料分类:路桥工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
高速公路预制T箱梁施工作业指导书

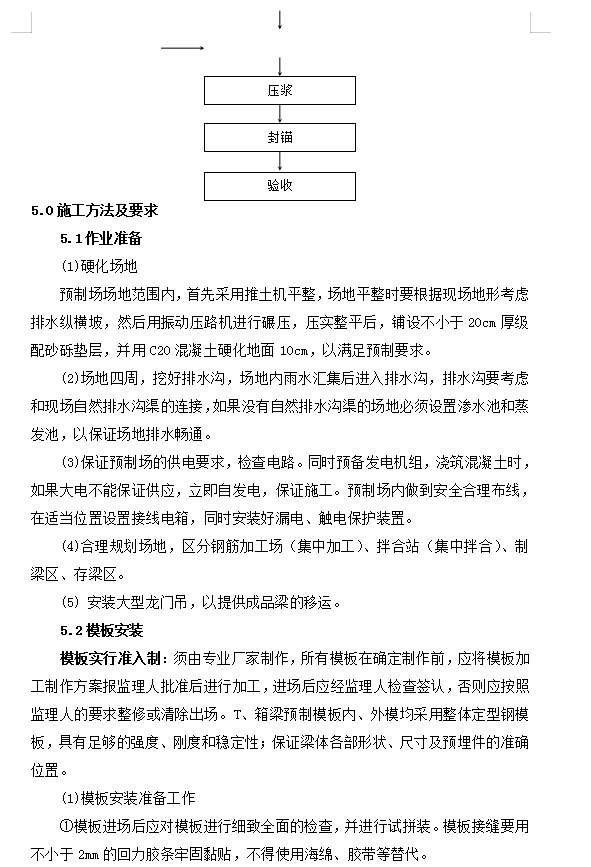

施工方法及要求
5.1作业准备
(1)硬化场地
预制场场地范围内,首先采用推土机平整,场地平整时要根据现场地形考虑排水纵横坡,然后用振动压路机进行碾压,压实整平后,铺设不小于20cm厚级配砂砾垫层,并用C20混凝土硬化地面10cm,以满足预制要求。
(2)场地四周,挖好排水沟,场地内雨水汇集后进入排水沟,排水沟要考虑和现场自然排水沟渠的连接,如果没有自然排水沟渠的场地必须设置渗水池和蒸发池,以保证场地排水畅通。
(3)保证预制场的供电要求,检查电路。同时预备发电机组,浇筑混凝土时,如果大电不能保证供应,立即自发电,保证施工。预制场内做到安全合理布线,在适当位置设置接线电箱,同时安装好漏电、触电保护装置。
(4)合理规划场地,区分钢筋加工场(集中加工)、拌合站(集中拌合)、制梁区、存梁区。
(5) 安装大型龙门吊,以提供成品梁的移运。
5.2模板安装
模板实行准入制:须由专业厂家制作,所有模板在确定制作前,应将模板加工制作方案报监理人批准后进行加工,进场后应经监理人检查签认,否则应按照监理人的要求整修或清除出场。T、箱梁预制模板内、外模均采用整体定型钢模板,具有足够的强度、刚度和稳定性;保证梁体各部形状、尺寸及预埋件的准确位置。
(1)模板安装准备工作
①模板进场后应对模板进行细致全面的检查,并进行试拼装。模板接缝要用不小于2mm的回力胶条牢固黏贴,不得使用海绵、胶带等替代。
②模板与混凝土相接触的表面应涂刷专用脱模剂。首先打磨模板,除去油污、锈渍,清扫干净,再将脱模剂均匀的涂在模板上,待脱模剂干后可以进行吊装钢筋等工作。
③预制梁负弯矩齿板部位必须采用定型倒梯形整体梳形钢模板,钢板厚度应不小于6mm。负弯矩扁锚可用螺栓固定在倒梯形整体梳形板上,保证齿板处扁锚位置准确、混凝土几何尺寸、振捣密实和刷毛整形外观。
(2)模板安装

①模板安装的流程
②预制梁台座制做
1)T、箱梁台座基础用C30以上混凝土浇筑底座,另外考虑预制梁张拉后,底座两端支点处将承受预制梁的全部重量,因此该范围内的底座基础应进行加强处理;
2)台面采用不低于5mm厚的钢板铺面,钢板接缝焊接处理,并用抛光机磨平。台座两端至少应各长于梁板设计长度10cm,并满足实际需要;
3)吊装孔处采用插槽式活动抽拉钢板或采用楔形钢模板;
4)台座横向做成水平,纵向按设计预设反拱;
5)台座纵横向间距应充分考虑施工作业空间,纵向间距一般以5-7m为宜;
6)不得采用砖砌底座;不得采用混凝土、大理石、地板革等做底座;

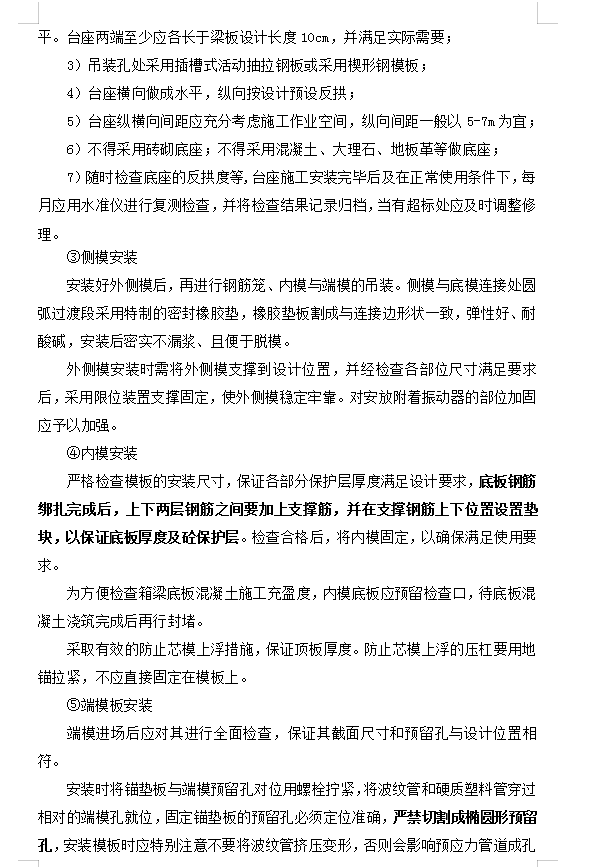

7)随时检查底座的反拱度等,台座施工安装完毕后及在正常使用条件下,每月应用水准仪进行复测检查,并将检查结果记录归档,当有超标处应及时调整修理。
资料截图
  • 高速公路预制T箱梁施工作业指导书
  • 高速公路预制T箱梁施工作业指导书
  • 高速公路预制T箱梁施工作业指导书
