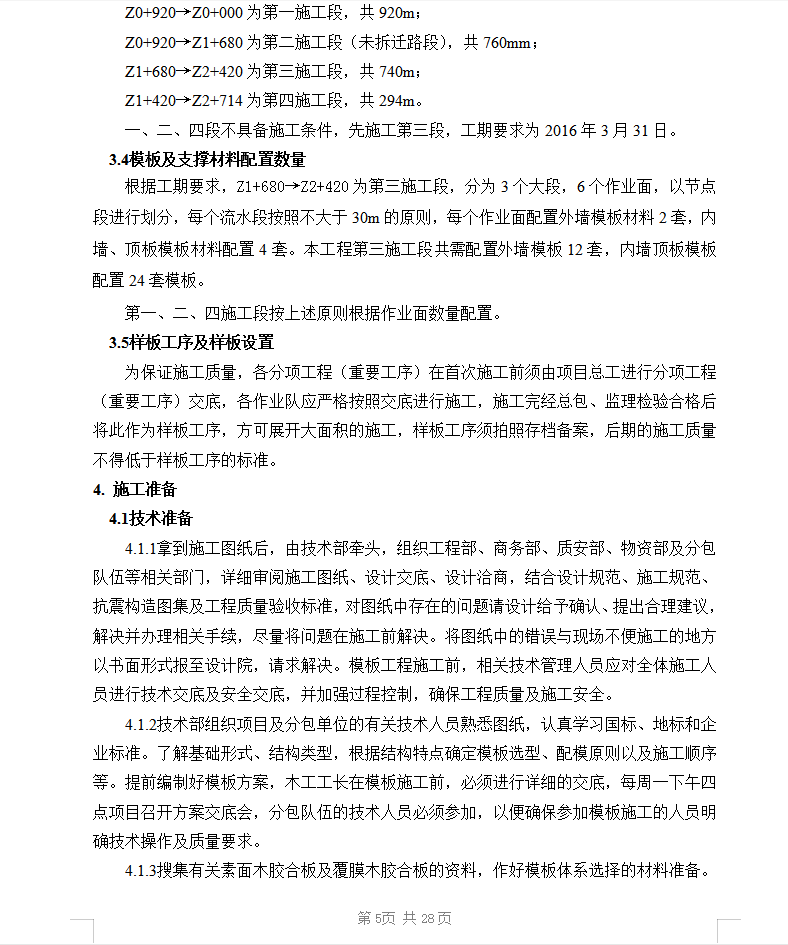

地下管廊中心位于道路的一侧,道路宽22m,考虑管廊开挖放坡后,道路另一侧可设置约4m宽道路作为施工材料运输道路。道路应尽量远离基坑边,以防坑边荷载过大对边坡稳定性能不利。
本工程共分为三个大施工段,大施工段平行施工,各施工段流水施工。施工流水段划分根据各施工阶段变形缝进行划分。
Z0+920→Z0+000为第一施工段,共920m;
Z0+920→Z1+680为第二施工段(未拆迁路段),共760mm;
Z1+680→Z2+420为第三施工段,共740m;
Z1+420→Z2+714为第四施工段,共294m。
一、二、四段不具备施工条件,先施工第三段,工期要求为2016年3月31日。
根据工期要求,Z1+680→Z2+420为第三施工段,分为3个大段,6个作业面,以节点段进行划分,每个流水段按照不大于30m的原则,每个作业面配置外墙模板材料2套,内墙、顶板模板材料配置4套。本工程第三施工段共需配置外墙模板12套,内墙顶板模板配置24套模板。

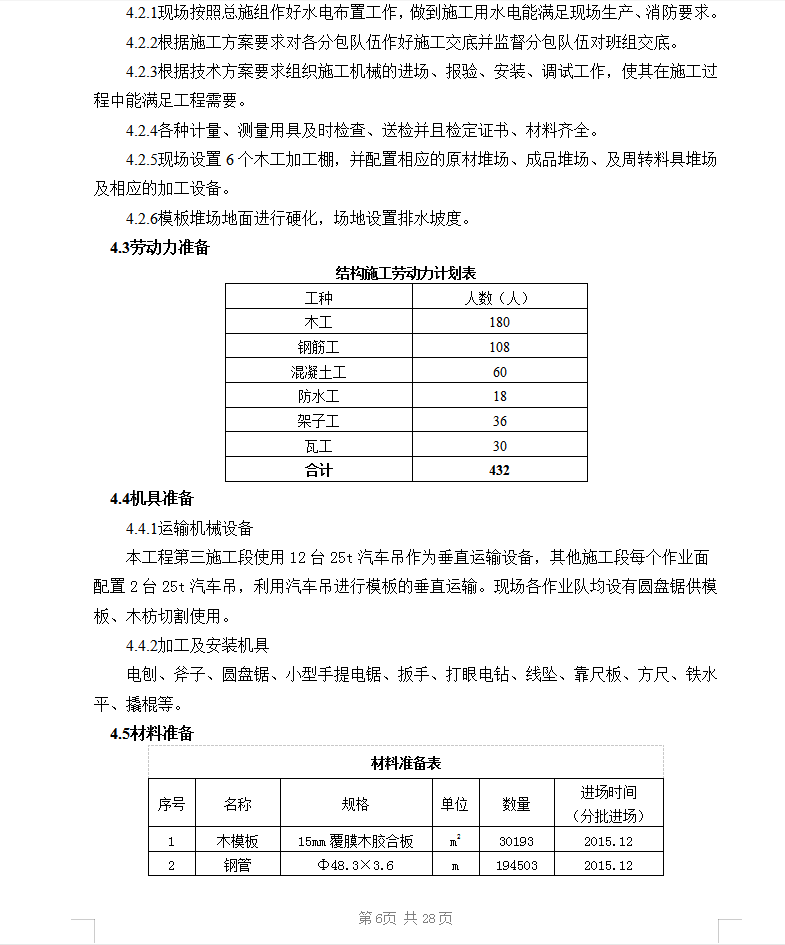

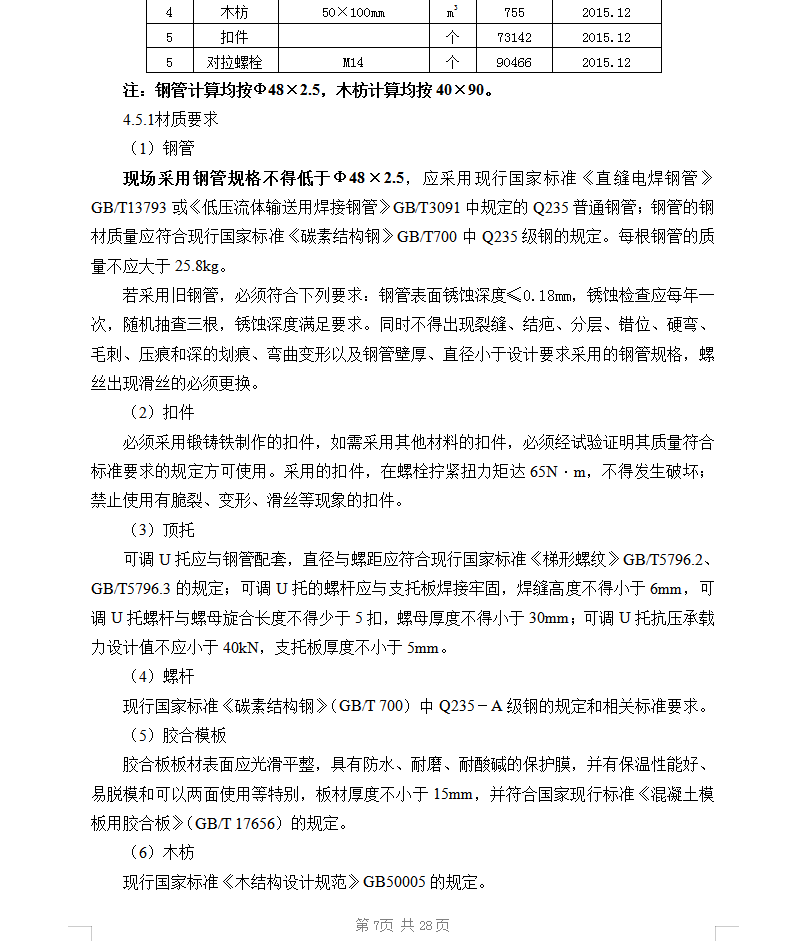

第一、二、四施工段按上述原则根据作业面数量配置。
为保证施工质量,各分项工程(重要工序)在首次施工前须由项目总工进行分项工程(重要工序)交底,各作业队应严格按照交底进行施工,施工完经总包、监理检验合格后将此作为样板工序,方可展开大面积的施工,样板工序须拍照存档备案,后期的施工质量不得低于样板工序的标准。
