某隧道施工组织设计
本合同段起于韩婆垭隧道中部(K171+750),途经庙湾、上柳树湾、狮子岩、掀盘湾、杏子包至长堰塘与K合同段相接(K173+499)。其间无河流,存在不同水量的溪流。与K合同段接头处距离云阳至万州公路约3公里。全长1.749公里。其中左线隧道起讫K171+750~K172+953,长1203米。右线隧道起讫YK171+750~YK172+948,长1198米。隧道最大埋深276m。

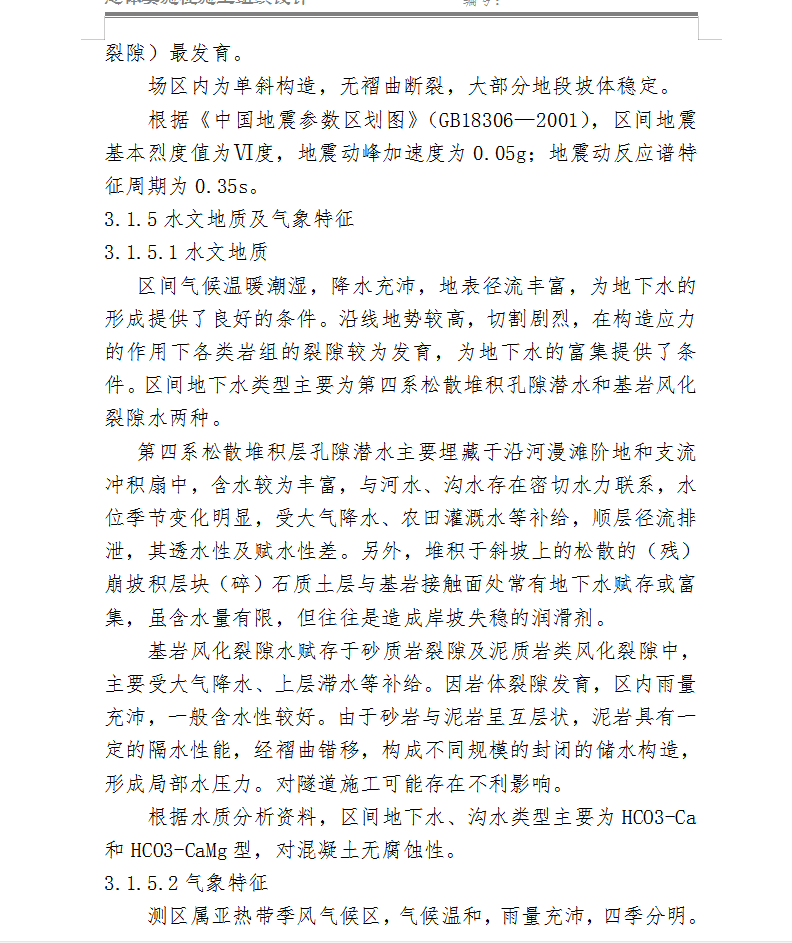

隧址区地貌上属低山重丘区地貌,最低标高约280米,最高处标高约590米,相对高差约310米。
韩婆垭隧道出口位于低山重丘斜坡下部,地形呈斜坡小坎状,洞口地形坡度稍缓,总体坡度约25度,隧道走向与坡向近一致,冲沟较发育,无地下水出露,坡面第四系堆积物厚度薄,多小于2米。基岩为粉砂质泥岩与砂岩互层,未见不良地质现象,坡面较稳定。基岩浅埋或裸露,强~弱风化裂隙较发育,岩体较破碎~较完整,围岩受浅埋和风化影响,稳定性差。边仰坡成坡条件一般,采取无仰坡进洞的方式处置。
