您当前位置:首页 » 路桥工程 » 路桥施工方案
特大桥桥梁钻孔桩施工组织设计
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-11-06
  • 资料类型:RAR
  • 资料大小:45.5 KB
  • 资料分类:路桥工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
特大桥桥梁钻孔桩施工组织设计
本合同段王家塘玉带河特大桥桥墩基础为钻孔灌注桩,桩径为Φ1.5m。河床地质为卵石、砂砾岩。针对地质及现场条件,拟采用冲击钻机钻孔,汽车吊吊放钢筋笼,砼由拌合站集中拌和,砼输送车运输,导管法水下灌注砼。
1.场地准备
根据现场调查,玉带河有一定水位,水流较平稳,水位不深。有水桩位拟采用围堰筑岛。一般情况采用土袋围堰,其尺寸应根据施工季节、桩位、河水水位及施工需要确定。桩位无水时,清除现场,将桩基位置整平夯实;场地为陡坡时,用枕木或方木搭设工作平台,同时有水河道修建临时便桥,使钻孔机械能顺利进场。
2.泥浆制备
选用粘性土造浆,泥浆的比重、粘度、含砂率、胶体率、失水量、静切力、酸碱度等指标符合该地层护壁要求,泥浆试验完成后,填写泥浆试验记录表。
3.埋设护筒
孔口护筒采用钢板制作,内径比桩径大200~400mm,根据桩位现场情况决定护筒长度,护筒顶端高度,应高出地下水位1.0~
2.0m,当护筒处于旱地时,还应高于地面0.3m。护筒底端埋置深度也应根据不同情况分别对待。护筒采用人工开挖埋设,入土较深时,辅以锤击、压重振动、筒内除土等方法沉入。护筒底部与土层相接处用粘土夯

实,护筒外面与原土之间也要用粘土填满、夯实,严防地表水顺该处渗入。埋设护筒要求准确竖直,护筒顶面中心和护筒底面中心位置与设计偏差应小于50mm,护筒竖向的倾斜度不得大于1%。

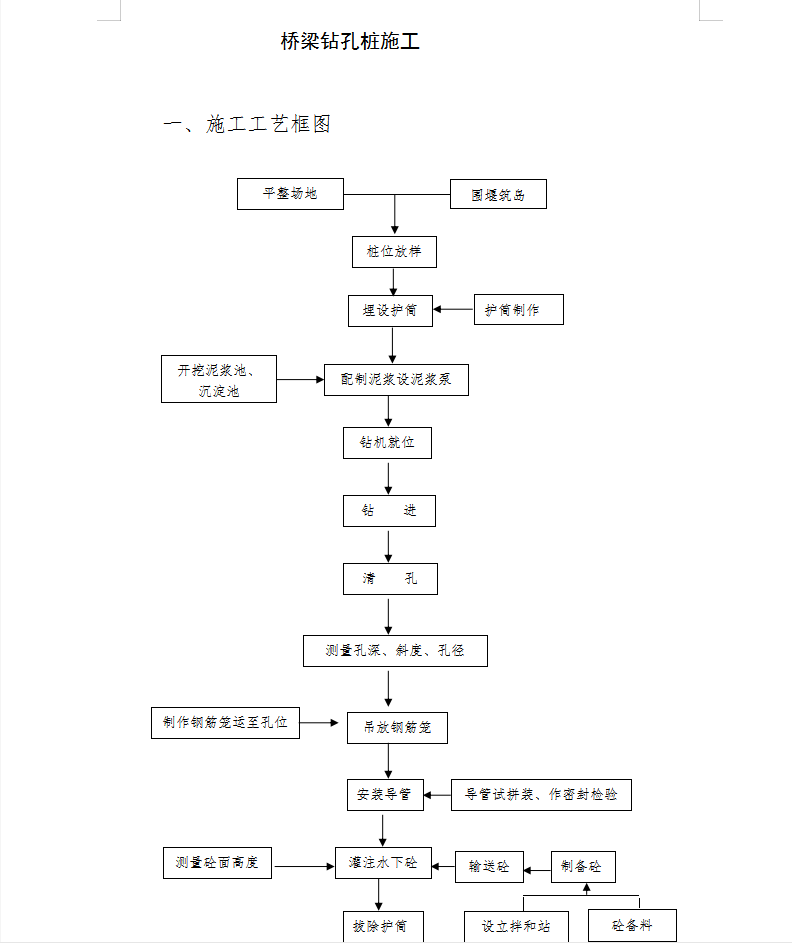

资料截图
  • 特大桥桥梁钻孔桩施工组织设计
  • 特大桥桥梁钻孔桩施工组织设计
  • 特大桥桥梁钻孔桩施工组织设计
