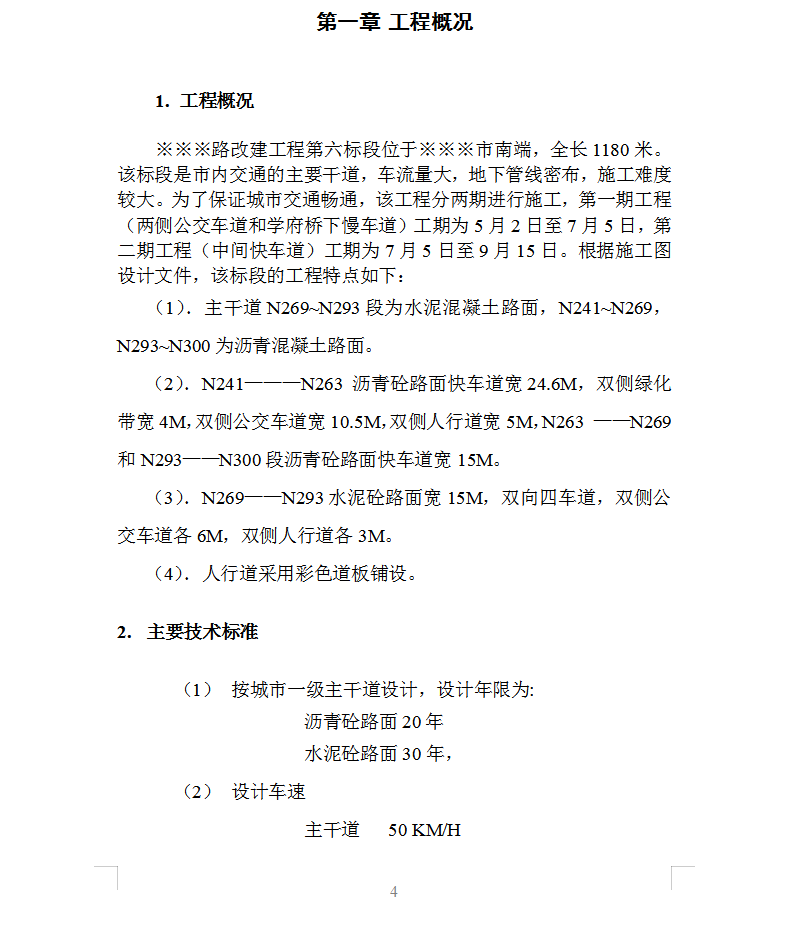

※※※路改建工程第六标段位于※※※市南端,全长1180米。该标段是市内交通的主要干道,车流量大,地下管线密布,施工难度较大。为了保证城市交通畅通,该工程分两期进行施工,第一期工程(两侧公交车道和学府桥下慢车道)工期为5月2日至7月5日,第二期工程(中间快车道)工期为7月5日至9月15日。

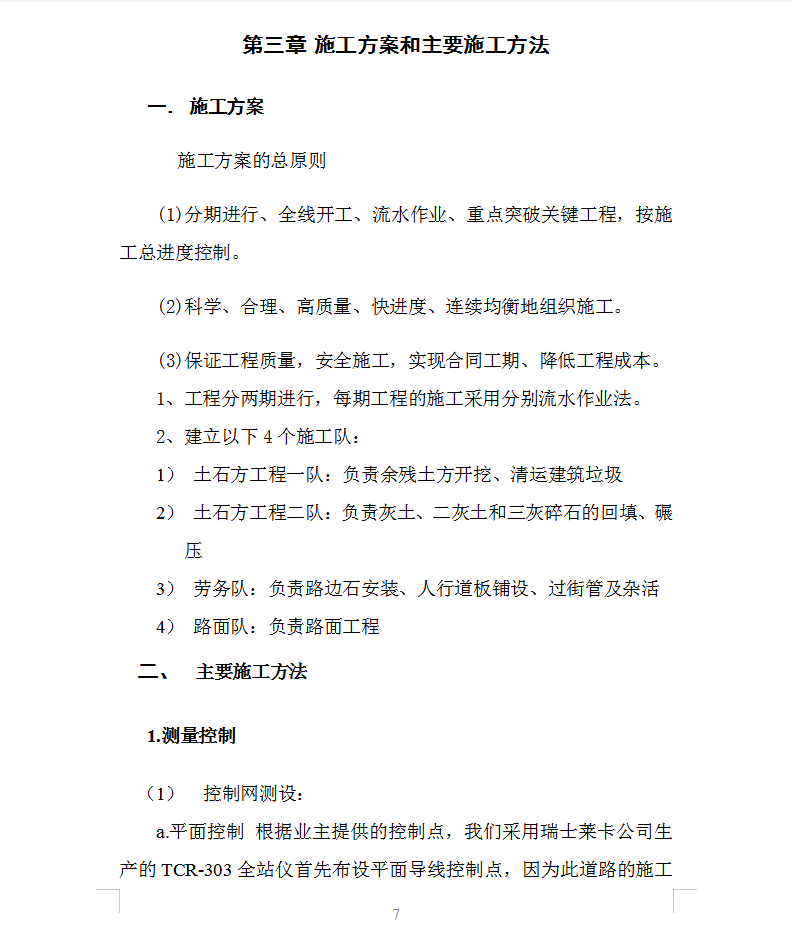

二、主要施工方法
1.测量控制
(1)控制网测设:

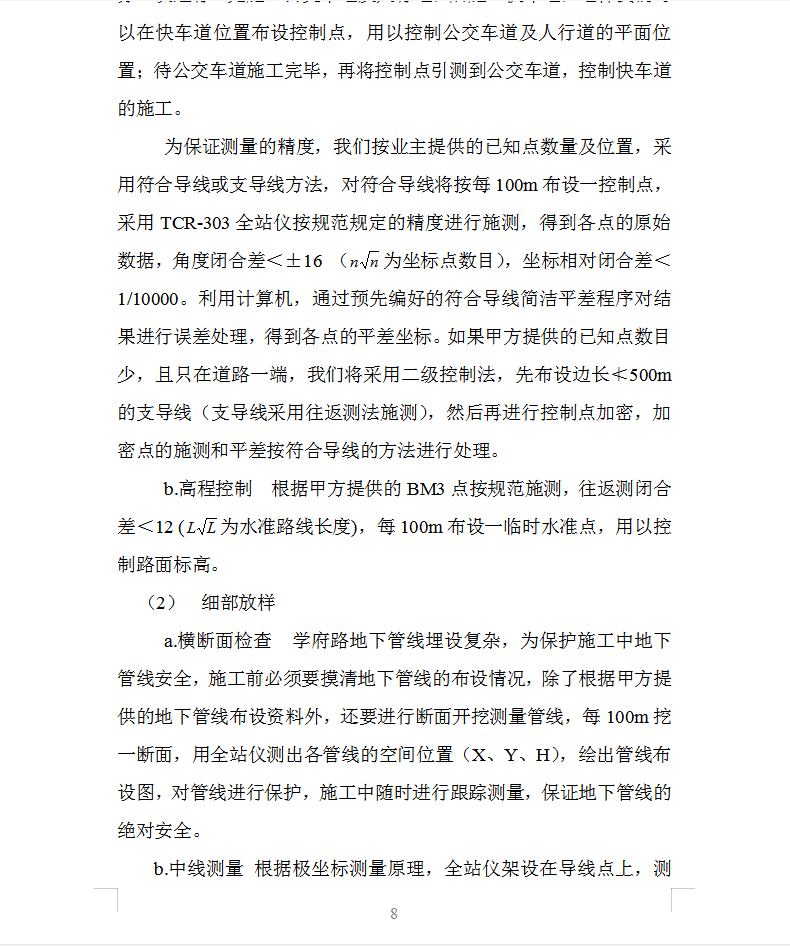

a.平面控制 根据业主提供的控制点,我们采用瑞士莱卡公司生产的TCR-303全站仪首先布设平面导线控制点,因为此道路的施工分二次进行。先施工公交车道及人行道,后施工快车道,这样我们可以在快车道位置布设控制点,用以控制公交车道及人行道的平面位置;待公交车道施工完毕,再将控制点引测到公交车道,控制快车道的施工。
为保证测量的精度,我们按业主提供的已知点数量及位置,采用符合导线或支导线方法,对符合导线将按每100m布设一控制点,采用TCR-303全站仪按规范规定的精度进行施测,得到各点的原始数据,角度闭合差<±16 (为坐标点数目),坐标相对闭合差<1/10000。利用计算机,通过预先编好的符合导线简洁平差程序对结果进行误差处理,得到各点的平差坐标。如果甲方提供的已知点数目少,且只在道路一端,我们将采用二级控制法,先布设边长≮500m的支导线(支导线采用往返测法施测),然后再进行控制点加密,加密点的施测和平差按符合导线的方法进行处理。
