您当前位置:首页 » 路桥工程 » 路桥施工方案

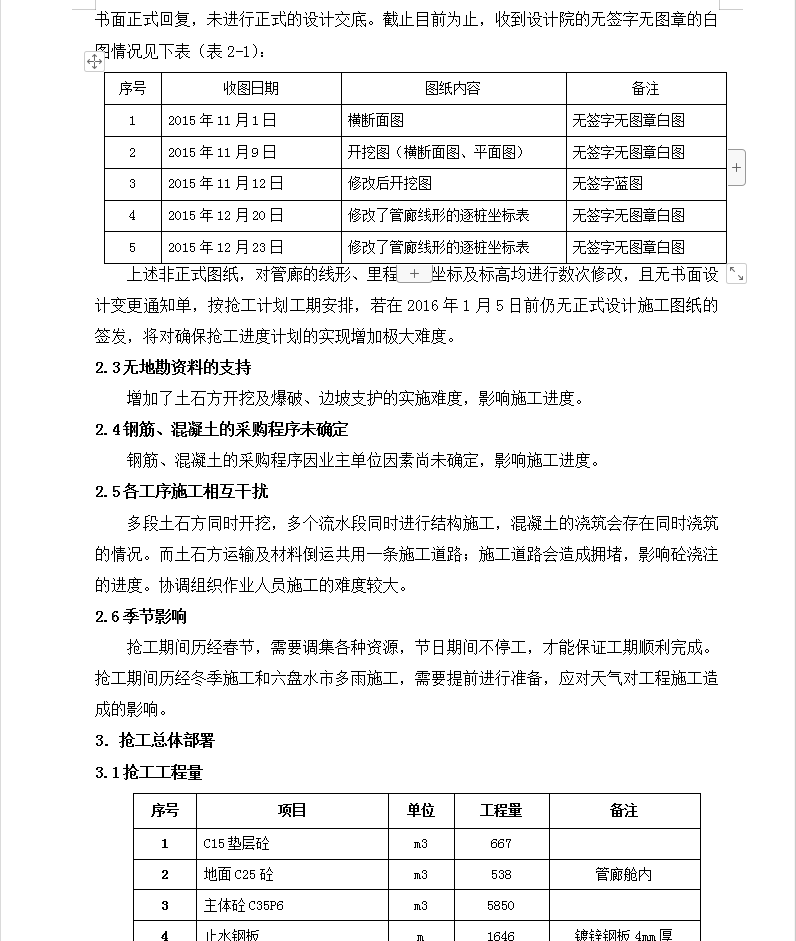

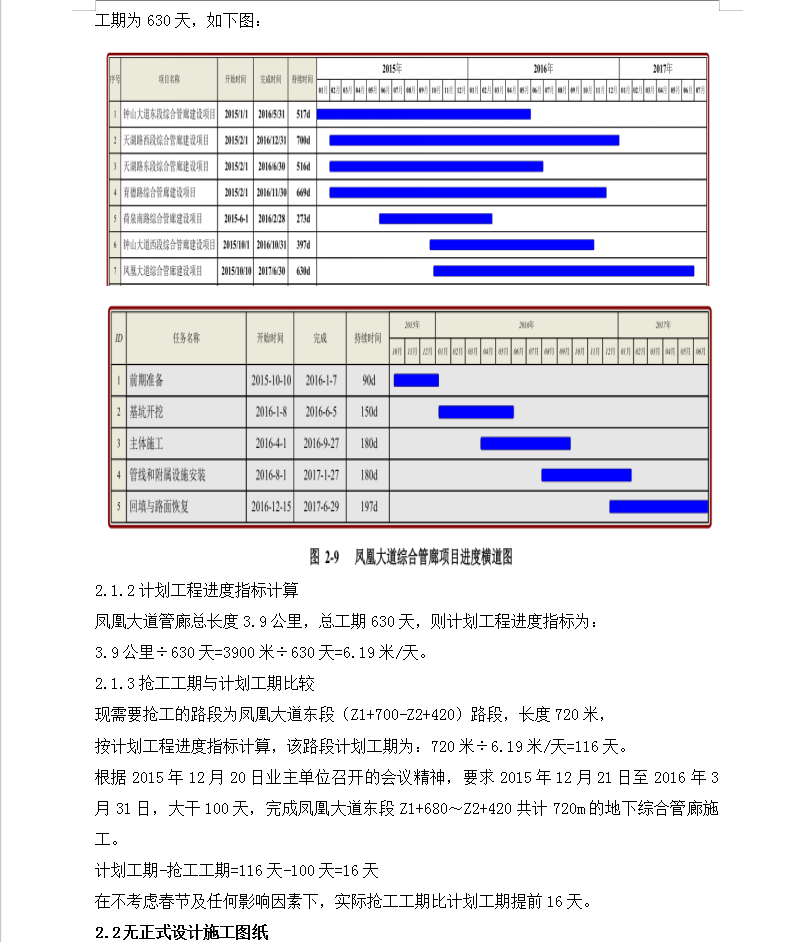

3.9公里道路地下综合管廊工程抢工施工方案 17P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-11-22
  • 资料类型:RAR
  • 资料大小:5.45 MB
  • 资料分类:路桥工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
3.9公里道路地下综合管廊工程抢工施工方案 17P
XX大道地下综合管廊项目为XX市地下综合管廊试点城市PPP项目的一部分,地处凤凰新区,分为东西两段,东段所在道路为新建规划道路,长度为2.714公里;西段为现况道路,长度为1.2公里,东西两段全长共计3.9公里,总投资为2.76亿元。

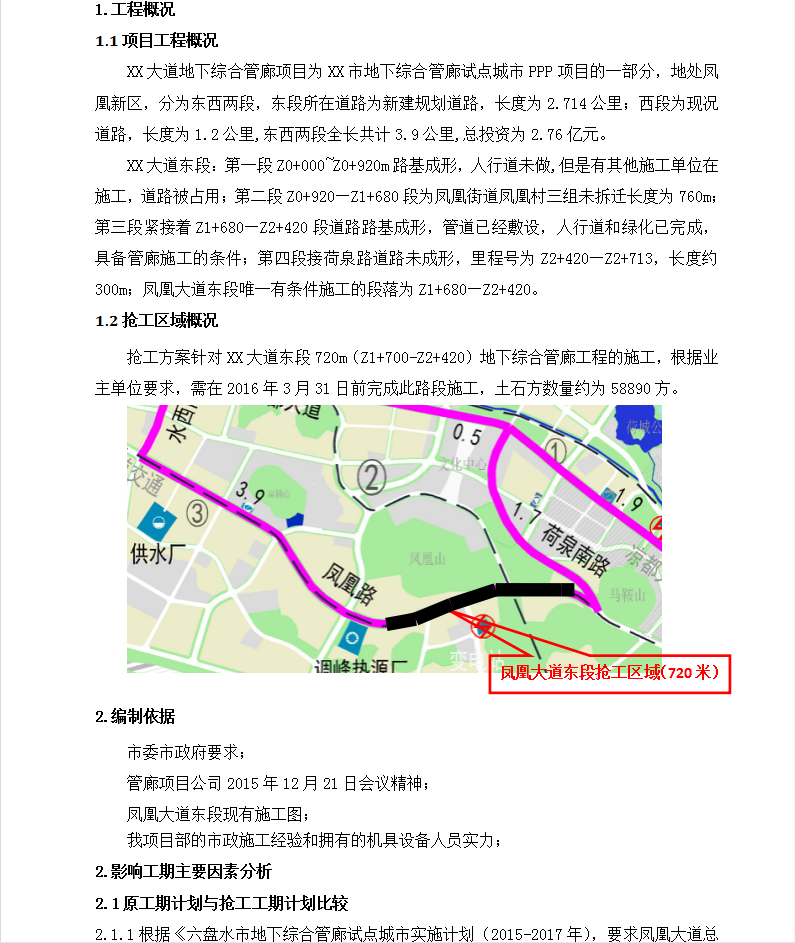

XX大道东段:第一段Z0+000~Z0+920m路基成形,人行道未做,但是有其他施工单位在施工,道路被占用;第二段Z0+920—Z1+680段为凤凰街道凤凰村三组未拆迁长度为760m;第三段紧接着Z1+680—Z2+420段道路路基成形,管道已经敷设,人行道和绿化已完成,具备管廊施工的条件;第四段接荷泉路道路未成形,里程号为Z2+420—Z2+713,长度约300m;凤凰大道东段唯一有条件施工的段落为Z1+680—Z2+420。
资料截图
  • 3.9公里道路地下综合管廊工程抢工施工方案 17P
  • 3.9公里道路地下综合管廊工程抢工施工方案 17P
  • 3.9公里道路地下综合管廊工程抢工施工方案 17P
