2.7公里道路地下综合管廊项目级配砂石换填施工方案 8P

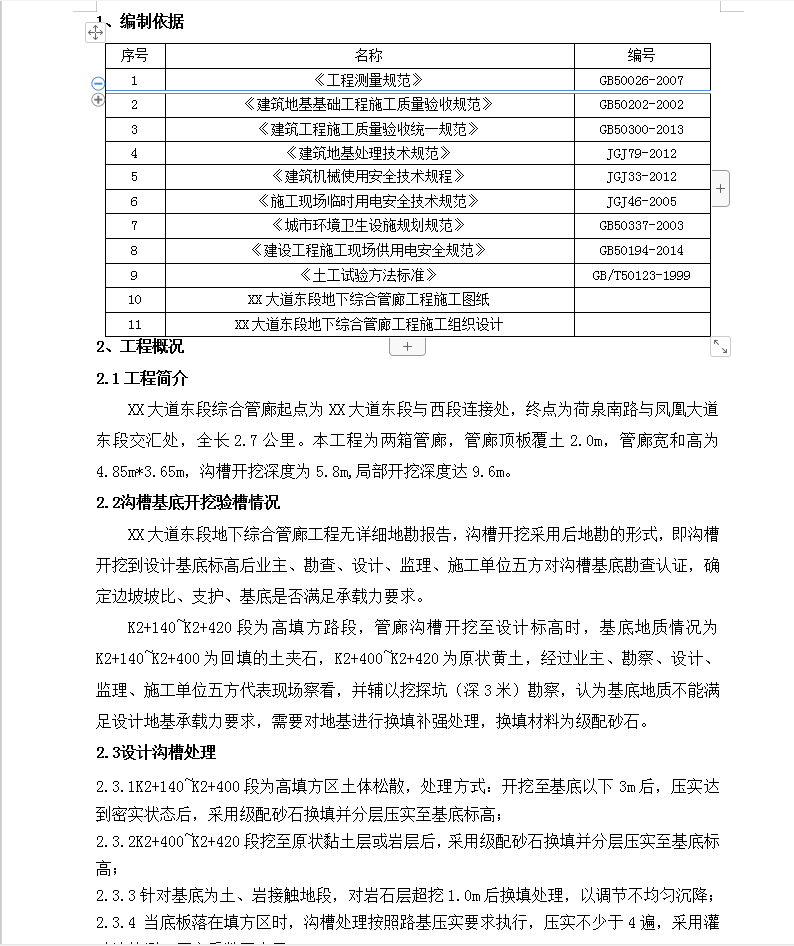

XX大道东段综合管廊起点为XX大道东段与西段连接处,终点为荷泉南路与凤凰大道东段交汇处,全长2.7公里。本工程为两箱管廊,管廊顶板覆土2.0m,管廊宽和高为4.85m*3.65m,沟槽开挖深度为5.8m,局部开挖深度达9.6m。
XX大道东段地下综合管廊工程无详细地勘报告,沟槽开挖采用后地勘的形式,即沟槽开挖到设计基底标高后业主、勘查、设计、监理、施工单位五方对沟槽基底勘查认证,确定边坡坡比、支护、基底是否满足承载力要求。

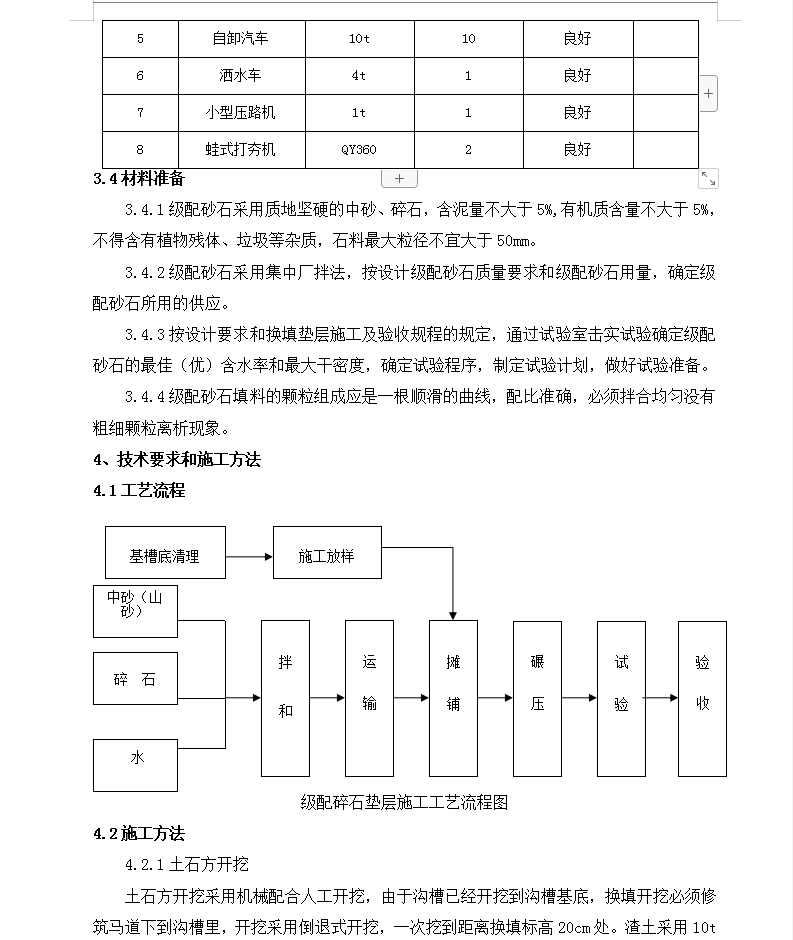

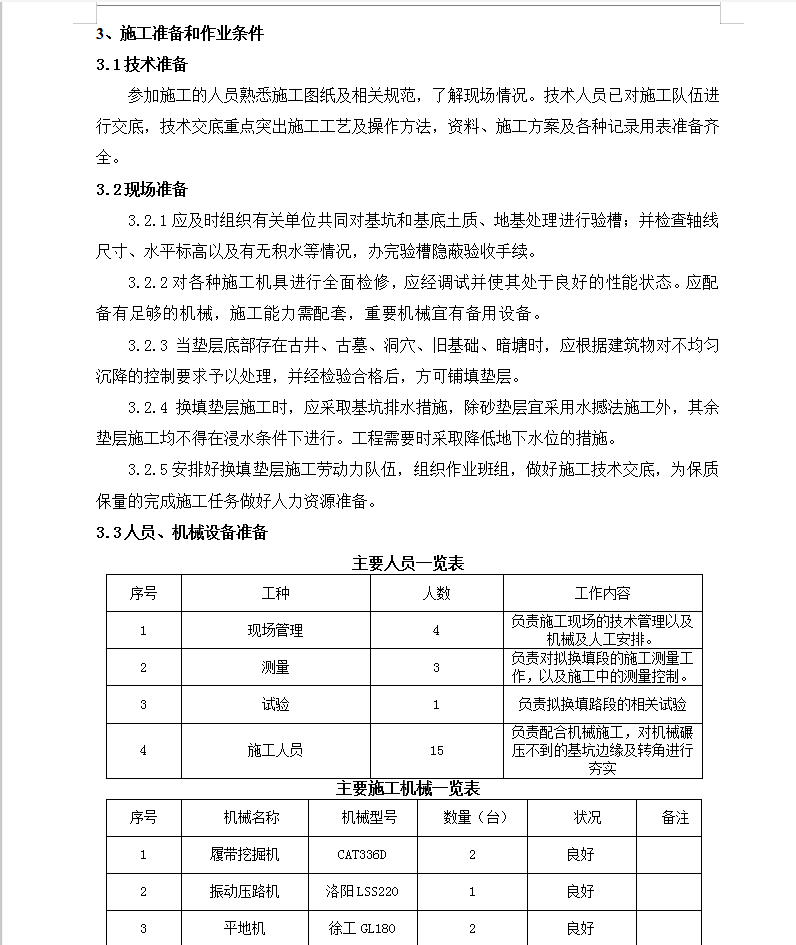

K2+140~K2+420段为高填方路段,管廊沟槽开挖至设计标高时,基底地质情况为K2+140~K2+400为回填的土夹石,K2+400~K2+420为原状黄土,经过业主、勘察、设计、监理、施工单位五方代表现场察看,并辅以挖探坑(深3米)勘察,认为基底地质不能满足设计地基承载力要求,需要对地基进行换填补强处理,换填材料为级配砂石。
