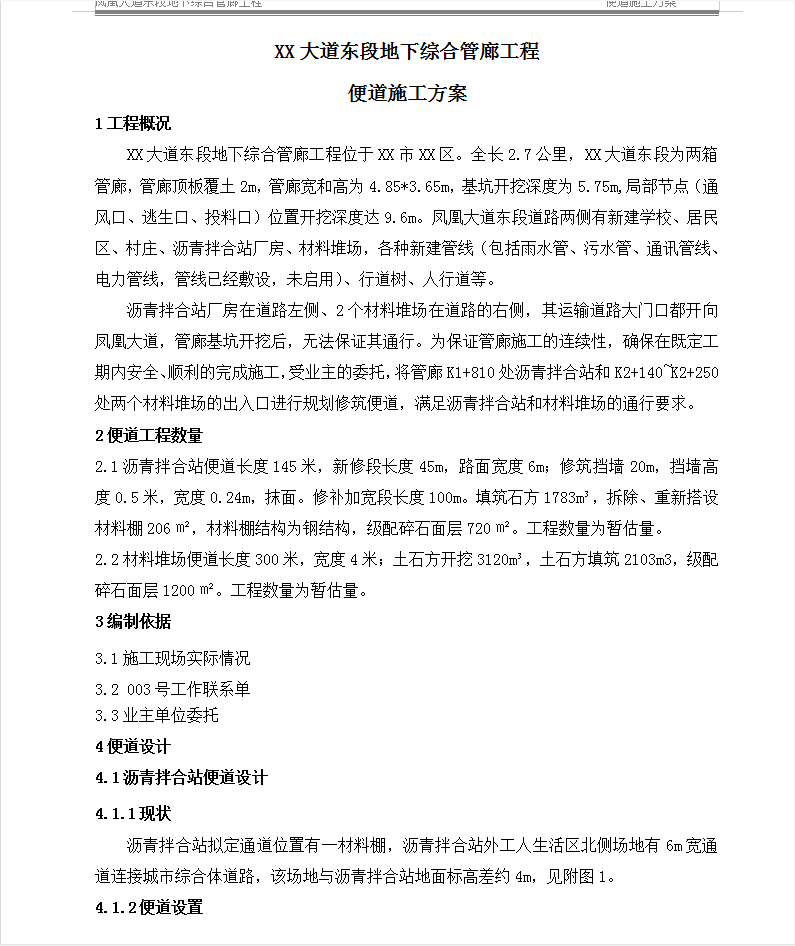

XX大道东段地下综合管廊工程位于XX市XX区。全长2.7公里,XX大道东段为两箱管廊,管廊顶板覆土2m,管廊宽和高为4.85*3.65m,基坑开挖深度为5.75m,局部节点(通风口、逃生口、投料口)位置开挖深度达9.6m。XX大道东段道路两侧有新建学校、居民区、村庄、沥青拌合站厂房、材料堆场,各种新建管线(包括雨水管、污水管、通讯管线、电力管线,管线已经敷设,未启用)、行道树、人行道等。

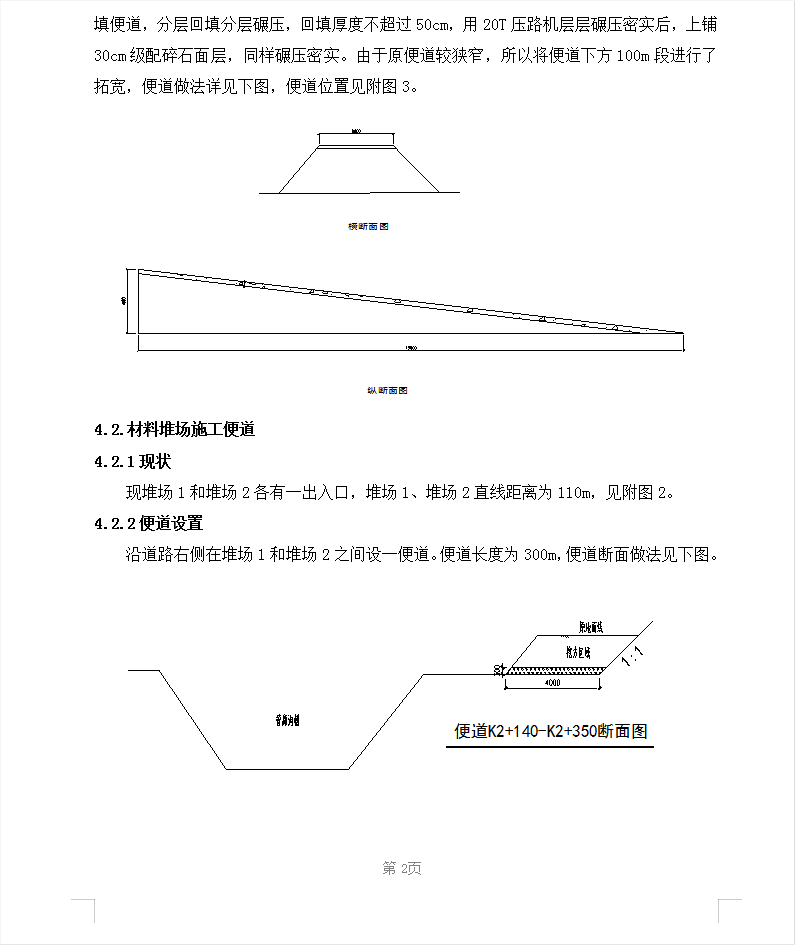

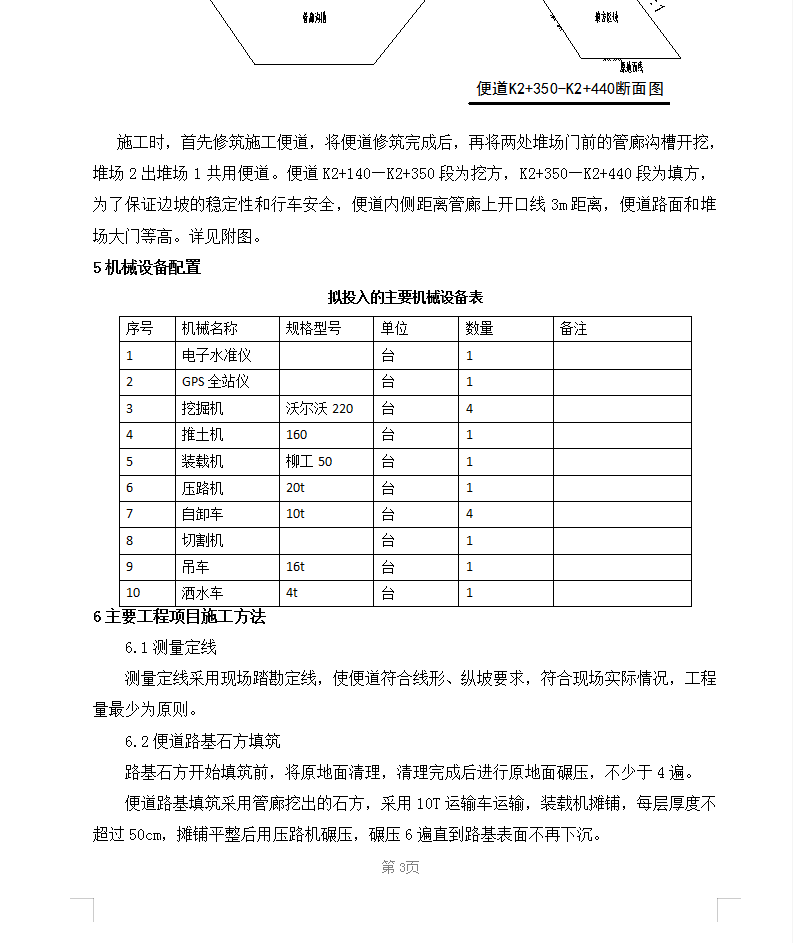

沥青拌合站厂房在道路左侧、2个材料堆场在道路的右侧,其运输道路大门口都开向凤凰大道,管廊基坑开挖后,无法保证其通行。为保证管廊施工的连续性,确保在既定工期内安全、顺利的完成施工,受业主的委托,将管廊K1+810处沥青拌合站和K2+140~K2+250处两个材料堆场的出入口进行规划修筑便道,满足沥青拌合站和材料堆场的通行要求。
