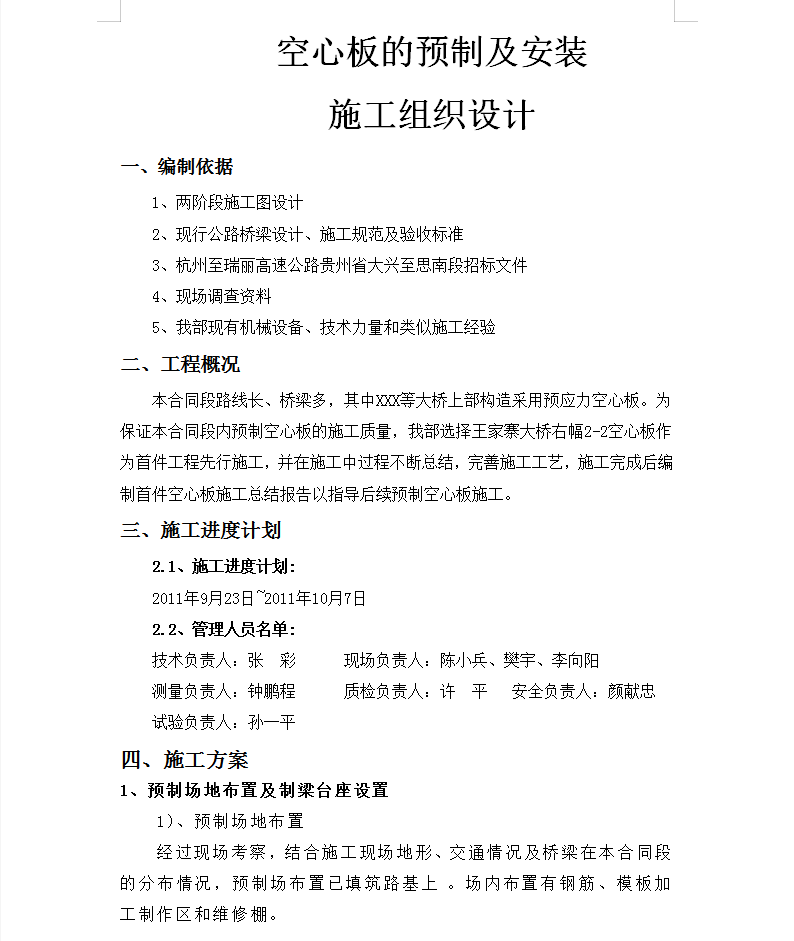

本合同段路线长、桥梁多,其中XXX等大桥上部构造采用预应力空心板。为保证本合同段内预制空心板的施工质量,我部选择XX大桥右幅2-2空心板作为首件工程先行施工,并在施工中过程不断总结,完善施工工艺,施工完成后编制首件空心板施工总结报告以指导后续预制空心板施工。
1)、预制场地布置
经过现场考察,结合施工现场地形、交通情况及桥梁在本合同段的分布情况,预制场布置已填筑路基上 。场内布置有钢筋、模板加工制作区和维修棚。
2)、预制台座
台座拟采用混凝土台座,为了确保预制预应力空心板梁的施工质量,防止张拉过程中梁体自重引起台座的沉降,须对台座基础进行加固处理。

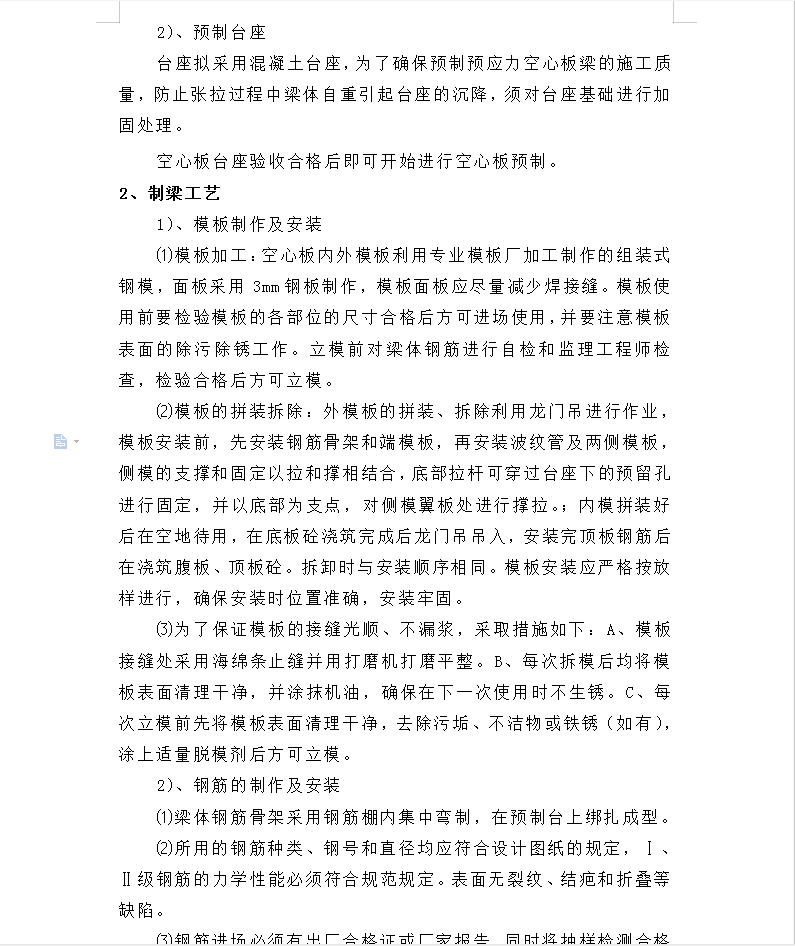

空心板台座验收合格后即可开始进行空心板预制。
2、制梁工艺
1)、模板制作及安装

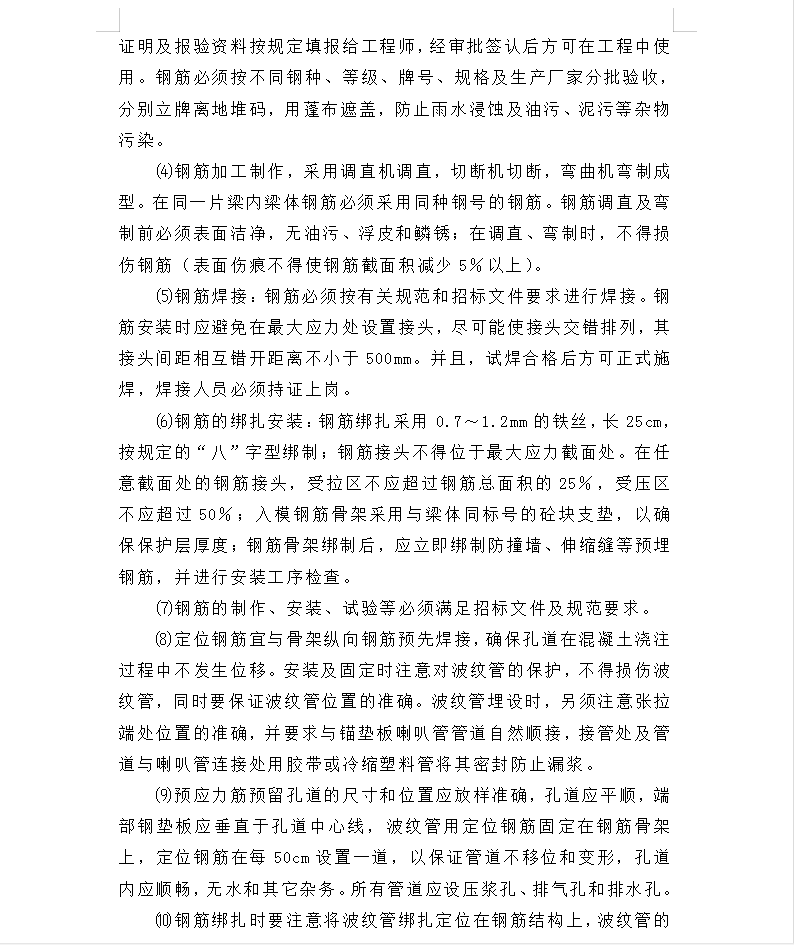

⑴模板加工:空心板内外模板利用专业模板厂加工制作的组装式钢模,面板采用3mm钢板制作,模板面板应尽量减少焊接缝。模板使用前要检验模板的各部位的尺寸合格后方可进场使用,并要注意模板表面的除污除锈工作。立模前对梁体钢筋进行自检和监理工程师检查,检验合格后方可立模。
