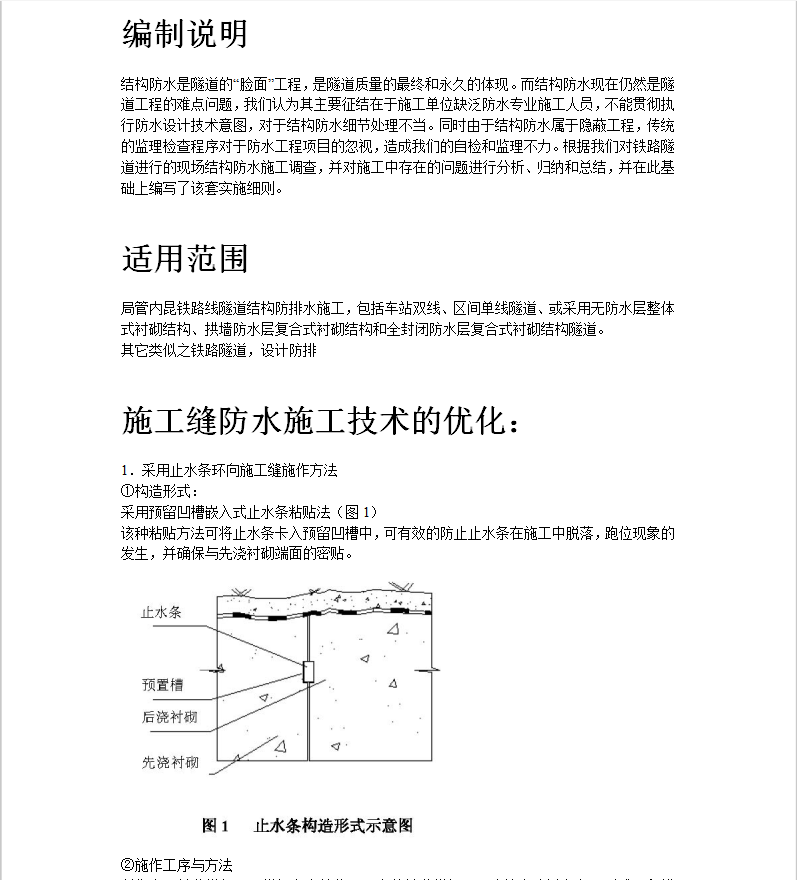

XX铁路线隧道结构防排水施工,包括车站双线、区间单线隧道、或采用无防水层整体式衬砌结构、拱墙防水层复合式衬砌结构和全封闭防水层复合式衬砌结构隧道。
其它类似之铁路隧道,设计防排
1.采用止水条环向施工缝施作方法

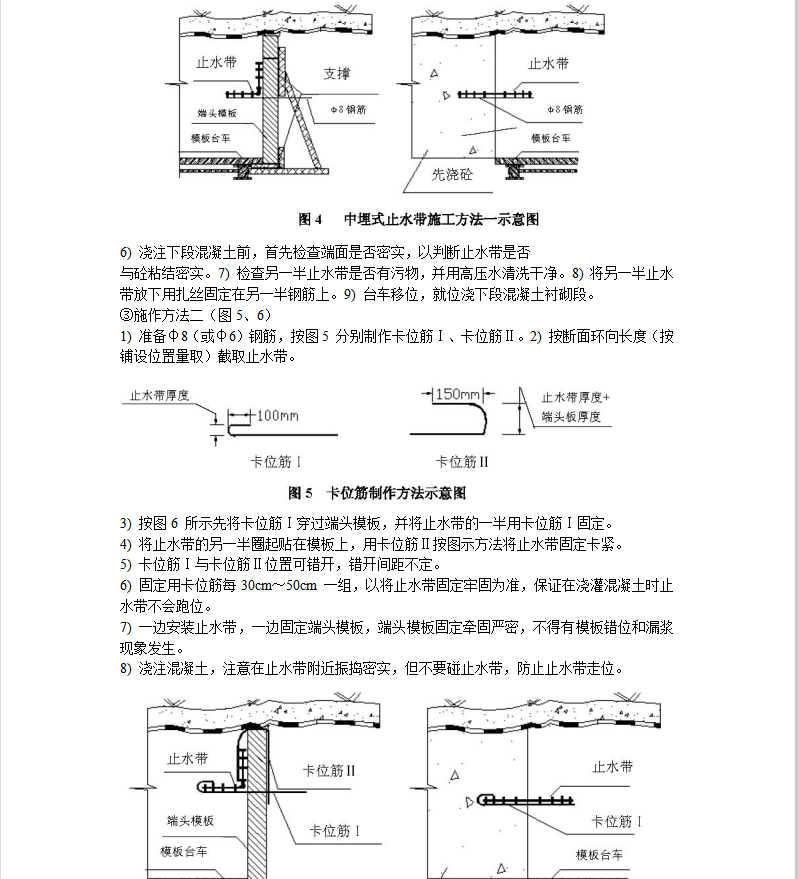

①构造形式:
采用预留凹槽嵌入式止水条粘贴法(图1)
该种粘贴方法可将止水条卡入预留凹槽中,可有效的防止止水条在施工中脱落,跑位现象的发生,并确保与先浇衬砌端面的密贴。
②施作工序与方法
制作专用端头模板——模板台车就位——安装端头模板——浇筑先浇衬砌段、形成预留槽——预留槽检查、整修——后浇衬砌段台车就位前安装止水条。
a) 制作专用端头模板

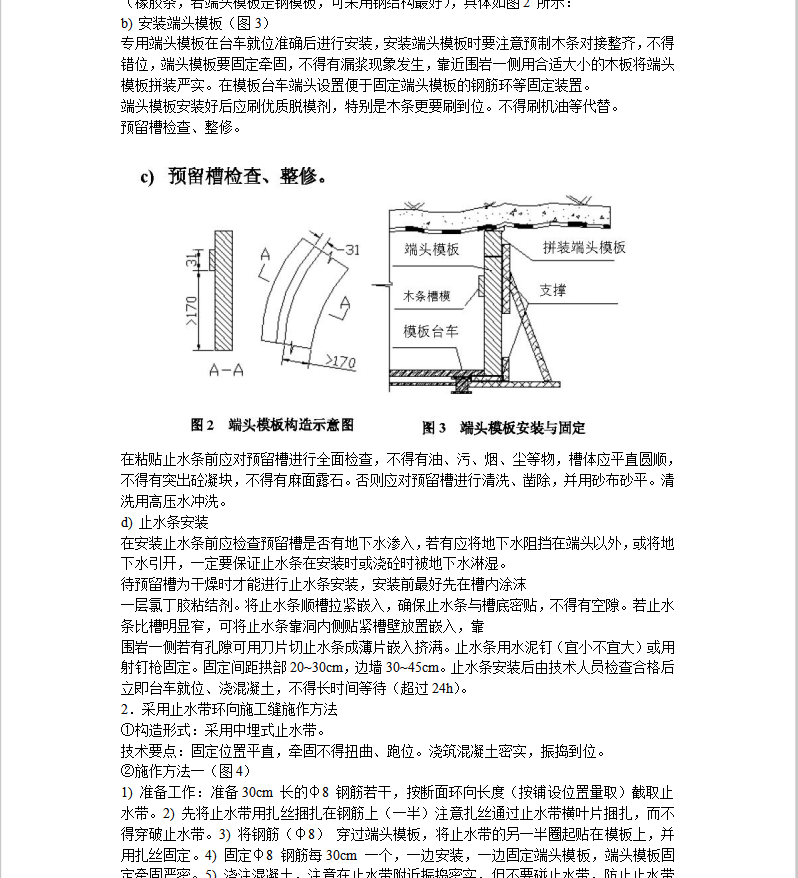

按衬砌设计断面制作端头模板,模板宽度30cm,并在端头设置宽31mm,厚8mm 的木条(橡胶条,若端头模板是钢模板,可采用钢结构最好),具体如图2 所示:
b) 安装端头模板(图3)
专用端头模板在台车就位准确后进行安装,安装端头模板时要注意预制木条对接整齐,不得错位,端头模板要固定牵固,不得有漏浆现象发生,靠近围岩一侧用合适大小的木板将端头模板拼装严实。在模板台车端头设置便于固定端头模板的钢筋环等固定装置。
端头模板安装好后应刷优质脱模剂,特别是木条更要刷到位。不得刷机油等代替。
预留槽检查、整修。
