40 km暗挖区间隧道工程施工组织设计 10P

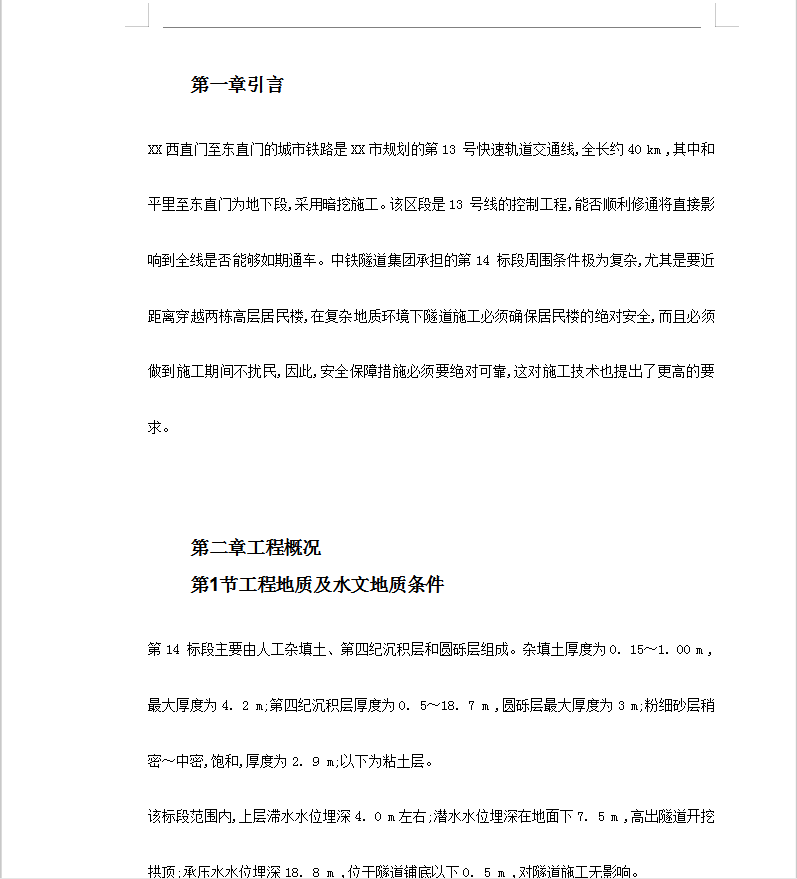

第14 标段主要由人工杂填土、第四纪沉积层和圆砾层组成。杂填土厚度为0. 15~1. 00 m ,最大厚度为4. 2 m;第四纪沉积层厚度为0. 5~18. 7 m ,圆砾层最大厚度为3 m;粉细砂层稍密~中密,饱和,厚度为2. 9 m;以下为粘土层。
该标段范围内,上层滞水水位埋深4. 0 m左右;潜水水位埋深在地面下7. 5 m ,高出隧道开挖拱顶;承压水水位埋深18. 8 m ,位于隧道铺底以下0. 5 m ,对隧道施工无影响。
区间隧道在粘质粉土和粉细砂地层中穿过,上层滞水和潜水已进入隧道断面。
