某路跨线桥施工组织设计 12P

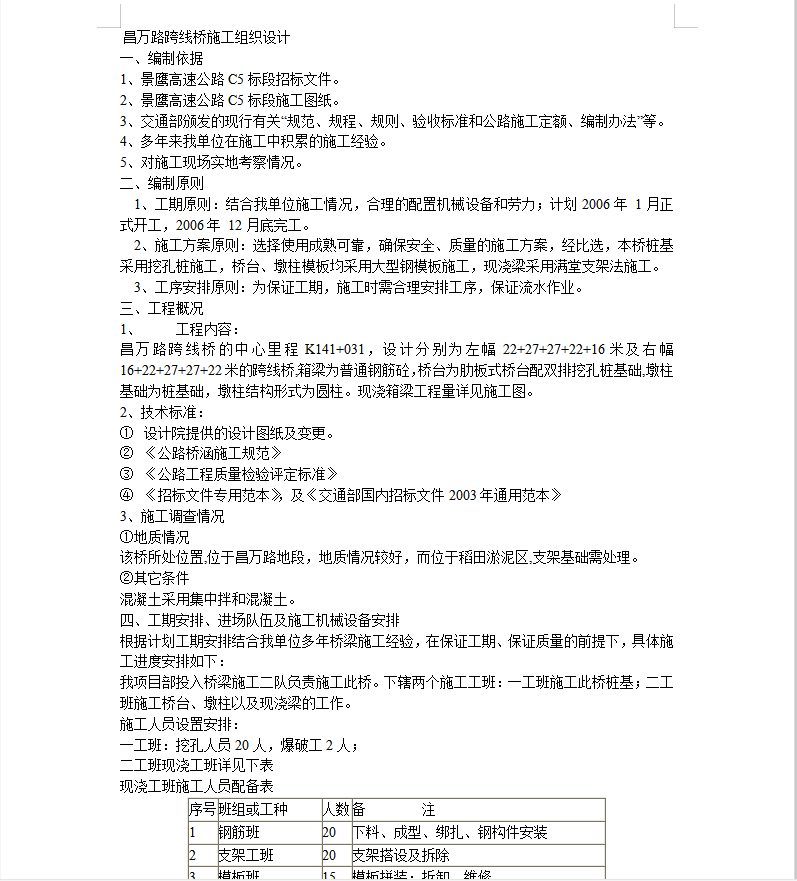

XX路跨线桥的中心里程K141+031,设计分别为左幅22+27+27+22+16米及右幅16+22+27+27+22米的跨线桥,箱梁为普通钢筋砼,桥台为肋板式桥台配双排挖孔桩基础,墩柱基础为桩基础,墩柱结构形式为圆柱。

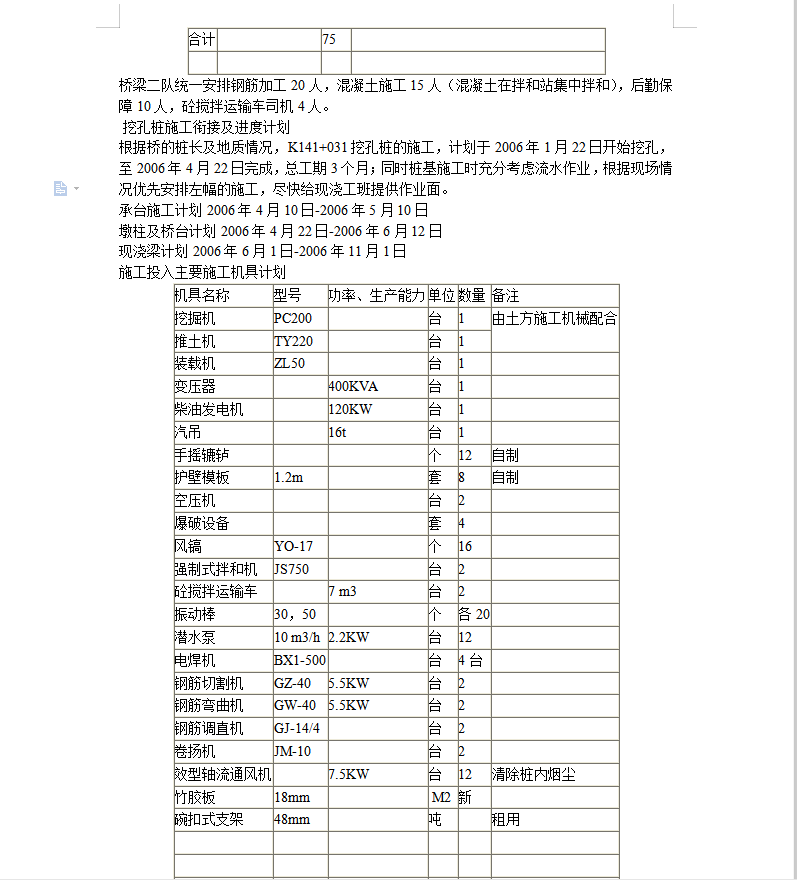

1、挖孔桩施工方案
根据本合同段桩基位置的地质情况,结合我单位施工经验,结合现场实际情况,该桥全部采用挖孔桩,挖孔桩施工采用人工风镐开挖和浅眼松动爆破两种方式,结合钢筋混凝土护壁进行施工,井口采用砖砌井台防护,施工提升机械采用自制的挖孔桩提升机。
⑴测量放线及施工准备
施工前先由项目部测量班根据审核后的设计图纸桩位坐标准确放出桩位,然后对施工区域进行围护,围护时应综合考虑机具、设备、动力、材料及混凝土灌注的影响。然后安排队伍进场,做好排水沟等临时设施。
⑵ 井台施工
施工前应先对桩位进行复核,经监理工程师同意后方可施工。施工前先引出护桩,桩位及护桩应埋设在不易破坏,不影响施工的地方,一般对于直径为150CM的桩,护桩距桩中心2米左右,周围用混凝土保护;然后根据护桩,引点到井口的护壁上,一般引四个点。然后施工井台,井台除作为施工操作平台外还具有保护井口、承受施工荷载、防止雨水流入孔内的作用,井台采用砖砌,砖砌井台高度60厘米,高出原地面至少20厘米,周边尺寸比设计井口各大出40厘米。
