一、施工准备
经过前期的洞身开挖以及初期支护,现拱顶和拱脚以及隧道的周边收敛沉降均已趋于稳定,已具备进行二次衬砌的施工条件,用于二次衬砌施工的机械设备已全部到位。
二、施工方案
1、明洞外防水层施工
明洞拱墙浇筑完成,混凝土达到设计强度后应立即铺设防水层进行回填。明洞外防水设计为防水层。施工时,先将混凝土表面的外露钢筋头等清理干净,混凝土表面上凹凸不平处修凿平整,用水泥砂浆将衬砌外表涂抹平顺,以免损坏防水层。

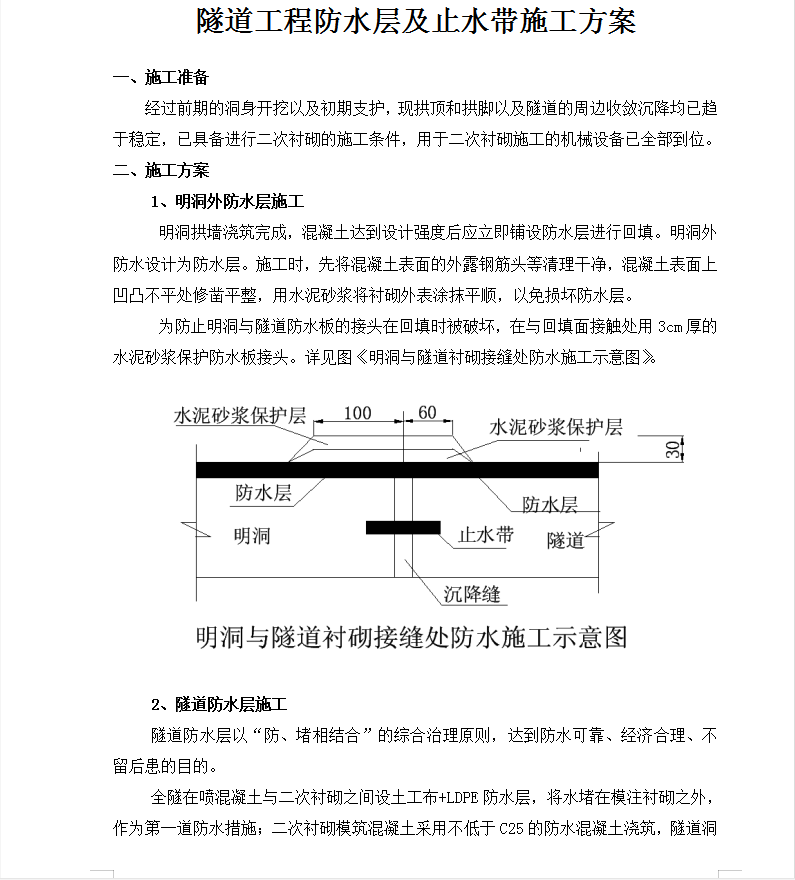

为防止明洞与隧道防水板的接头在回填时被破坏,在与回填面接触处用3cm厚的水泥砂浆保护防水板接头。
2、隧道防水层施工
隧道防水层以“防、堵相结合”的综合治理原则,达到防水可靠、经济合理、不留后患的目的。

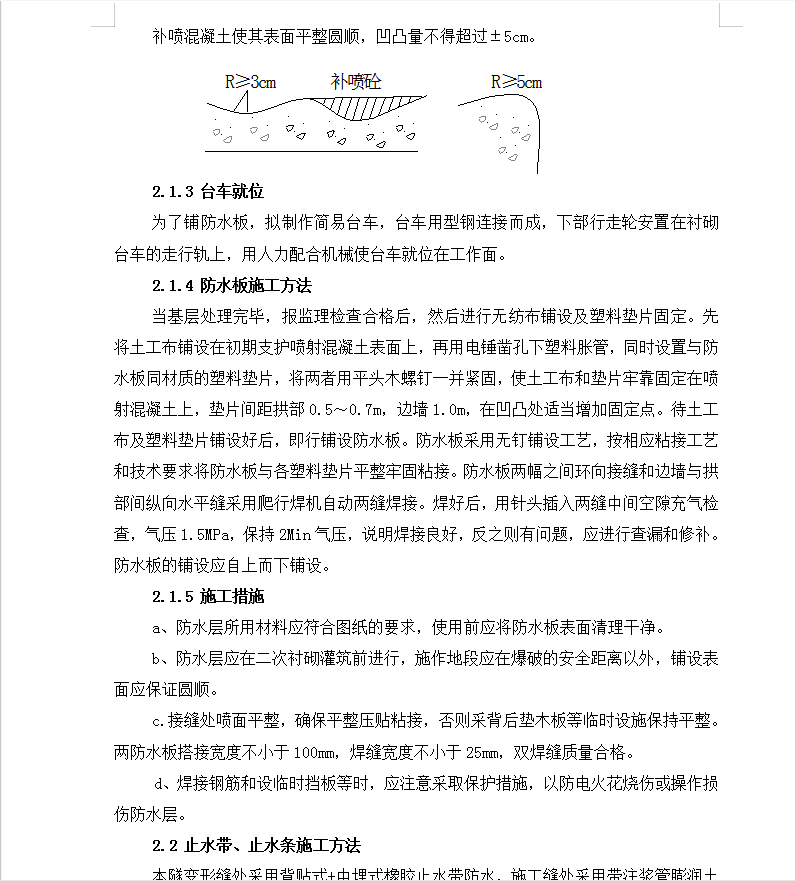

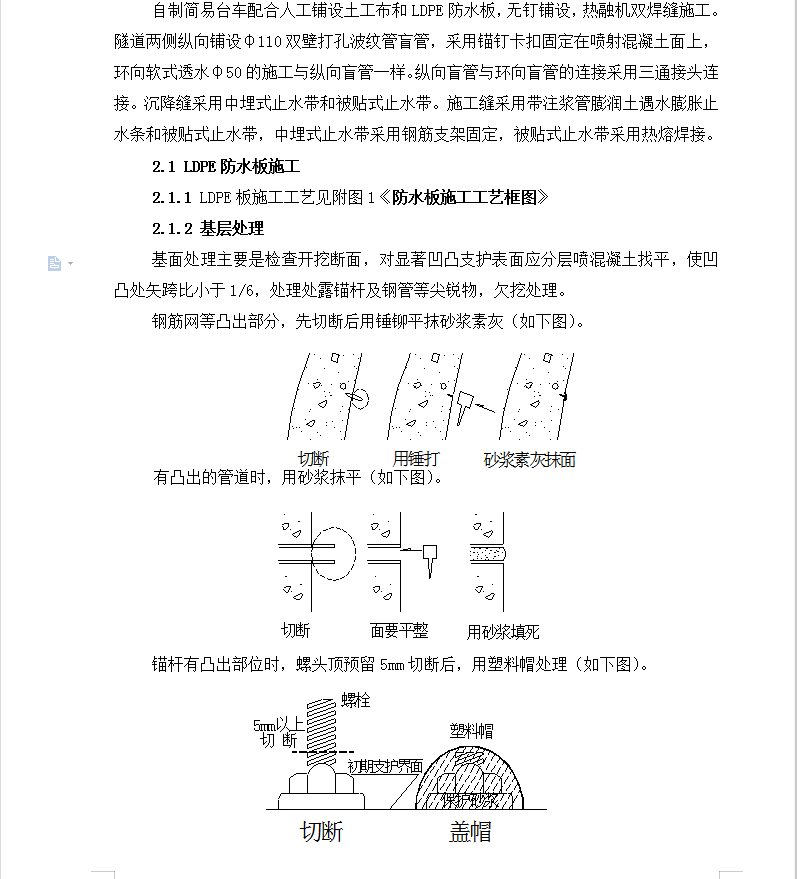

全隧在喷混凝土与二次衬砌之间设土工布+LDPE防水层,将水堵在模注衬砌之外,作为第一道防水措施;二次衬砌模筑混凝土采用不低于C25的防水混凝土浇筑,隧道洞身变形缝设置中埋式橡胶止水带,施工缝设置带注浆管膨润图橡胶止水条,边墙基础与拱墙二次衬砌之间的施工纵缝也应设置橡胶止水条作为第二道防水措施。
自制简易台车配合人工铺设土工布和LDPE防水板,无钉铺设,热融机双焊缝施工。隧道两侧纵向铺设φ110双壁打孔波纹管盲管,采用锚钉卡扣固定在喷射混凝土面上,环向软式透水φ50的施工与纵向盲管一样。纵向盲管与环向盲管的连接采用三通接头连接。沉降缝采用中埋式止水带和被贴式止水带。施工缝采用带注浆管膨润土遇水膨胀止水条和被贴式止水带,中埋式止水带采用钢筋支架固定,被贴式止水带采用热熔焊接。
