您当前位置:首页 » 路桥工程 » 路桥施工方案
新奥法隧道施工方案与施工方法 40P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-12-08
  • 资料类型:RAR
  • 资料大小:87.0 KB
  • 资料分类:路桥工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
新奥法隧道施工方案与施工方法 40P

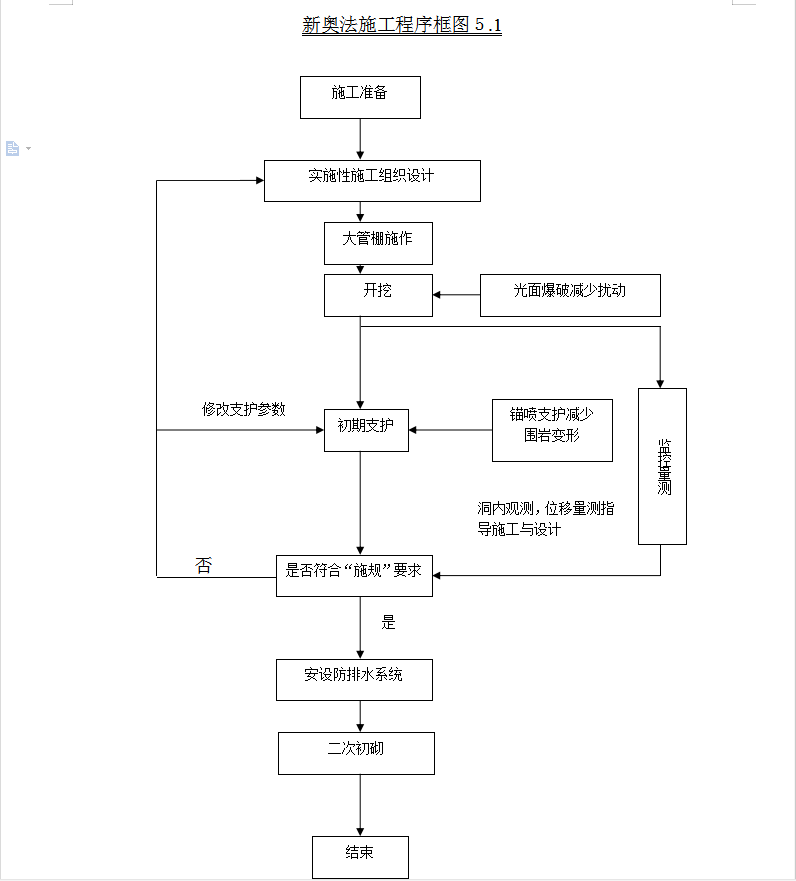

隧道施工按照新奥法原理组织。软岩地段施工始终坚持“弱爆破、短进尺、早封闭、强支护、紧衬砌”的原则。在施工中积极推广应用国内外隧道施工新技术、新工艺,投入大型施工机械设备,组织钻、爆、挖、装、运、锚、衬等机械化作业线;喷砼采用潮喷法;砼衬砌全部采用液压钢模衬砌台车砼泵作业,施工中进行超前地质预报,采用先进的量测、探测技术取得围岩状态参数,通过对数据的分析和处理,及时反馈信息指导施工。新奥法施工程序见《新奥法施工程序框图5.1》。

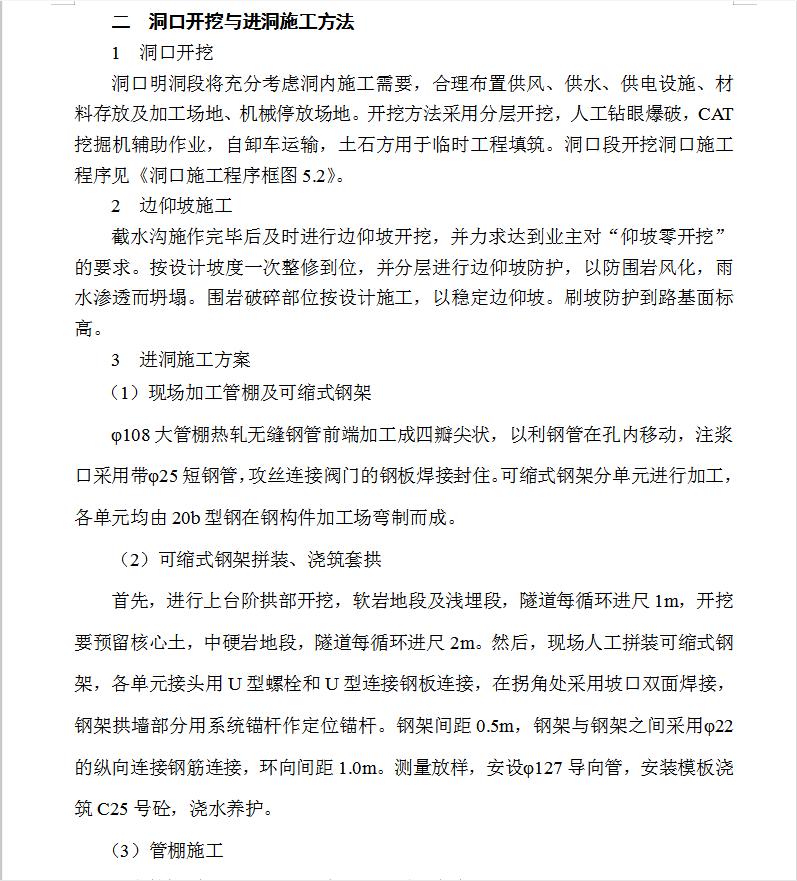

洞口加强段采用φ108大管棚支护,采用分部法或半断面法开挖。上台阶在φ108大管棚超前预支护下,采用弧形导坑预留核心土法施工,中、下台阶实行左右侧槽相错式开挖,喷锚网、钢拱架初期支护。Ⅳ级围岩地段采用砂浆锚杆超前支护、半断面法开挖。Ⅲ级围岩地段采用半断面法或全断面法开挖。一般地段设局部钢筋网喷锚支护,富水地带拱部设钢筋网喷锚支护。
钻爆采用自制钻爆台车、多钻同时打孔,塑料导爆管、毫秒雷管微差爆破,周边轮廓采用光面爆破技术。采用CAT挖掘机排险、清碴,正铲侧卸装载机装碴,自卸车出碴。喷砼采用湿喷机作业;自移式全断面钢模衬砌台车、泵送砼灌注二次衬砌砼。砼全部采用自动计量拌合站生产,输送罐车运输。通风采用大功率风机、大管径软管压入式通风。
资料截图
  • 新奥法隧道施工方案与施工方法 40P
  • 新奥法隧道施工方案与施工方法 40P
  • 新奥法隧道施工方案与施工方法 40P
