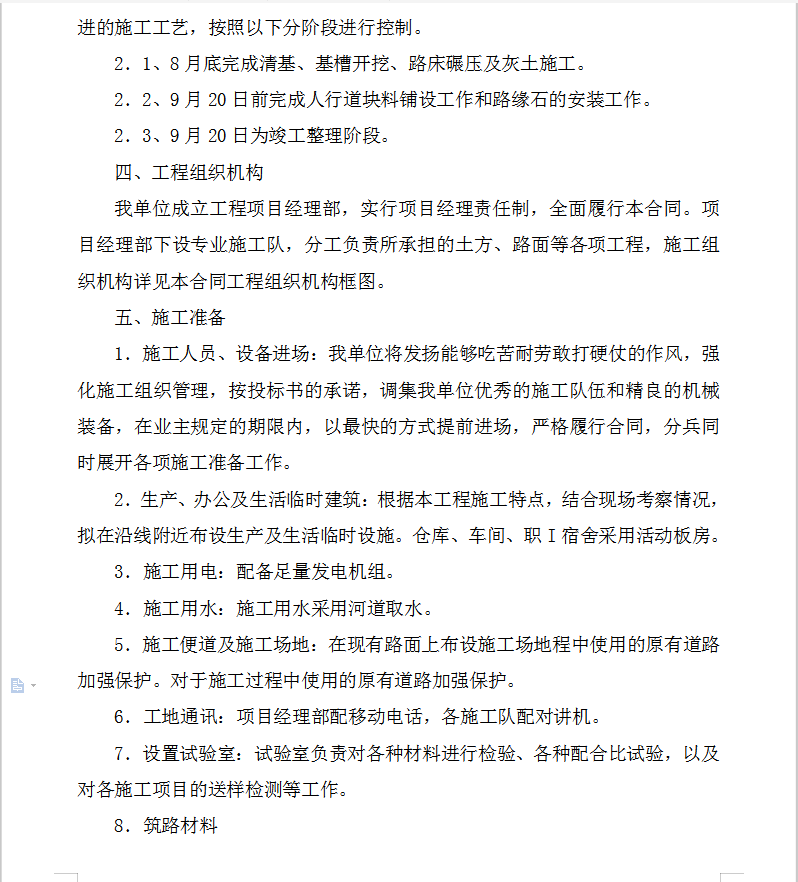

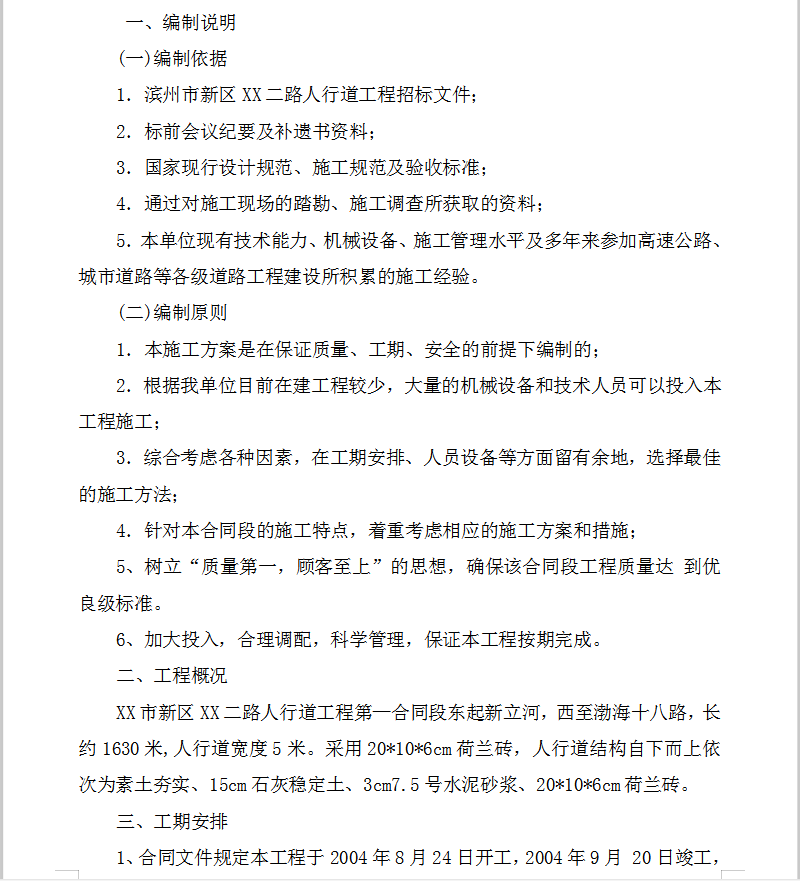

1630米道路人行道工程施工方案  12P
XX市新区XX二路人行道工程第—合同段东起新立河,西至渤海十八路,长约1630米,人行道宽度5米。采用20*10*6cm荷兰砖,人行道结构自下而上依次为素土夯实、15cm石灰稳定土、3cm7.5号水泥砂浆、20*10*6cm荷兰砖。

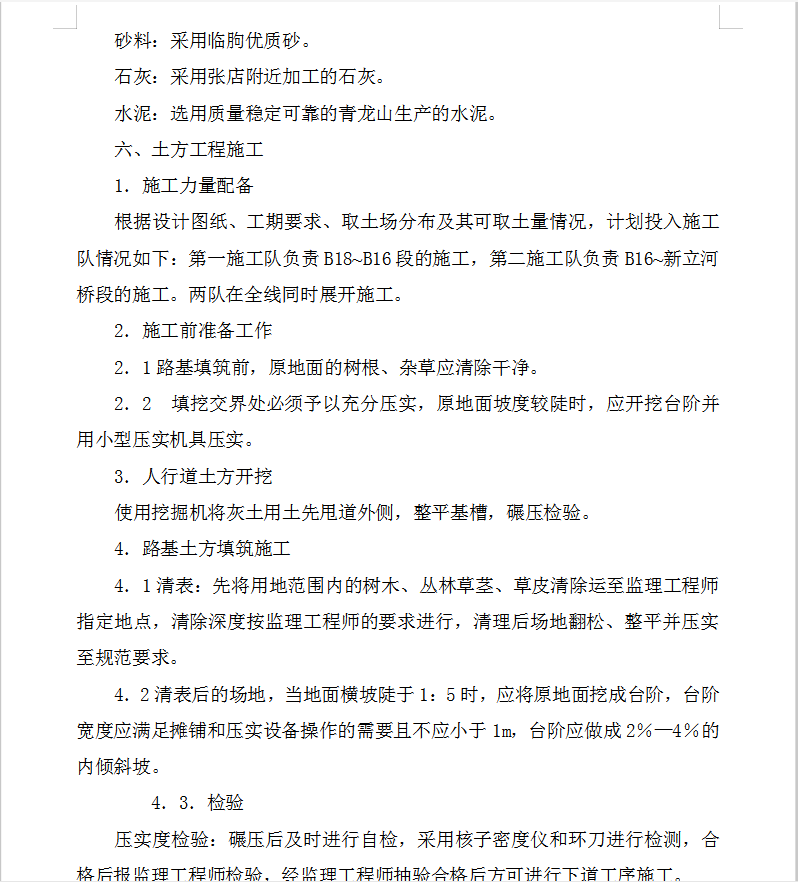

1.施工力量配备
根据设计图纸、工期要求、取土场分布及其可取土量情况,计划投入施工队情况如下:第一施工队负责B18~B16段的施工,第二施工队负责B16~新立河桥段的施工。两队在全线同时展开施工。
2.施工前准备工作
2.1路基填筑前,原地面的树根、杂草应清除干净。
2.2 填挖交界处必须予以充分压实,原地面坡度较陡时,应开挖台阶并用小型压实机具压实。
3.人行道土方开挖
使用挖掘机将灰土用土先甩道外侧,整平基槽,碾压检验。
4.路基土方填筑施工
4.1清表:先将用地范围内的树木、丛林草茎、草皮清除运至监理工程师指定地点,清除深度按监理工程师的要求进行,清理后场地翻松、整平并压实至规范要求。
