某高架上部结构工程现浇箱梁施工组织设计 5P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-12-10
  • 资料类型:RAR
  • 资料大小:10.5 KB
  • 资料分类:路桥工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
某高架上部结构工程现浇箱梁施工组织设计 5P

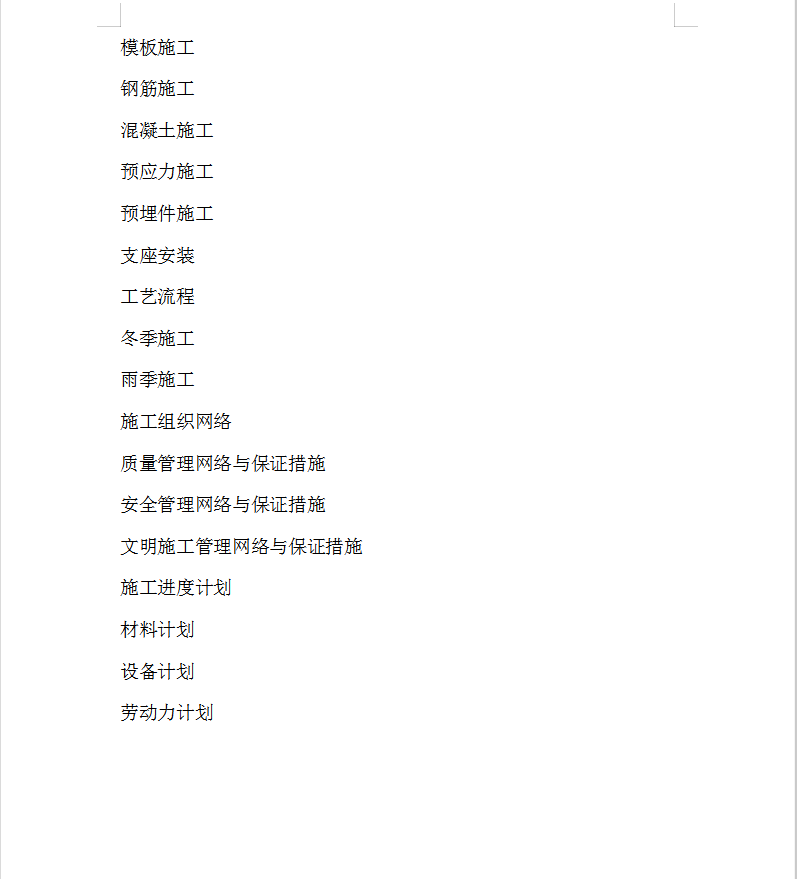

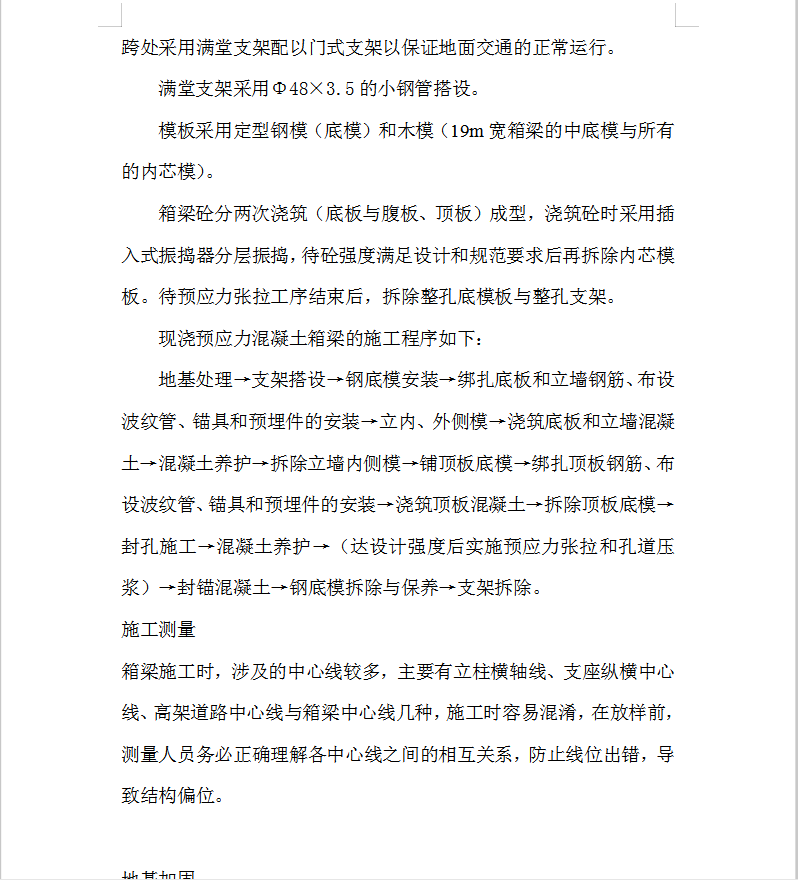

我标段承建施工的沪闵高架上部结构现浇箱梁为K102—117、K119—126、K159—161以及Z0匝道、Z1匝道、ZA匝道。总计25m宽预应力混凝土箱梁35孔、19m宽预应力混凝土箱梁16孔、8m宽预应力混凝土箱梁27孔。混凝土设计标号均为C50。
箱梁的结构尺寸主要分以下几种:
主线25m(梁宽)、30m(跨径)
布置在K104—117、K159—161,共19孔。
主线25m(梁宽)、24m(跨径)
布置在K119—126,共16孔。
匝道8m(梁宽)、30m(跨径)
布置在主线K131—133北侧边孔、1#匝道K1、2、4、5、0#匝道K1—5、主线K113—117北侧边孔、A#匝道K1—6、主线K115—117南侧边孔。总计26孔。
匝道8m(梁宽)、35m(跨径)
布置在1#匝道K3孔。
