1660m大桥移动模架工程专项施工组织设计 15P

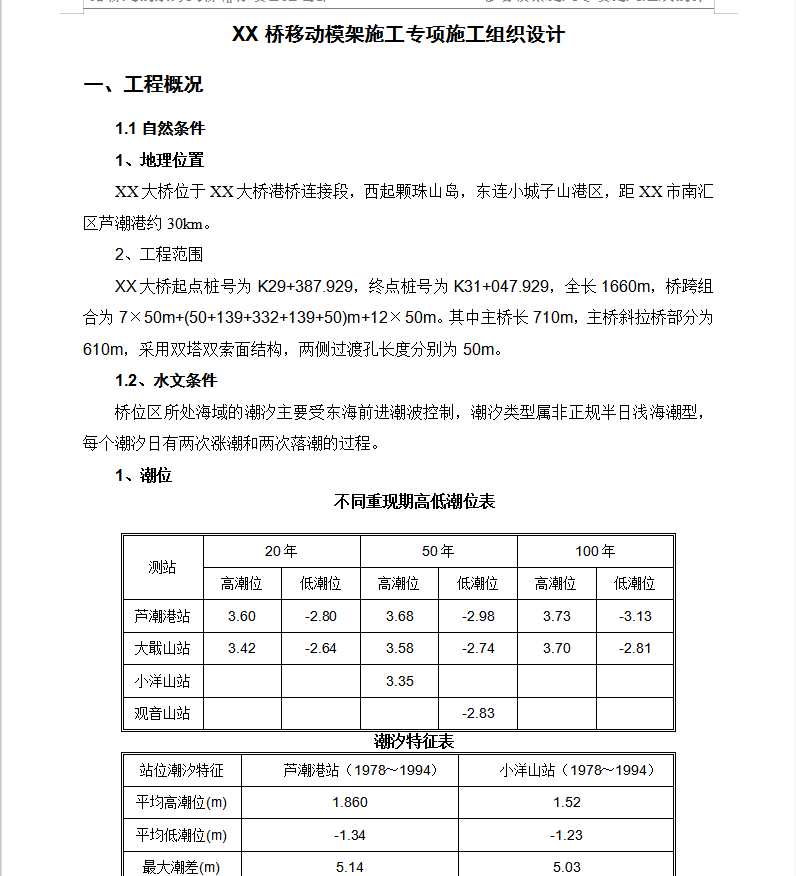

XX大桥起点桩号为K29+387.929,终点桩号为K31+047.929,全长1660m,桥跨组合为7×50m+(50+139+332+139+50)m+12×50m。其中主桥长710m,主桥斜拉桥部分为610m,采用双塔双索面结构,两侧过渡孔长度分别为50m。

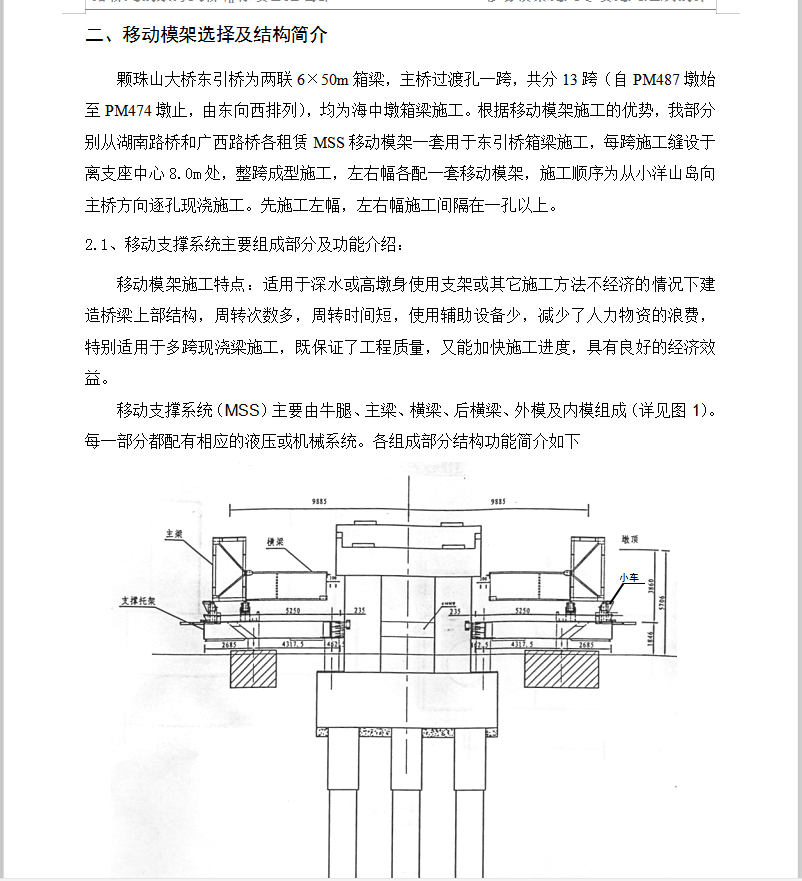

颗珠山大桥东引桥为两联6×50m箱梁,主桥过渡孔一跨,共分13跨(自PM487墩始至PM474墩止,由东向西排列),均为海中墩箱梁施工。根据移动模架施工的优势,我部分别从湖南路桥和广西路桥各租赁MSS移动模架一套用于东引桥箱梁施工,每跨施工缝设于离支座中心8.0m处,整跨成型施工,左右幅各配一套移动模架,施工顺序为从小洋山岛向主桥方向逐孔现浇施工。先施工左幅,左右幅施工间隔在一孔以上。
2.1、移动支撑系统主要组成部分及功能介绍:

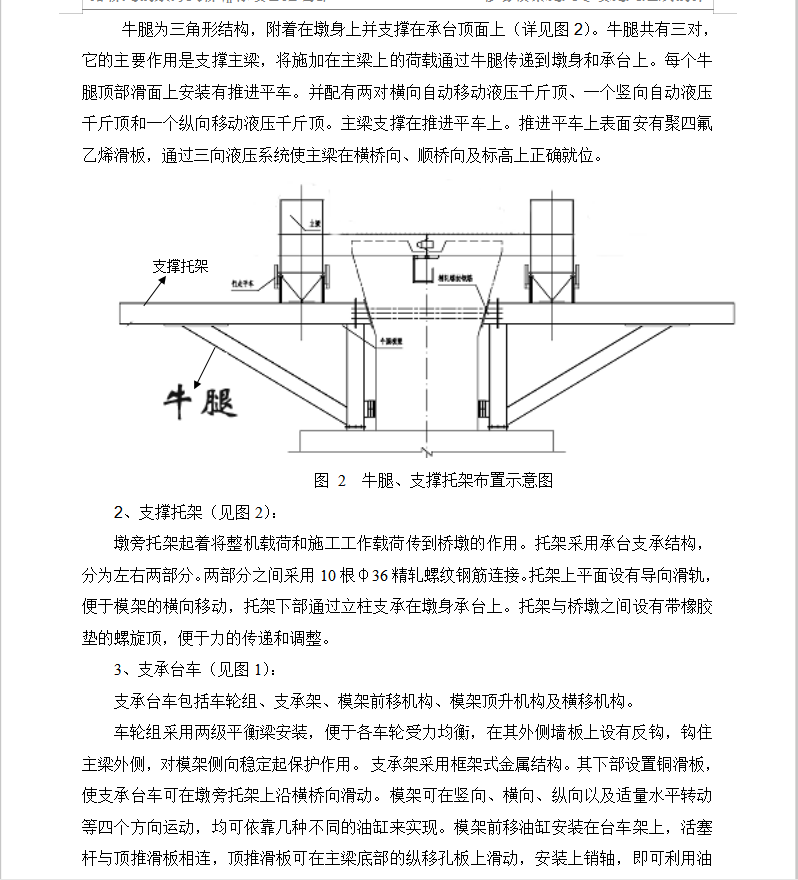

移动模架施工特点:适用于深水或高墩身使用支架或其它施工方法不经济的情况下建造桥梁上部结构,周转次数多,周转时间短,使用辅助设备少,减少了人力物资的浪费,特别适用于多跨现浇梁施工,既保证了工程质量,又能加快施工进度,具有良好的经济效益。
移动支撑系统(MSS)主要由牛腿、主梁、横梁、后横梁、外模及内模组成(详见图1)。每一部分都配有相应的液压或机械系统。
