独塔双索面斜拉桥工程施工组织设计 38P

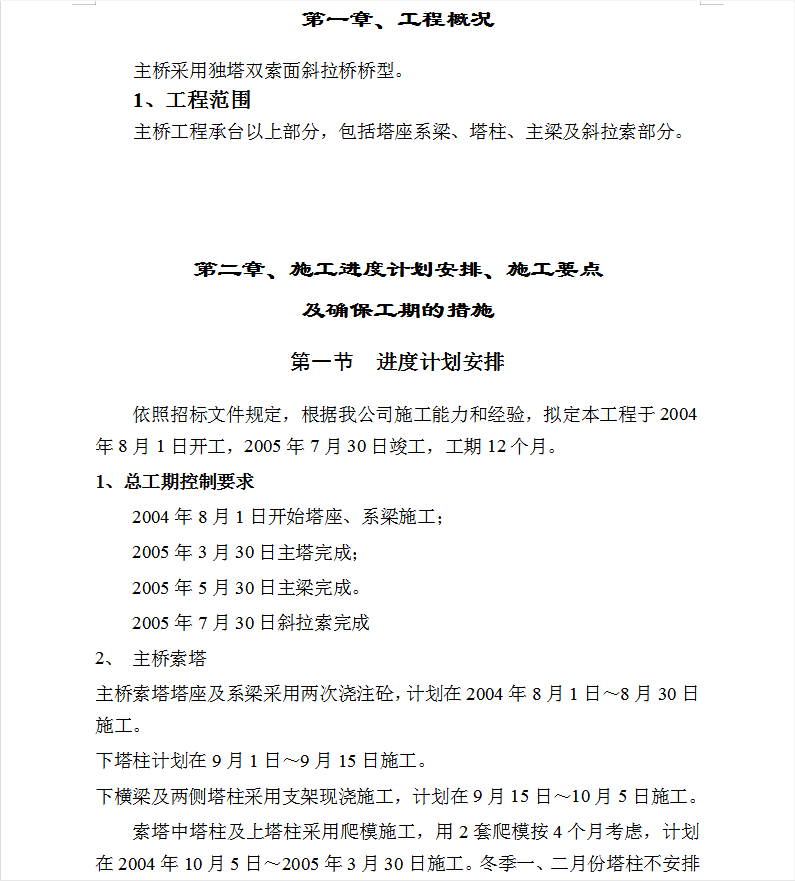

1、工程范围
主桥工程承台以上部分,包括塔座系梁、塔柱、主梁及斜拉索部分。
2、 主桥索塔
主桥索塔塔座及系梁采用两次浇注砼,计划在2004年8月1日~8月30日施工。
下塔柱计划在9月1日~9月15日施工。
下横梁及两侧塔柱采用支架现浇施工,计划在9月15日~10月5日施工。
索塔中塔柱及上塔柱采用爬模施工,用2套爬模按4个月考虑,计划在2004年10月5日~2005年3月30日施工。冬季一、二月份塔柱不安排施工计划。
3、 主梁现浇段

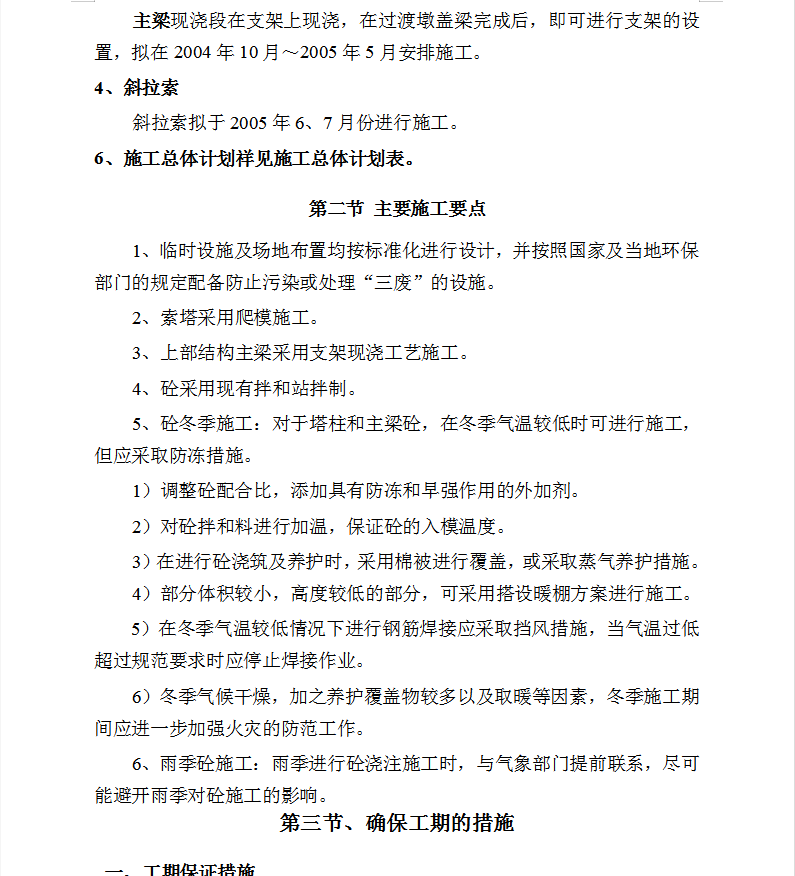

主梁现浇段在支架上现浇,在过渡墩盖梁完成后,即可进行支架的设置,拟在2004年10月~2005年5月安排施工。
4、斜拉索
斜拉索拟于2005年6、7月份进行施工。
6、施工总体计划祥见施工总体计划表。
