0.216km道路路基石灰改良土填筑工程施工组织设计 21P

根据我标段全线均为红砂岩地质的地质情况,为保证路基95区的施工质量,我部决定对强风化红砂岩进行石灰改良,计划于2005年9月1日在K21+584-K21+800全幅路段进行路基石灰改良土填筑试验,该试验段长0.216km。取土场选在K22+480右幅一座山地,我部试验室已对该座山的红砂岩风化土进行了土工试验,确定了改良土中石灰的掺量为5%,掺石灰后的改良土各项指标均能达到95区填筑的要求。
一、施工准备
1、对路基93区进行全面验收,验收各项指标合格后方可进行95区施工。
2、施工设备及原材料、成品的供应已经运至工地。

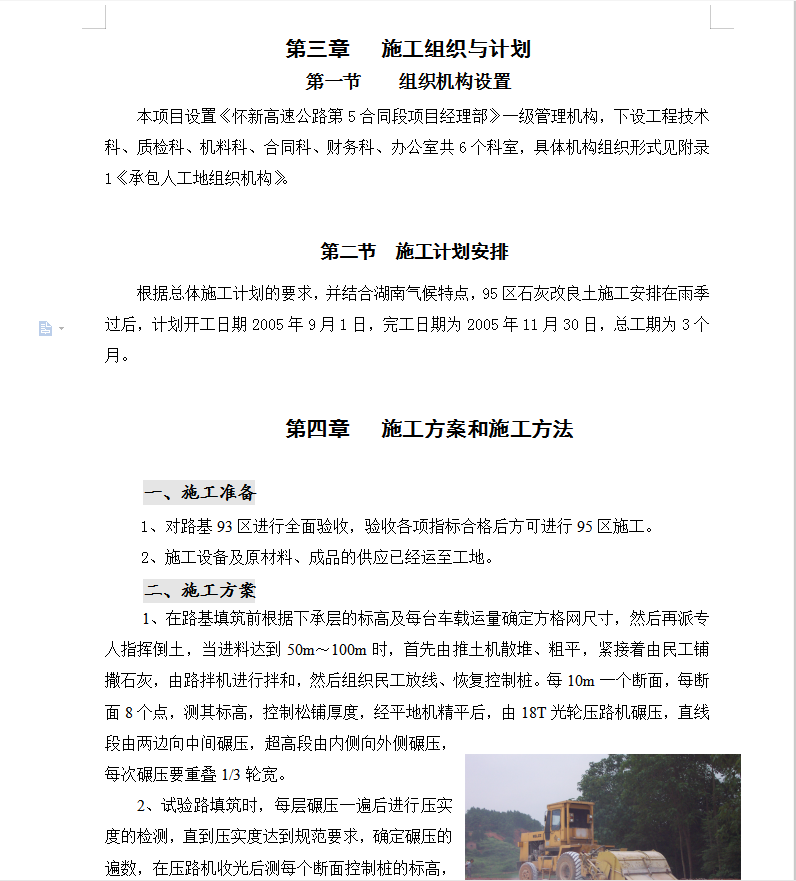

二、施工方案
1、在路基填筑前根据下承层的标高及每台车载运量确定方格网尺寸,然后再派专人指挥倒土,当进料达到50m~100m时,首先由推土机散堆、粗平,紧接着由民工铺撒石灰,由路拌机进行拌和,然后组织民工放线、恢复控制桩。每10m一个断面,每断面8个点,测其标高,控制松铺厚度,经平地机精平后,由18T光轮压路机碾压,直线段由两边向中间碾压,超高段由内侧向外侧碾压,每次碾压要重叠1/3轮宽。
2、试验路填筑时,每层碾压一遍后进行压实度的检测,直到压实度达到规范要求,确定碾压的遍数,在压路机收光后测每个断面控制桩的标高,与之前控制松铺厚度的标高做比较,确定精确的松铺系数。
