您当前位置:首页 » 路桥工程 » 路桥施工方案
160.68km四车道高速公路合同段工程施工组织设计 174P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-12-10
  • 资料类型:RAR
  • 资料大小:233 KB
  • 资料分类:路桥工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
160.68km四车道高速公路合同段工程施工组织设计 174P

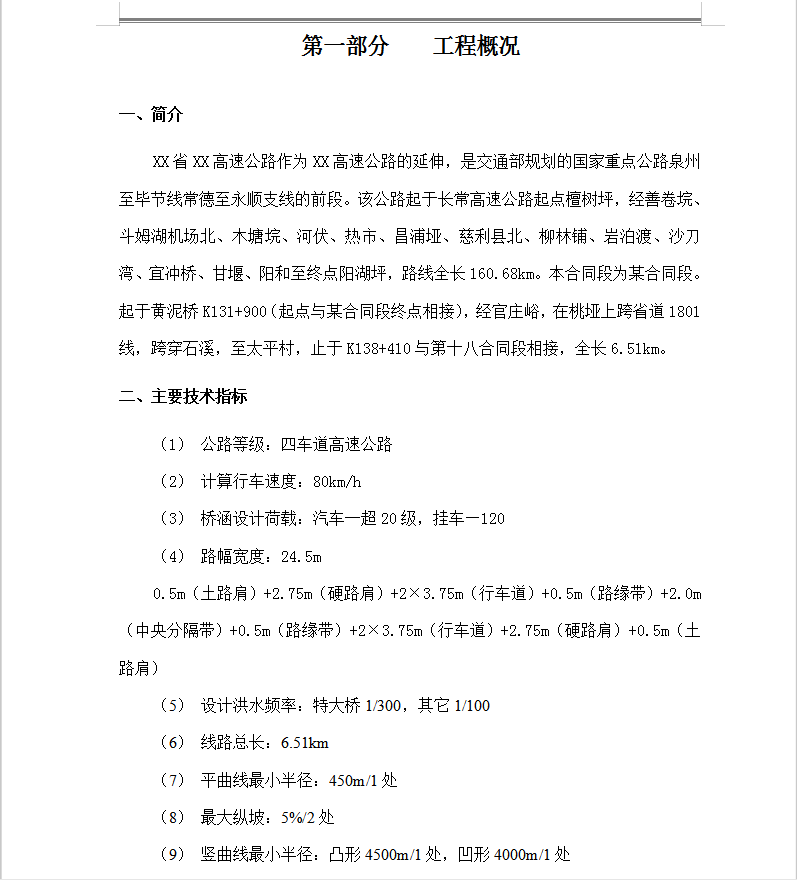

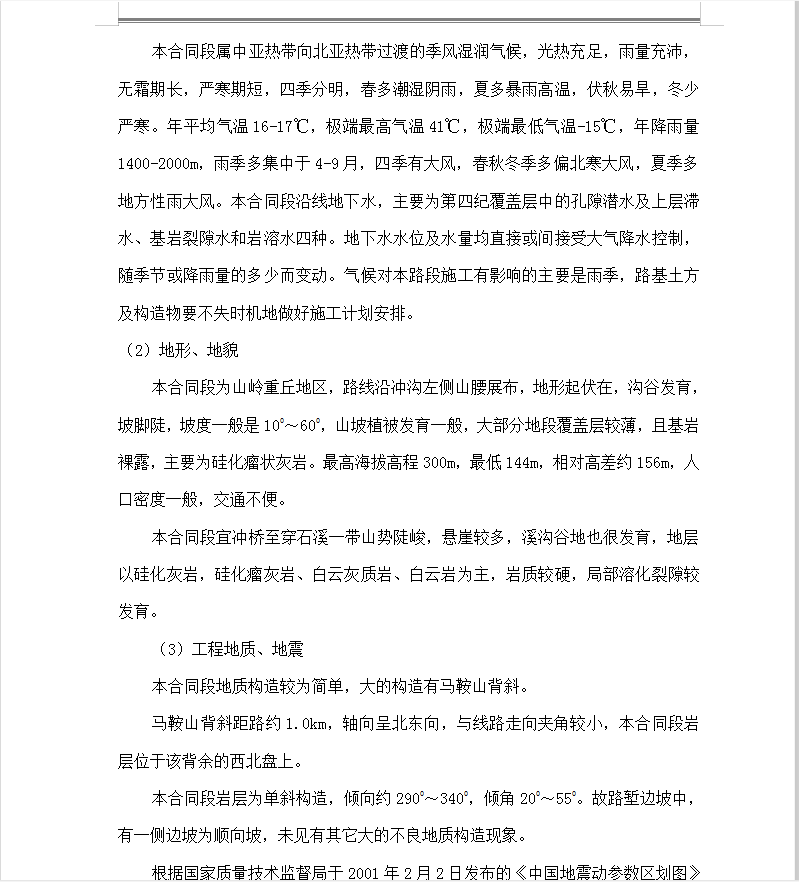

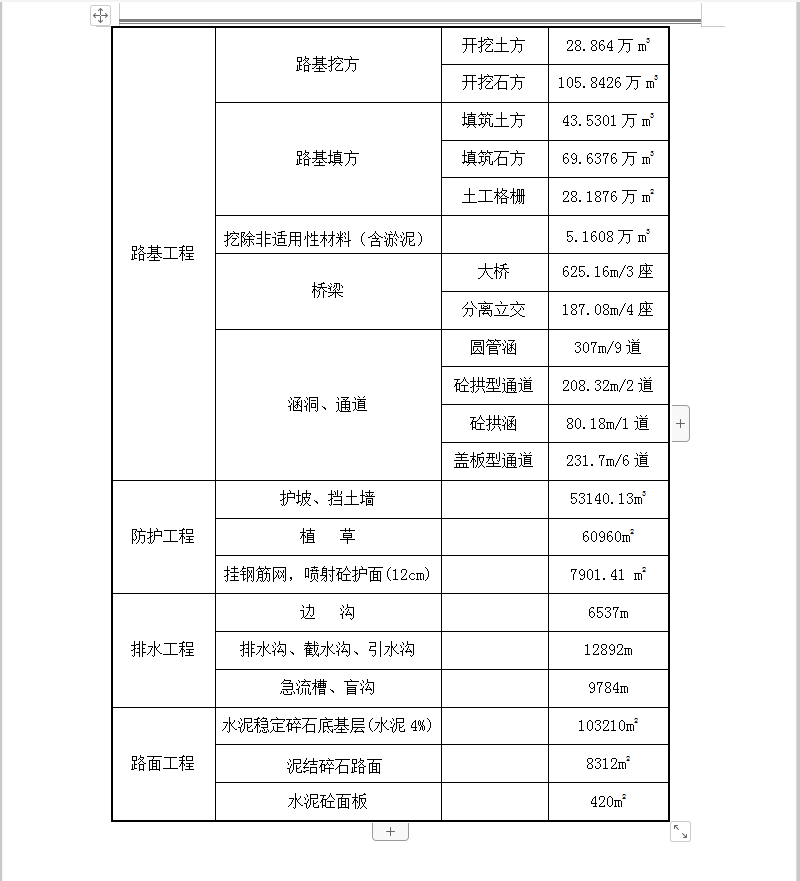

XX省XX高速公路作为XX高速公路的延伸,是交通部规划的国家重点公路泉州至毕节线XX支线的前段。该公路起于XX高速公路起点檀树坪,经善卷垸、斗姆湖机场北、木塘垸、河伏、热市、昌浦垭、慈利县北、柳林铺、岩泊渡、沙刀湾、宜冲桥、甘堰、阳和至终点阳湖坪,路线全长160.68km。本合同段为某合同段。起于黄泥桥K131+900(起点与某合同段终点相接),经官庄峪,在桃垭上跨省道1801线,跨穿石溪,至太平村,止于K138+410与第十八合同段相接,全长6.51km。
资料截图
  • 160.68km四车道高速公路合同段工程施工组织设计 174P
  • 160.68km四车道高速公路合同段工程施工组织设计 174P
  • 160.68km四车道高速公路合同段工程施工组织设计 174P
