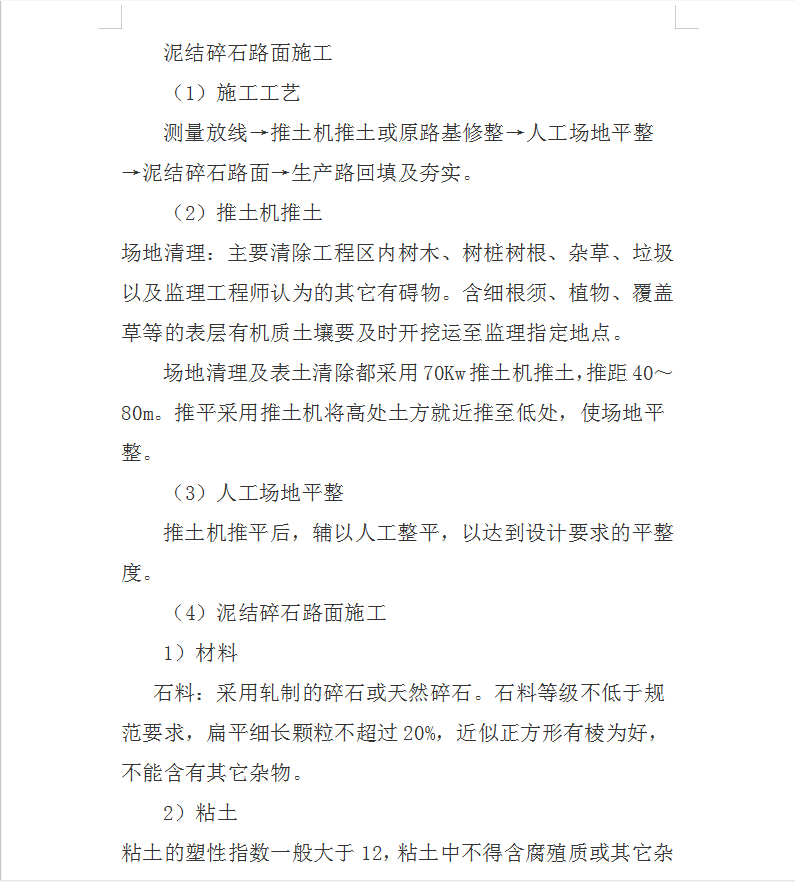

泥结碎石路面施工方案 3P
(1)施工工艺
测量放线→推土机推土或原路基修整→人工场地平整→泥结碎石路面→生产路回填及夯实。
(2)推土机推土
场地清理:主要清除工程区内树木、树桩树根、杂草、垃圾以及监理工程师认为的其它有碍物。含细根须、植物、覆盖草等的表层有机质土壤要及时开挖运至监理指定地点。
场地清理及表土清除都采用70Kw推土机推土,推距40~80m。推平采用推土机将高处土方就近推至低处,使场地平整。
(3)人工场地平整
推土机推平后,辅以人工整平,以达到设计要求的平整度。
(4)泥结碎石路面施工
1)材料
石料:采用轧制的碎石或天然碎石。石料等级不低于规范要求,扁平细长颗粒不超过20%,近似正方形有棱为好,不能含有其它杂物。
2)粘土

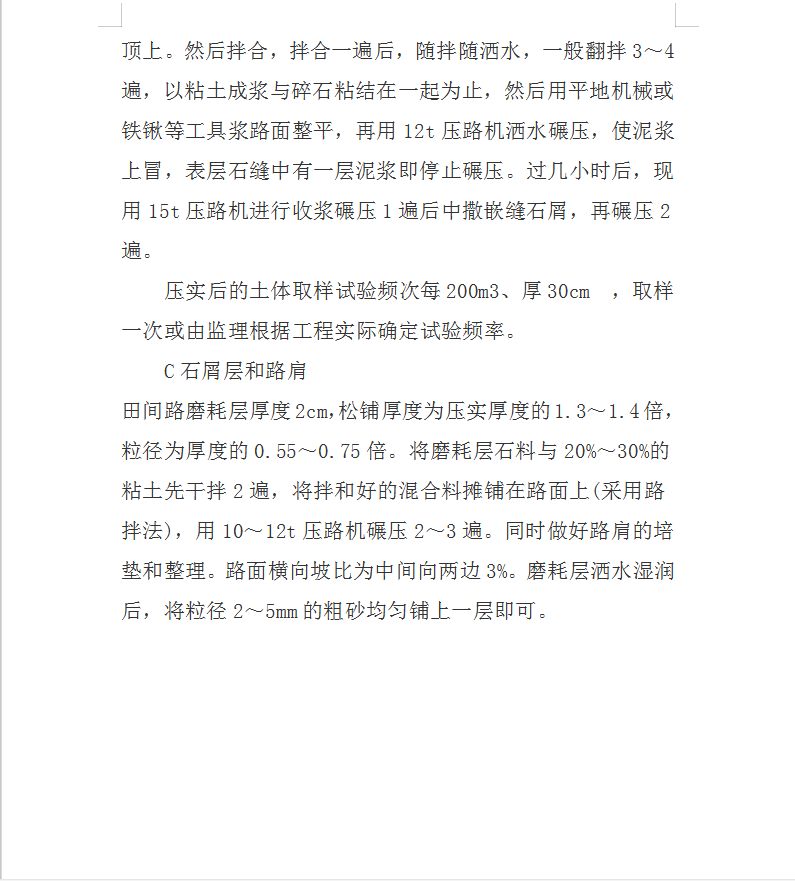

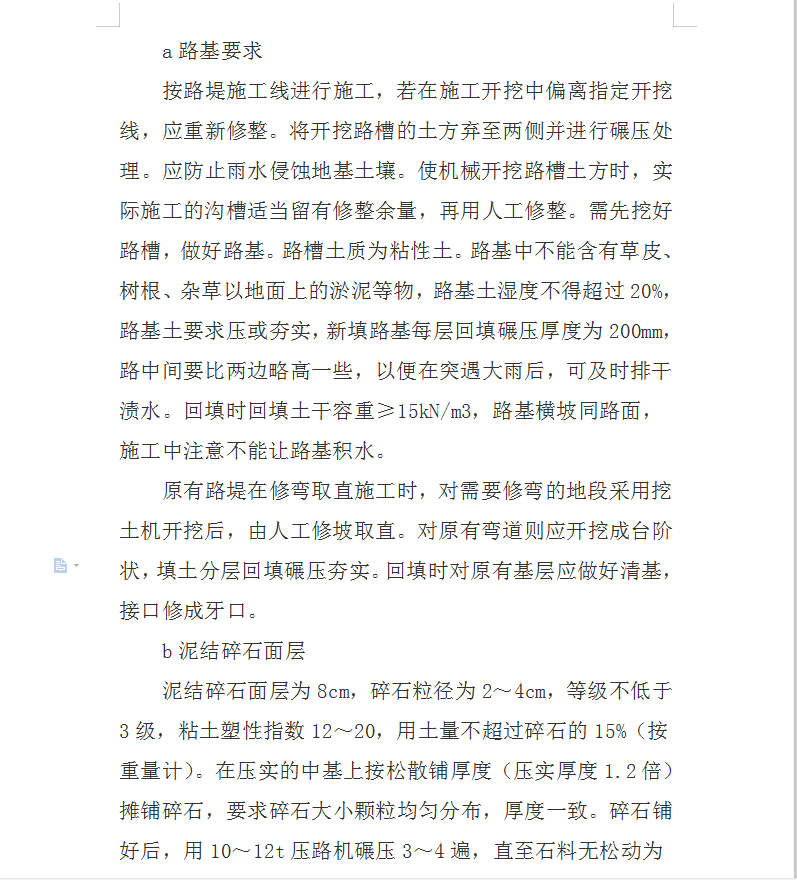

粘土的塑性指数一般大于12,粘土中不得含腐殖质或其它杂物。粘土用量一般不超过碎石干重的15%。
