高科环线路面工程施工组织设计 45P

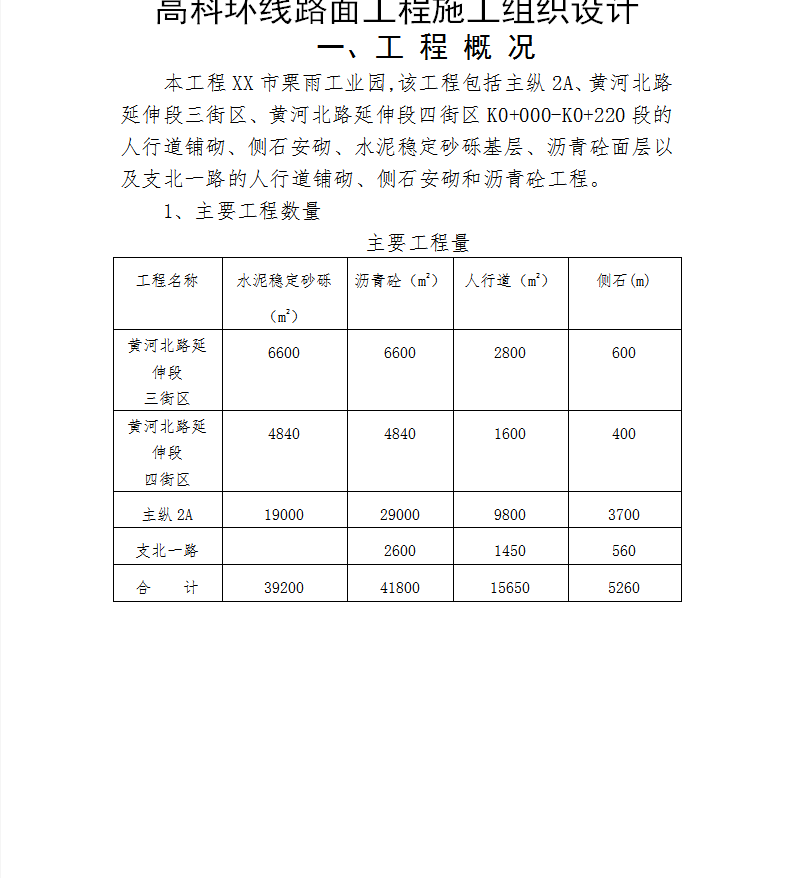

本工程XX市栗雨工业园,该工程包括主纵2A、黄河北路延伸段三街区、黄河北路延伸段四街区K0+000-K0+220段的人行道铺砌、侧石安砌、水泥稳定砂砾基层、沥青砼面层以及支北一路的人行道铺砌、侧石安砌和沥青砼工程。
1、布置依据
本施工平面布置是根据施工图及现场实际情况,经多次路勘现场,咨询业主单位,结合周边环境进行布置。
2、临时生活区、生产区
按生产区、生活区分开独立的原则布置,根据现场调查,附近民房较多,由于施工高峰时的人员多,需用设施也多,经多方比较,计划在施工区域附近搭设生活、办公临时设施。
3、临时用电
施工用电计算:由于本工程为水泥稳定砂砾和沥青砼工程,故施工现场的用电量不是很大,主要是施工现场的振捣设备和照明设备等。现场用电容量约30KW。
3.1工地供电方式的选择
考虑工地用电量不大,导线选用BV-16塑料绝缘铜导线即可满足要求。
3.2配电原则
场内实行一机一闸一漏电保护器一配电箱的二级保护用电系统,实行三级配电。采用标准化铁质配电箱,各用电设备的金属外壳均与PE保护线连接,并做好重复接地,确保安全用电。
4、临时用水
用水量不大不作详细的设计。
