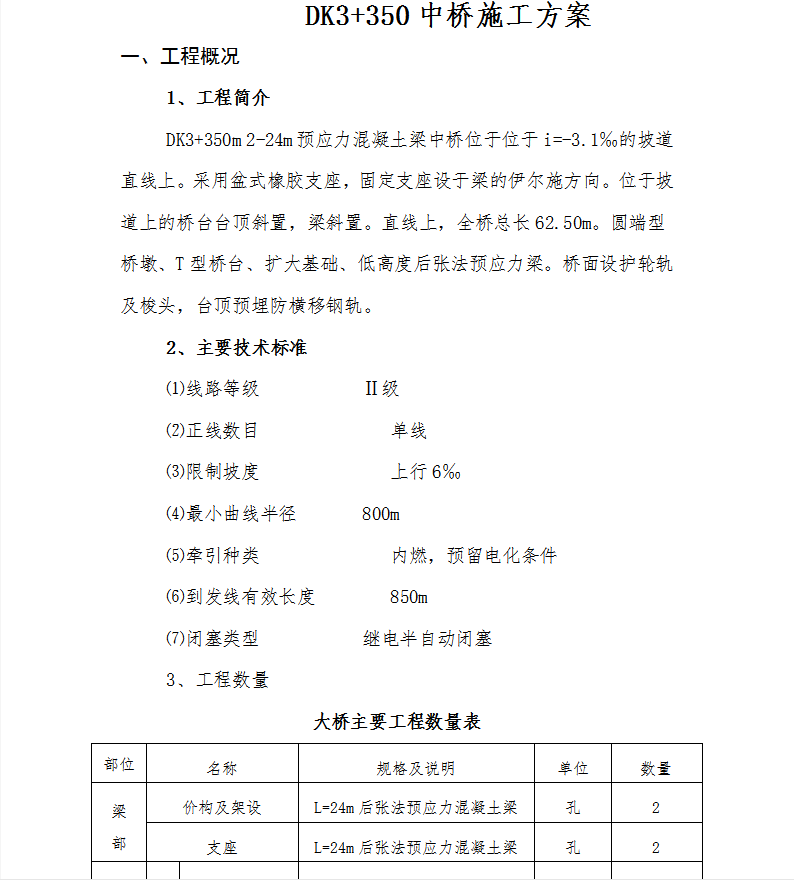

DK3+350m 2-24m预应力混凝土梁中桥位于位于i=-3.1‰的坡道直线上。采用盆式橡胶支座,固定支座设于梁的伊尔施方向。位于坡道上的桥台台顶斜置,梁斜置。直线上,全桥总长62.50m。圆端型桥墩、T型桥台、扩大基础、低高度后张法预应力梁。桥面设护轮轨及梭头,台顶预埋防横移钢轨。

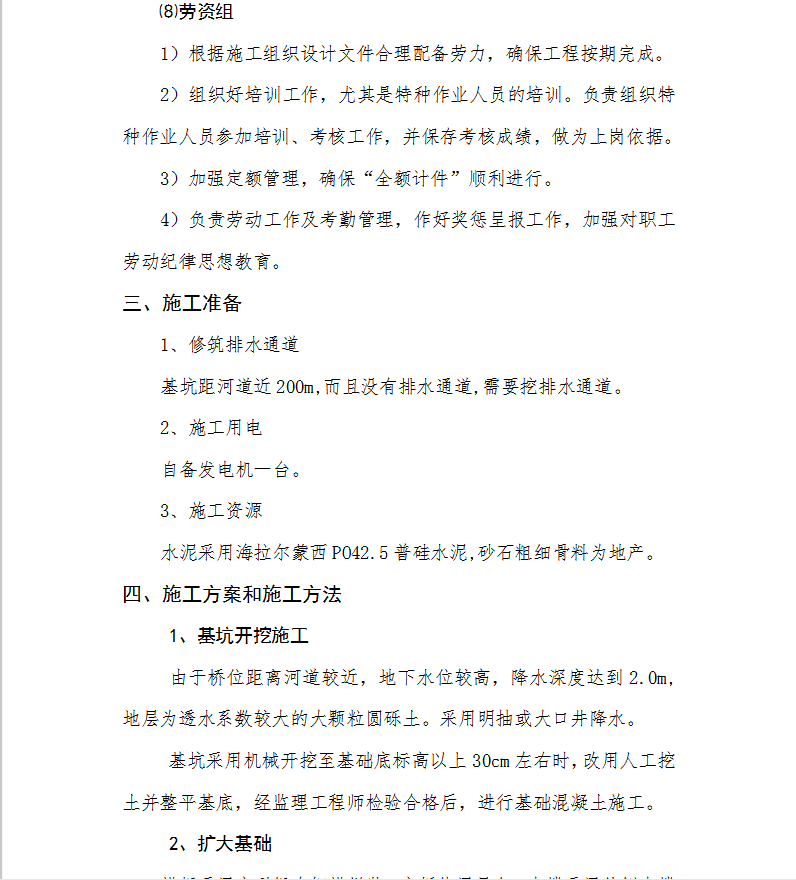

1、基坑开挖施工
由于桥位距离河道较近,地下水位较高,降水深度达到2.0m,地层为透水系数较大的大颗粒圆砾土。采用明抽或大口井降水。
基坑采用机械开挖至基础底标高以上30cm左右时,改用人工挖土并整平基底,经监理工程师检验合格后,进行基础混凝土施工。
2、扩大基础
模板采用定型组合钢模拼装,安拆使用吊车,支撑采用外侧支撑的方式。混凝土浇筑采用溜槽结合吊斗方式,分层浇筑中,每层厚度控制在45cm以内。浇筑过程中设专人随时检查钢筋和模板的稳固性,发现问题及时处理。按施工规范的有关规定执行,并预留基础与墩台身接茬钢筋。混凝土浇筑初凝后,立即进行覆盖养护,达到规定强度后拆除模板。其质量经监理工程师验收合格后,进行基坑的回填工作,并认真填写隐蔽工程施工记录。
