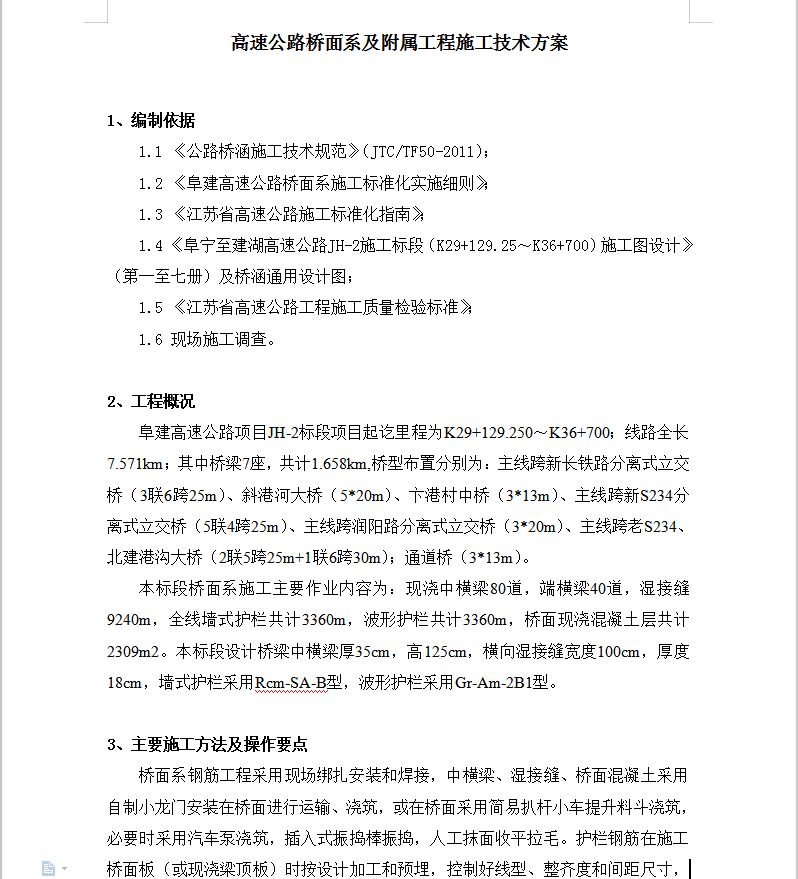

2、工程概况
阜建高速公路项目JH-2标段项目起讫里程为K29+129.250~K36+700;线路全长7.571km;其中桥梁7座,共计1.658km,桥型布置分别为:主线跨新长铁路分离式立交桥(3联6跨25m)、斜港河大桥(5*20m)、卞港村中桥(3*13m)、主线跨新S234分离式立交桥(5联4跨25m)、主线跨润阳路分离式立交桥(3*20m)、主线跨老S234、北建港沟大桥(2联5跨25m+1联6跨30m);通道桥(3*13m)。
本标段桥面系施工主要作业内容为:现浇中横梁80道,端横梁40道,湿接缝9240m,全线墙式护栏共计3360m,波形护栏共计3360m,桥面现浇混凝土层共计2309m2。本标段设计桥梁中横梁厚35cm,高125cm,横向湿接缝宽度100cm,厚度18cm,墙式护栏采用Rcm-SA-B型,波形护栏采用Gr-Am-2B1型。
3、主要施工方法及操作要点
桥面系钢筋工程采用现场绑扎安装和焊接,中横梁、湿接缝、桥面混凝土采用自制小龙门安装在桥面进行运输、浇筑,或在桥面采用简易扒杆小车提升料斗浇筑,必要时采用汽车泵浇筑,插入式振捣棒振捣,人工抹面收平拉毛。护栏钢筋在施工桥面板(或现浇梁顶板)时按设计加工和预埋,控制好线型、整齐度和间距尺寸,并严格控制护栏顶部标高和桥面净宽。护栏模板采用钢模板,混凝土分层分段浇筑,在桥梁墩顶处设置断缝,每跨按8~10m均匀设置2cm宽的假缝,13m桥在桥中设置一道假缝。

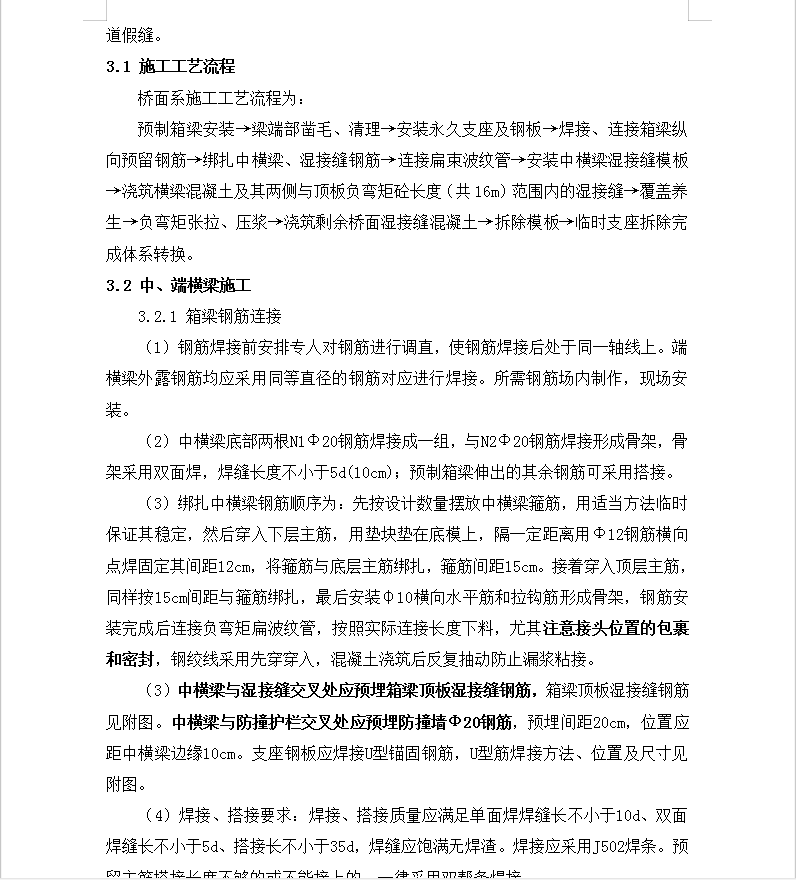

3.1 施工工艺流程
桥面系施工工艺流程为:
预制箱梁安装→梁端部凿毛、清理→安装永久支座及钢板→焊接、连接箱梁纵向预留钢筋→绑扎中横梁、湿接缝钢筋→连接扁束波纹管→安装中横梁湿接缝模板→浇筑横梁混凝土及其两侧与顶板负弯矩砼长度(共16m)范围内的湿接缝→覆盖养生→负弯矩张拉、压浆→浇筑剩余桥面湿接缝混凝土→拆除模板→临时支座拆除完成体系转换。
