管廊钢结构安装施工方法及施工措施 14P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2021-08-12
  • 资料类型:RAR
  • 资料大小:29.9 KB
  • 资料分类:路桥工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
管廊钢结构安装施工方法及施工措施   14P

4.2.3钢构件进场:

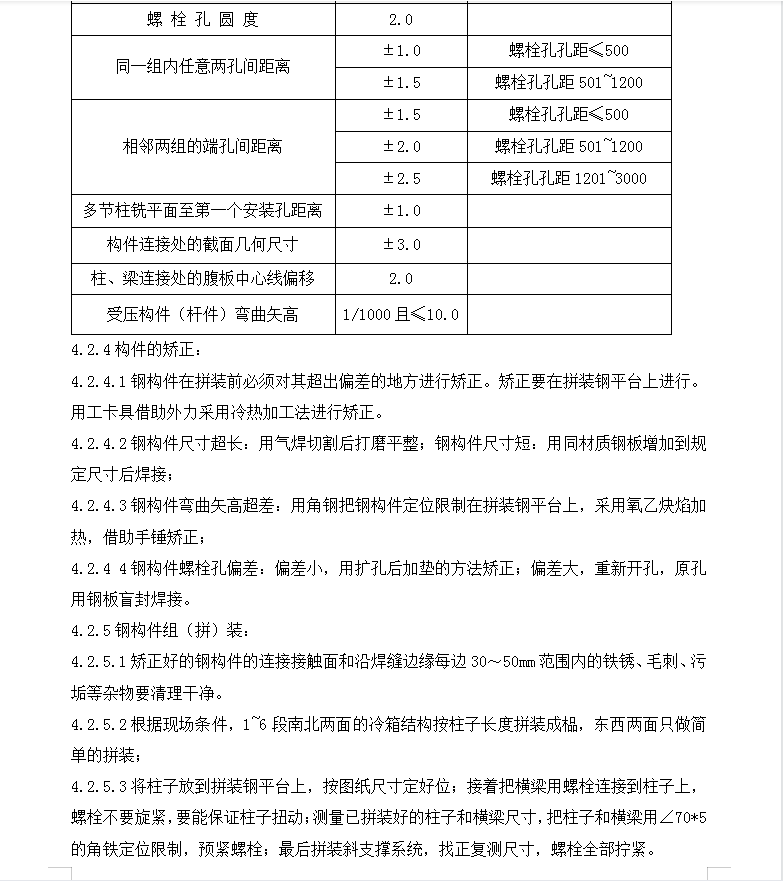

冷箱钢构件到现场后,必须进行验收。包括质量证明书、合格证、数量的验收;钢构件的品种、规格、性能和尺寸等要符合现行国家产品标准和设计要求;钢构件的水平度、弯曲矢高、螺栓孔位置、间距和尺寸一定要符合图纸要求,具体允许偏差见下表。钢材表面锈蚀、麻点、划痕的深度不得大于该钢材厚度负允许偏差的1/2。;钢构件端边或断口处不应有分层、夹渣等缺陷。构件卸下后要按施工顺序,依据图纸编号,堆放整齐,底部用道木或木方垫平。
目 录
1、工程概况
2、编制依据
3、施工工艺
4、施工方法及施工措施
5、工程质量保证措施及质保体系
6、劳动力需用计划
7、施工机具及手段用料计划
8、安全技术措施
9、文明、卫生、环境措施
