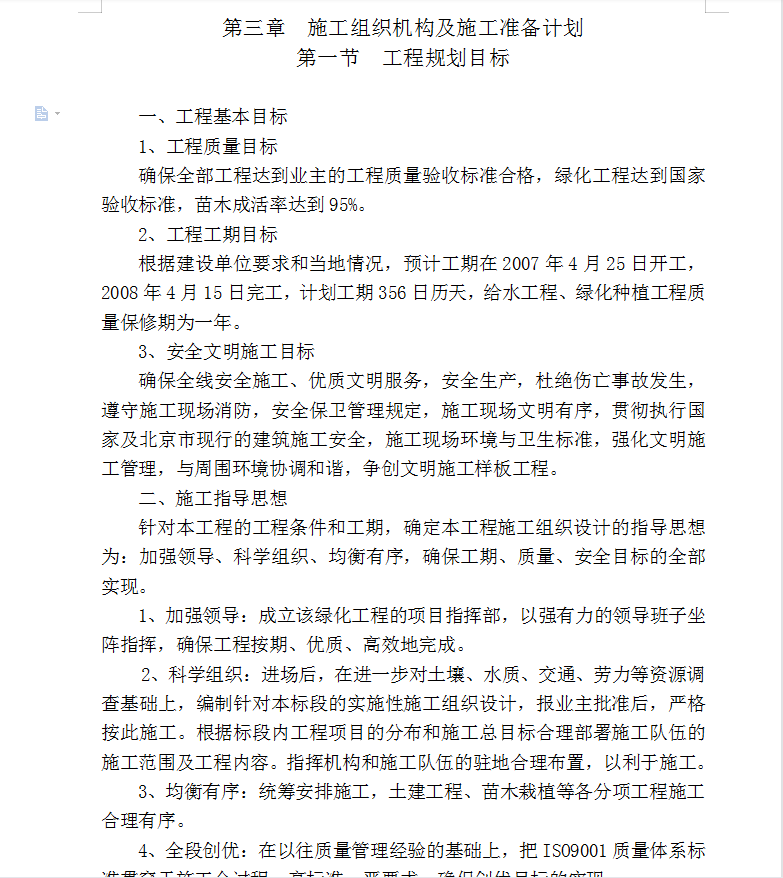

一、工程基本目标
1、工程质量目标
确保全部工程达到业主的工程质量验收标准合格,绿化工程达到国家验收标准,苗木成活率达到95%。
2、工程工期目标
根据建设单位要求和当地情况,预计工期在2007年4月25日开工,2008年4月15日
