您当前位置:首页 » 路桥工程 » 路桥施工方案
9.84km高速公路施工组织设计 49P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2022-03-12
  • 资料类型:RAR
  • 资料大小:47.8 KB
  • 资料分类:路桥工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
9.84km高速公路施工组织设计 49P

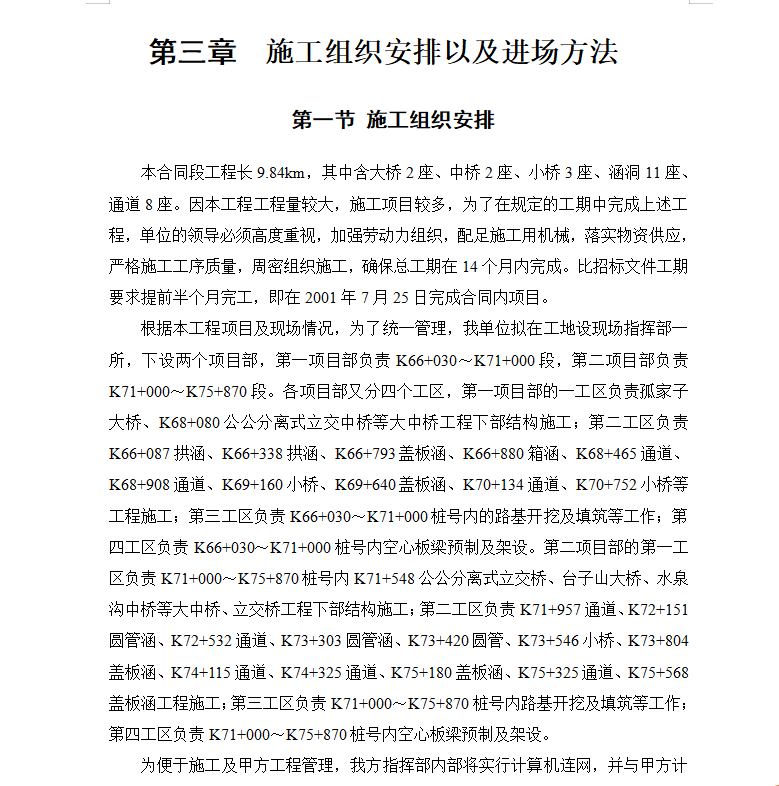

本合同段工程长9.84km,其中含大桥2座、中桥2座、小桥3座、涵洞11座、通道8座。因本工程工程量较大,施工项目较多,为了在规定的工期中完成上述工程,单位的领导必须高度重视,加强劳动力组织,配足施工用机械,落实物资供应,严格施工工序质量,周密组织施工,确保总工期在14个月内完成。比招标文件工期要求提前半个月完工,即在2001年7月25日完成合同内项目
本合同段内有平曲线四处,最大平曲线半径7000米,最小平曲线半径3213. 43米,除半径为7000米的平曲线外,其余平曲线均设2%超高。曲线长度占路线总长44.18%。路线最大纵坡为3.269%,最小纵坡为0.25%,最小竖曲线半径:凸形为11000米,凹形为16000米。路线纵坡最大长度为1040米,最小长度为340米。
资料截图
  • 高速公路施工,施工组织设计
  • 高速公路施工,施工组织设计
  • 高速公路施工,施工组织设计
