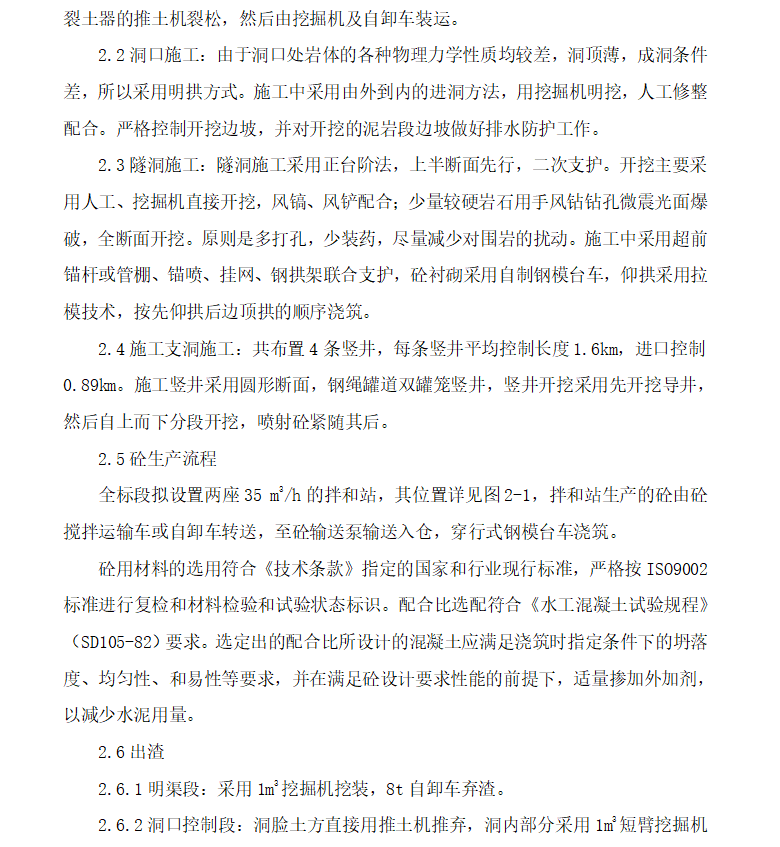

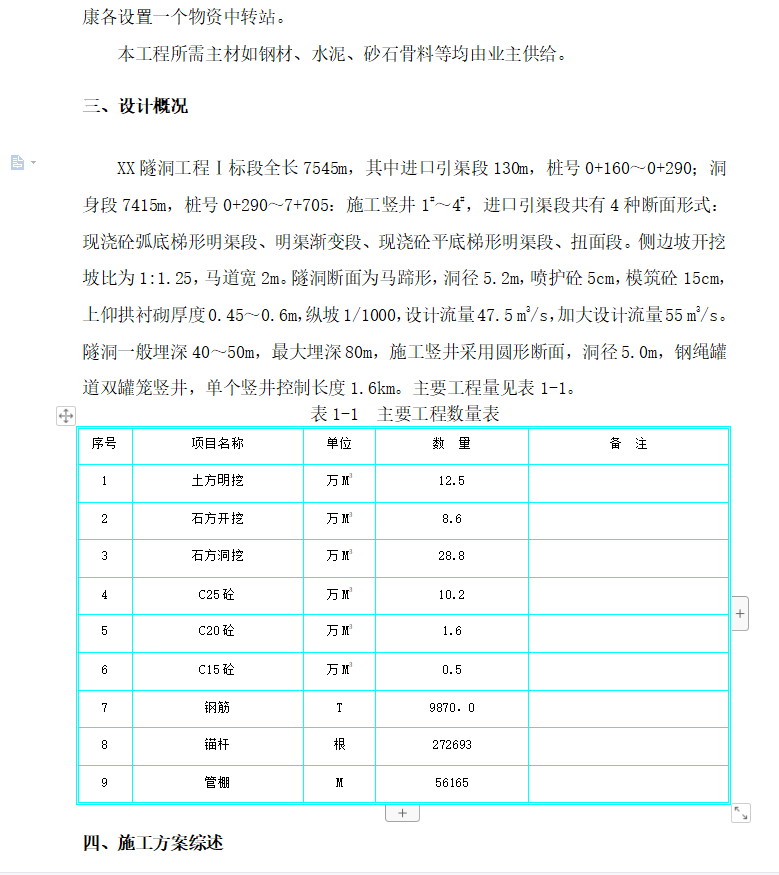

XX隧洞工程Ⅰ标段全长7545m,其中进口引渠段130m,桩号0+160~0+290;洞身段7415m,桩号0+290~7+705:施工竖井1#~4#,进口引渠段共有4种断面形式:现浇砼弧底梯形明渠段、明渠渐变段、现浇砼平底梯形明渠段、扭面段。侧边坡开挖坡比为1:1.25,马道宽2m。
隧洞断面为马蹄形,洞径5.2m,喷护砼5cm,模筑砼15cm,上仰拱衬砌厚度0.45~0.6m,纵坡1/1000,设计流量47.5 m3/s,加大设计流量55 m3/s。隧洞一般埋深40~50m,最大埋深80m,施工竖井采用圆形断面,洞径5.0m,钢绳罐A道双罐笼竖井,单个竖井控制长度1.6km。
