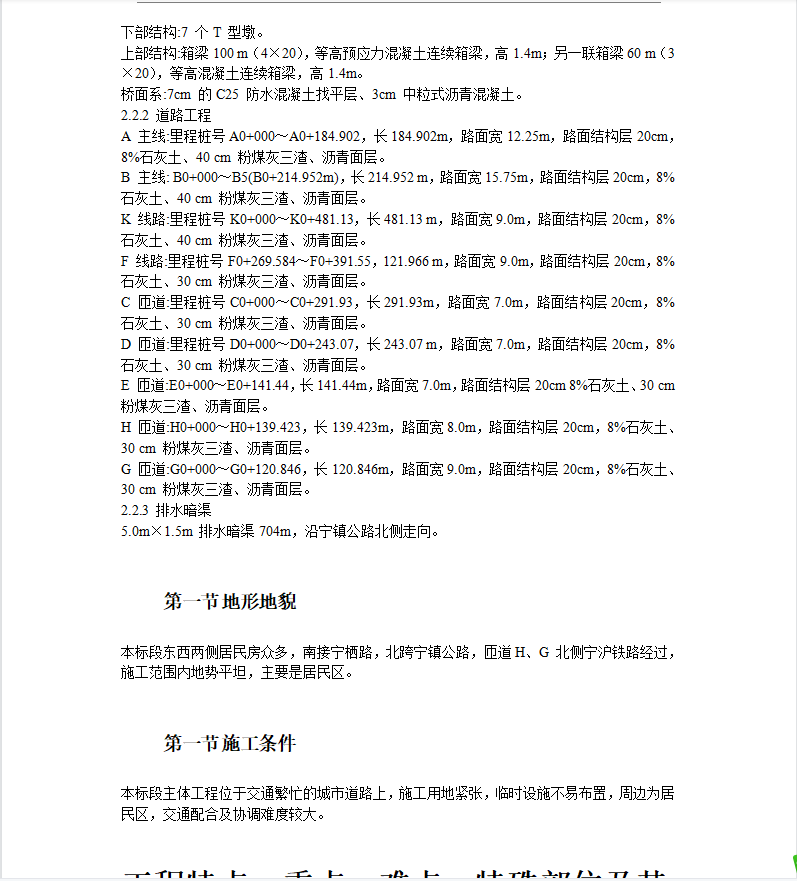

道路工程脚手架专项施工方案 72P

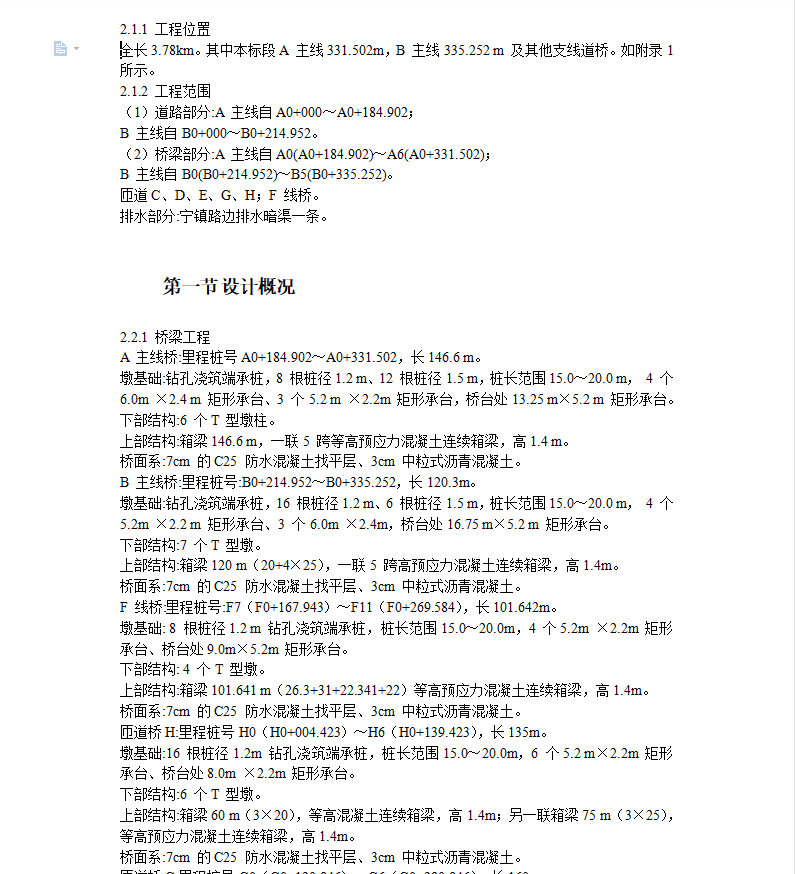

全长3.78km。其中本标段A 主线331.502m,B 主线335.252 m 及其他支线道桥。
桥梁工程
A 主线桥:里程桩号A0+184.902~A0+331.502,长146.6 m。
墩基础:钻孔浇筑端承桩,8 根桩径1.2 m、12 根桩径1.5 m,桩长范围15.0~20.0 m, 4 个6.0m ×2.4 m 矩形承台、3 个5.2 m ×2.2m 矩形承台,桥台处13.25 m×5.2 m 矩形承台。
下部结构:6 个T 型墩柱。
上部结构:箱梁146.6 m,一联5 跨等高预应力混凝土连续箱梁,高1.4 m。
桥面系:7cm 的C25 防水混凝土找平层、3cm 中粒式沥青混凝土。
B 主线桥:里程桩号:B0+214.952~B0+335.252,长120.3m。
墩基础:钻孔浇筑端承桩,16 根桩径1.2 m、6 根桩径1.5 m,桩长范围15.0~20.0 m, 4 个5.2m ×2.2 m 矩形承台、3 个6.0m ×2.4m,桥台处16.75 m×5.2 m 矩形承台。
下部结构:7 个T 型墩。
上部结构:箱梁120 m(20+4×25),一联5 跨高预应力混凝土连续箱梁,高1.4m。
桥面系:7cm 的C25 防水混凝土找平层、3cm 中粒式沥青混凝土。
F 线桥:里程桩号:F7(F0+167.943)~F11(F0+269.584),长101.642m。
墩基础: 8 根桩径1.2 m 钻孔浇筑端承桩,桩长范围15.0~20.0m,4 个5.2m ×2.2m 矩形承台、桥台处9.0m×5.2m 矩形承台。
下部结构: 4 个T 型墩。
上部结构:箱梁101.641 m(26.3+31+22.341+22)等高预应力混凝土连续箱梁,高1.4m。
