您当前位置:首页 » 路桥工程 » 路桥施工方案
某村水泥道路施工组织设计 35P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2022-06-21
  • 资料类型:RAR
  • 资料大小:252 KB
  • 资料分类:路桥工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
某村水泥道路施工组织设计 35P
一、施工范围:xx旅游路至比xx桥,长800米,宽6米,厚18公分,4800平米。
二、施工内容:
1、旧路面挖出
2、浇筑水泥混凝土路面
3、浆砌片石挡土墙

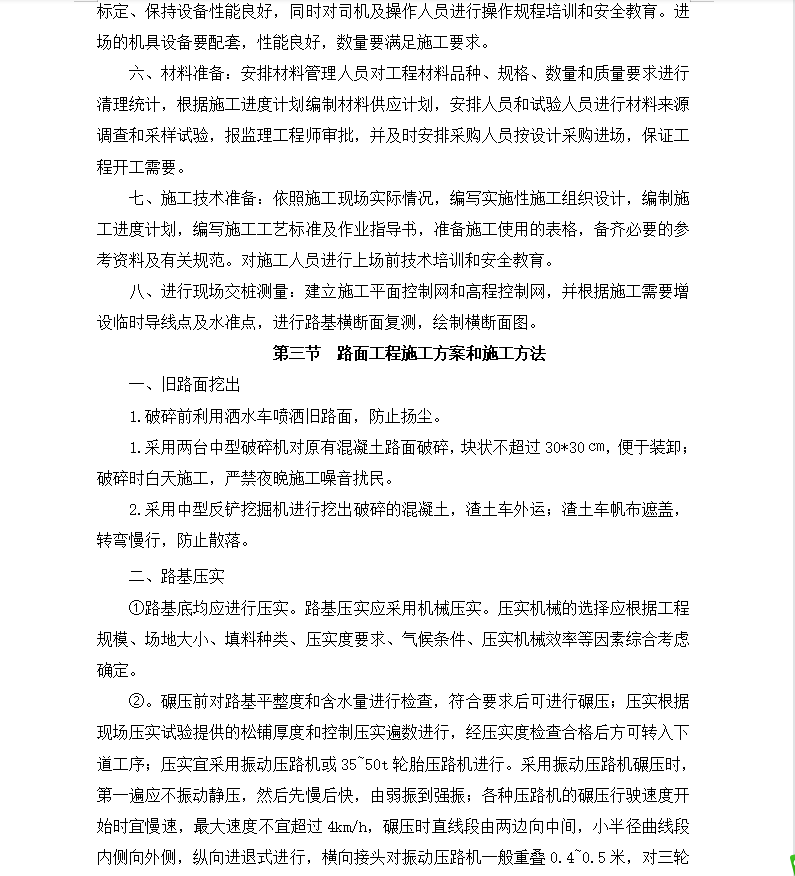

一、旧路面挖出
1.破碎前利用洒水车喷洒旧路面,防止扬尘。
1.采用两台中型破碎机对原有混凝土路面破碎,块状不超过30*30㎝,便于装卸;破碎时白天施工,严禁夜晚施工噪音扰民。
2.采用中型反铲挖掘机进行挖出破碎的混凝土,渣土车外运;渣土车帆布遮盖,转弯慢行,防止散落。
二、路基压实
①路基底均应进行压实。路基压实应采用机械压实。压实机械的选择应根据工程规模、场地大小、填料种类、压实度要求、气候条件、压实机械效率等因素综合考虑确定。
②。碾压前对路基平整度和含水量进行检查,符合要求后可进行碾压;压实根据现场压实试验提供的松铺厚度和控制压实遍数进行,经压实度检查合格后方可转入下道工序;压实宜采用振动压路机或35~50t轮胎压路机进行。采用振动压路机碾压时,第一遍应不振动静压,然后先慢后快,由弱振到强振;各种压路机的碾压行驶速度开始时宜慢速,最大速度不宜超过4km/h,碾压时直线段由两边向中间,小半径曲线段内侧向外侧,纵向进退式进行,横向接头对振动压路机一般重叠0.4~0.5米,对三轮压路机一般重叠后轮宽的1/2,前后相邻区段纵向重叠1.0~1.5米。应达到无漏区、无死角,确保碾压均匀。
资料截图
  • 水泥道路施工组织设计
  • 水泥道路施工组织设计
  • 水泥道路施工组织设计
