冬季施工质量保证措施

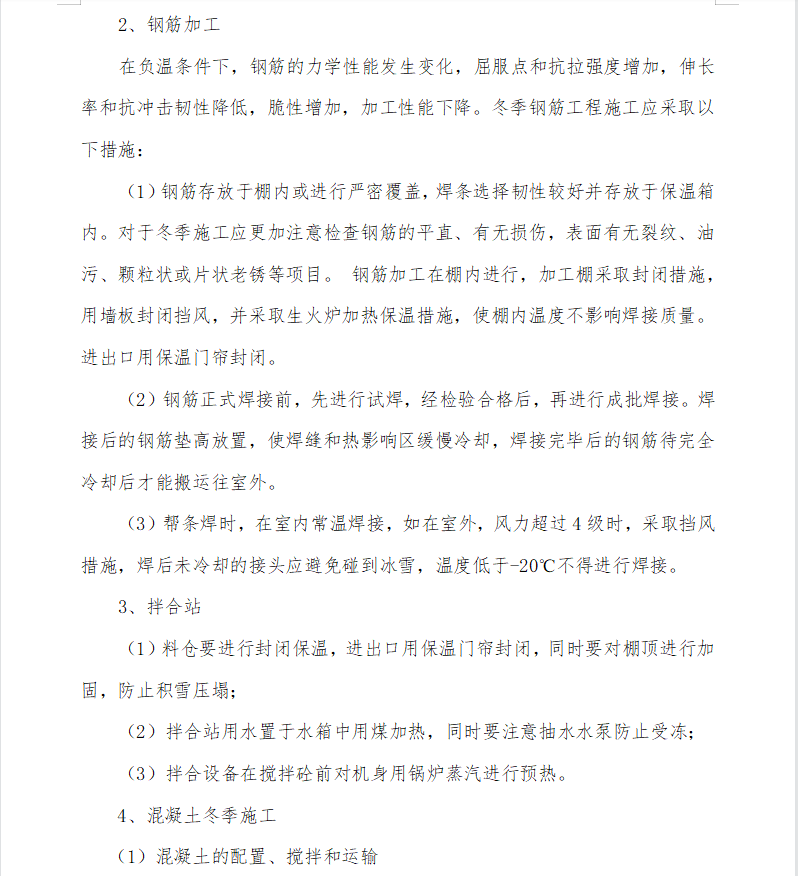

在负温条件下,钢筋的力学性能发生变化,屈服点和抗拉强度增加,伸长率和抗冲击韧性降低,脆性增加,加工性能下降。冬季钢筋工程施工应采取以下措施:
(1)钢筋存放于棚内或进行严密覆盖,焊条选择韧性较好并存放于保温箱内。对于冬季施工应更加注意检查钢筋的平直、有无损伤,表面有无裂纹、油污、颗粒状或片状老锈等项目。 钢筋加工在棚内进行,加工棚采取封闭措施,用墙板封闭挡风,并采取生火炉加热保温措施,使棚内温度不影响焊接质量。进出口用保温门帘封闭。
(2)钢筋正式焊接前,先进行试焊,经检验合格后,再进行成批焊接。焊接后的钢筋垫高放置,使焊缝和热影响区缓慢冷却,焊接完毕后的钢筋待完全冷却后才能搬运往室外。
(3)帮条焊时,在室内常温焊接,如在室外,风力超过4级时,采取挡风措施,焊后未冷却的接头应避免碰到冰雪,温度低于-20℃不得进行焊接。
